双代号网络计划的绘制及基本概念命题考点
1Z203000 建设工程项目进度控制
命题考点四 双代号网络计划的绘制及基本概念
【教材解读】
一、双代号网络计划的绘制

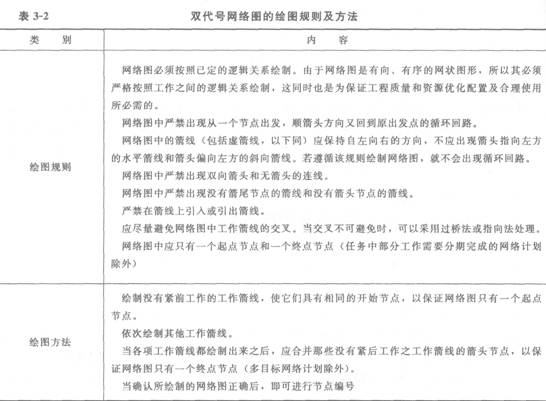

双代号网络图的绘图规则及方法见表3―2。
二、双代号网络计划的基本概念

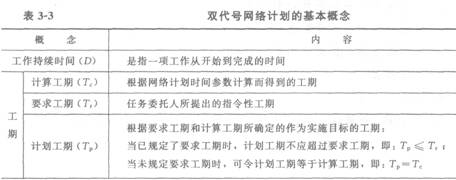

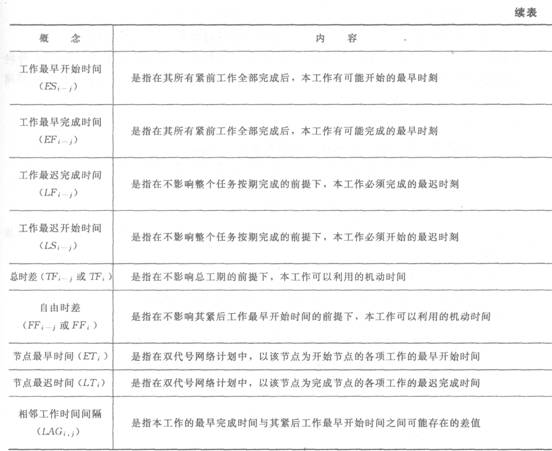

双代号网络计划的基本概念见表3-3。
【命题考点】
循环回路;双向箭头和无箭头;箭线的交叉;多个起点节点和终点节点;节点编号错误;工作最早开始时间;工作最早完成时间;工作最迟完成时间;工作最迟开始时间;总时差;自由时差。
【分析预测】
(1)分析判断双代号网络图存在哪些作图错误。
(2)要非常清楚地理解各个概念,为正确计算网络计划时间参数提供保障。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【考题回顾】
【2007年度考试真题】

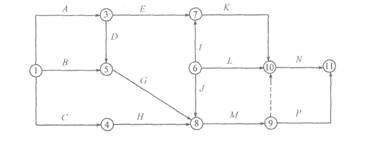

某工程单目标双代号网络计划如下图所示,图中错误的是( )。
A.有多个起点节点
B.有多个终点节点
C.有双向箭头连线
D.有循环回路
【答案】A单目标双代号网络计划要求只能有一个起点节点和终点节点,而只有外向箭线无内向箭线的为起点节点,则节点1与节点6均为起点节点,这是单目标双代号网络计划所不允许存在的。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
【典型习题】
1.关于双代号网络图的绘图规则的叙述,错误的是( )。
A.网络图中可以出现双向箭头的连线,但是不可以出现无箭头的连线
B.严禁在箭线上引入或引出箭线
C.尽量避免网络图中工作箭线的交叉
D.网络图中应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外)
2.工作最早完成时间是指( )。
A.在其所有紧前工作全部完成后,本工作有可能开始的最早时刻
B.在其所有紧前工作全部完成后,本工作有可能完成的最早时刻
C.在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻
D.在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻

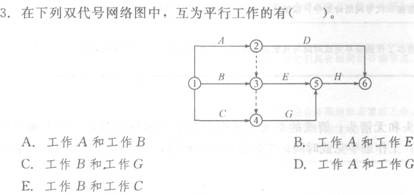

4.在双代号网络计划中,在不影响总工期的前提下,本工作可以利用的机动时间是( )。
A.总时差
B.最早开始时间
C.自由时差
D.最迟开始时间
5.相邻工作时间间隔是指本工作的最早完成时间与其( )之间可能存在的差值。
A.紧后工作最早完成时间
B.紧前工作最早开始时间
C.紧后工作最早开始时间
D.紧前工作最早完成时间
【答案】1.A2.B3.AE4.A5.C
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2025年一级建造师《公路工程管理与实务》精选考点:路基冬期施工技术2024-12-25
- 一建考生请注意!2025年教材已预售,变动大吗?2024-12-24
- 2025年一建新教材变动比例:是多了还是少了?2024-12-23
- 一级建造师《机电工程管理与实务》精选考点:焊接工艺评定2024-12-22
- 一级建造师《机电工程管理与实务》精选考点:吊装方案的编制与实施2024-12-21
- 一级建造师《机电工程管理与实务》精选考点:工程测量方法及要求2024-12-20
- 2025年一级建造师考试教材居然还有这么大改动?2024-12-20
- 2025年一级建造师考试:新教材变动预计2024-12-19
- 一级建造师《公路工程管理与实务》精选考点:路基填料的选择2024-12-15
- 2025年一级建造师备考:教材该怎么吃透使用?2024-12-15
