2013年一级建造师《建筑工程》全真模拟测评(2)
1. 下面几个细长杆件,轴向压力相同,截面与材料相同,最先失去承载力的是( )。
A. 两端铰支的杆件
B. 一端铰支一端固定的杆件
C. 一端固定一端自由的杆件
D. 两端固定的杆件
【答案】C
2.下列关于抹灰工程的说法正确的是()。
A.当抹灰总厚度大于25cm时,应采取加强措施
B.不同材料基体交接处表面的抹灰,采用加强网防裂时,加强网与各基层搭接宽度不应小于20mm
C.室内抹灰墙面、柱面和门洞口的阳角的做法应满足设计要求,当设计无要求时,应做1:2水泥砂浆护角
D.抹灰工程应对水泥的抗压强度不需要进行复验
【答案】C
3.钢结构的连接方式中,高强螺栓主要是( )。
A. 张拉型
B. 摩擦型
C. 剪切型
D. 挤压型
【答案】B
4.砌体工程中,下列墙体或部位可以设置脚手眼的是( )。
A.120mm厚墙、料石清水墙和独立柱
B.宽度2m的窗间墙
C.砌体门窗洞口两侧200mm和转角处450mm
D.梁和梁垫下及其左右500mm范围内
【答案】B
【解析】不得在下列墙体或部位设置脚手眼:
(1) 120mm厚墙、料石清水墙和独立柱;
(2)过梁上与过梁成60。的三角形范围及过梁净跨度1/2的高度范围内;
(3)宽度小于Im的窗间墙;
(4)砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为
600mm)范围内;
(5)梁或梁垫下及其左右500mm范围内;
(6)设计不允许设置脚手眼的部位。
施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
5.建筑钢材拉伸试验测的各项指标中,不包括( )。
A.屈服强度
B.疲劳强度
C.抗拉强度
D.伸长率
【答案】B
【解析】反映建筑钢材拉伸性能的指标包括屈服强度,抗拉强度和伸长率。屈服强度是结构设计中钢材强度的取值依据。伸长率是钢材发生断裂时所能承受永久变形的能力。伸长率越大,说明钢材的塑性越大。
6.下列项目中,单价合同适用的项目是( )。
A.工程量小、结构简单、工期短、估价方便的中小型建筑工程项目
B.合同条款采用FIDIC合同条款,业主委托工程师管理的项目
C.需要立即开展工作的项目
D.项目风险很大的项目
【答案】B
【试题解析】单价合同适用于下列项目:
(1)合同条款采用FIDIC合同条款,业主委托工程师管理的项目。
(2)普通房建工程,采取的结构形式基本大同小异,有的是标准化和定型化设计,工程量清单比较符合实际。
(3)设计图纸详细,工程范围明确,图纸说明和技术规程清楚,工程量计算基本准确,不能用工程量计算的包干项目明确,目前国内外工程承包合同采用单价合同较多,而且越来越多。
7.多层砌体结构房屋的受力特点中,( )是错误的。
A.抗压强度高,抗拉强度非常低
B.不适宜于高层建筑
C.墙和柱的抗弯能力强
D.墙和柱的稳定性要求用高厚比控制
【答案】C
【试题解析】多层砌体房屋是我们目前的主要结构类型之一。但是这种结构材料脆性大,抗拉、抗剪能力低,抵抗地震的能力差。震害表明,在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻。
因此,采取如下措施:
(1)设置钢筋混凝土构造柱,减少墙身的破坏,并改善其抗震性能,提高延性。
(2)设置钢筋混凝土圈梁与构造柱连接起来,增强了房屋的整体性,改善了房屋的抗震性能,提高了抗震能力。
(3)加强墙体的连接,楼板和梁应有足够的支承长度和可靠连接。
(4)加强楼梯间的整体性等。
8.由于无粘结预应力筋一般为曲线配筋,故应采用( )。.
A.先两端张拉,后浇混凝土
B. 先浇混凝土,后两端同时张拉
C. 先一端张拉,一端锚固,后浇混凝土
D. 先浇混凝土,后一端张拉,一端锚固
【答案】B
【试题解析】无粘结预应力筋的张拉应严格按设计要求进行。通常,在预应力混凝土楼盖中的张拉顺序是先张拉楼板、后张拉楼面梁。板中的无粘结筋可依次张拉,梁中的无粘结筋可对称张拉。
9.大跨度混凝土拱式结构建(构)筑物,主要利用了混凝土良好的( )。
A.抗剪性能
B.抗弯性能
C.抗拉性能
D.抗压性能
【答案】D
【试题解析】拱结构的主要内力为压力,可利用抗压性能良好的混凝土建造大跨度的拱式结构。
10.建筑施工测量中,测设的基本工作不包括( )。
A.已知水平角的测设
B.已知高程的测设
C.已知水平距离的测设
D.已知倾斜距离的测设
【答案】D
【试题解析】测角、测距和测高差是测量的基本工作
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
11.筏板基础施工前,地下水位宜低于基坑底面至少( )mm。
A. 100
B. 200
C. 500
D. 1000
【答案】C
12.施工单位的下列行为中,应给予责令停业整顿、减低资质等级或吊销营业执照处罚的是()。
A.擅自改变建筑维护结构节能措施,并影响公共利益和他人合法权益
B.擅自修改设计,违反建筑节能设计强制性标准
C.一年内,累计两项工程未按照符合节能标准要求的设计进行施工
D.两年内,累计三项工程未按照符合节能标准要求的设计进行施工
【答案】D
13抓铲挖掘机最适用于( )
A.场地平整
B.B.填筑堤坝
C.水中挖土

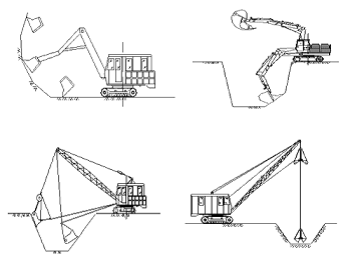

D.挖一~二类土
【答案】C
【解析】
正铲挖掘机适用于开挖含水量小于27%的土和经爆破后的岩石和冻土碎块;大型场地整平土方;工作面狭小且较深的大型管沟和基槽路堑;独立基坑及边坡开挖等。正铲挖掘机的挖土特点是:“前进向上,强制切土”。
反铲挖掘机适用于开挖含水量大的砂土或黏土;主要用于停机面以下深度不大的基坑(槽)或管沟,独立基坑及边坡的开挖。挖土特点是:“后退向下,强制切土”。
抓铲挖掘机适用于开挖土质比较松软、施工面狭窄的深基坑、基槽,清理河床及水中挖取土,桥基、桩孔挖土,最适宜于水下挖土,或用于装卸碎石、矿渣等松散材料。
14.民用建筑工程验收时,室内环境污染物浓度检测点数应按房间面积设置。检测点应距离内墙面不小于( )m、距楼地面高度0.8 ~ 1.5m。检测点应均匀分布,避开通风道和通风口。
A. 0.5
B. 1.0
C. 1.5
D. 2.5

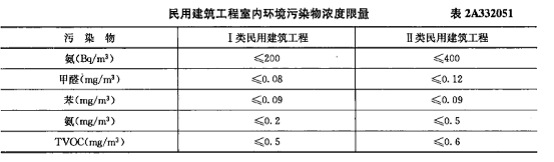

【答案】A
【解析】民用建筑工程验收时,必须进行室内环境污染浓度检测
验收抽检数量:不少于5%,并不少于3间;房间总数不足3间的,全数检测。凡进行了样板间室内环境污染物浓度检测结果合格的,抽检数量减半,并不少于3间。
房间内有大于2个(含)检测点时,取各点检测结果平均值。
检测点应距内墙面不小于0.5m,距楼地面高度0.8~1.5m。避开通风道和通风口。
民用建筑室内环境中游离甲醛、苯、氨、总挥发性有机化合物浓度检测时,对采用空调的建筑应在空调正常运转条件下进行,对自然通风的建筑应在门窗关闭1h后进行。
氡浓度检测,对采用空调的建筑,应在空调正常运转条件下进行,对自然通风的建筑应在门窗关闭24h后进行。
15.建筑型钢结构B类防火涂料的耐火极限可达( )h。
A.0.5~1.0
B.0.5~1.5
C.0.5~2.0
D.1.5~3.0
【答案】C
【解析】防火涂料按涂层厚度可分B、H两类。
B类:薄涂型钢结构防火涂料,又称钢结构膨胀防火涂料,具有一定的装饰效果,涂
层厚度一般为2~7mm,高温时涂层膨胀增厚,具有耐火隔热作用,耐火极限可达o.5~
2h。
H类:厚涂型钢结构防火涂料,又称钢结构防火隔热涂料。涂层厚度一般为8~
50mm,粒状表面,密度较小、热导率低,耐火极限可达0. 5~3h。
16. 钢结构制作和安装单位应按规范规定,分别进行高强度螺栓连接摩擦面的( )试验和复验,其结果应符合设计要求。
A.抗拉力
B.扭矩系数
C.紧固轴力
D.抗滑移系数
【答案】D
【试题解析】2.高强度螺栓
(1)高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等,其中,摩擦连接是目前广泛采用的基本连接形式。
(2)安装高强度螺栓前,应作好接头摩擦面清理,摩擦面应保持干燥、整洁,不应有飞边、毛刺、焊接飞溅物、焊疤、氧化铁皮、污垢等,除设计要求外摩擦面不应涂漆。
施工前应对大六角头螺栓的扭矩系数、扭剪型螺栓的紧固轴力和摩擦面抗滑移系数进行复核,并对使用的扭矩扳手应按规定进行校准,班前应对标定的扭矩扳手校核,合格后方能使用。

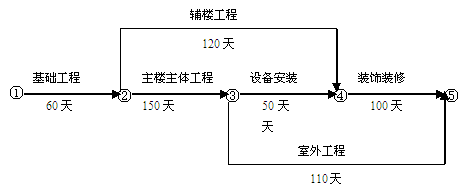

17.某工程网络进度计划为下图所示,室外工程的总时差应为( )天。
C.50 D.80
【答案】B
【试题解析】
首先计算出总工期和关键线路,总时差等于50+100-110=40天。
18.聚氨酯类外墙涂料直接涂刷在水泥砂浆的墙体表面时,墙体表面含水率应低于( )。
A.8%
B.10%
C.15%
D.20%
【答案】A
【试题解析】外墙涂料基层应干燥,混凝土及抹灰面层的含水率应在10%以下,基层的pH值不得大于10。
19.建设单位应当自工程竣工验收合格之日起( )d内,依照规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
A.14
B.15
C.21
D.28
【答案】B
【解题思路】建设单位应当自工程竣工验收合格之日起15d内,依照规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
20.下列关于联合体共同投标的说法,正确的是( )。
A.联合体各方只要其中任意一方具备承担招标项目的能力即可
B.联合体中标后,应选择其中一方代表与招标人签订合同
C.两个以上法人或其他组织可以组成一个联合体,以一个投标人的身份共同投标
D.由同一专业的单位组成的联合体,按资质等级较高的单位确定资质等级
【答案】C
【试题解析】
两个以上法人或者其他组织可以组成一个联合体,以一个投标人的身份共同投标。联合体各方均应当具备承担招标项目的相应能力;国家有关规定或者招标文件对投标人资格条件有规定的,联合体各方均应当具备规定的相应资格条件。由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。联合体各方应当签订共同投标协议,明确约定各方拟承担的工作和责任,并将共同投标协议连同投标文件一并提交招标人。联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。招标人不得强制投标人组成联合体共同投标,不得限制投标人之间的竞争。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
二、多选题(每题2分,共15题,每题的备选项中,有2个或2个以上符合题意,至少有1个错误选项。错选不得分;少选,所选每个选项0.5分)
1. 下列钢筋代换过程正确的是( )。
A. 代换之后的截面积必须大于代换之前
B. 代换之后的钢材强度指标必须大于代换之前
C. 必要时需要进行裂缝与挠度验算
D. 纵向受力钢筋与弯起钢筋需要综合考虑整体代换
E. 应该获得原设计单位的同意
【答案】CE
2. 混凝土的自然养护应该做到( )。
A. 浇筑完成后要在24小时内覆盖并浇水
B. 采用硅酸盐水泥的混凝土浇水养护不少于7天
C. 采用矿渣硅酸盐水泥的混凝土浇水养护不少于14天
D. 采用缓凝剂的混凝土,养护时间至少14天
E. 混凝土养护温度不应低于10OC
【答案】ABCD
3.型钢混凝土与普通钢筋混凝土相比,优势在于()。
A.延性与抗震性好
B.耐火性好
C.经济效益好
D.构造简单
E.可实现机械化施工
【答案】ABC
4.建筑基础验槽必须参加的单位有( )。
A.建设单位
B.设计单位
C.监理单位
D.降水分包单位
E.勘察单位
【答案】ABCE
【解析】建(构)筑物基坑均应进行施工验槽。基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设(或监理)等单位共同进行验槽,合格后方能进行基础工程施工。
5.某大型商住楼大体积混凝土基础底板浇筑过程中,为了防止出现裂缝,可采取的措施有( )。
A.优先选用低水化热的矿渣水泥拌制混凝土
B.适当提高水灰比,提高水泥用量
C.适当降低混凝土的人模温度,控制混凝土的内外温差
D.预埋冷却水管.进行人工导热
E.及时对混凝土覆盖保温、保湿材料
【答案】A C D E
【解析】应当减少水泥用量。
6.某基坑深12m,二类土,采用盆式挖土,其基坑支护方法可以采用( )。
A.桩排式
B.地下连续墙
C.土钉墙
D.逆作拱墙
E.水泥土墙
答案:AB
【试题解析】 深基坑的支护:排桩或地下连续墙;水泥土桩墙;逆作拱墙。
7.钢结构高强度螺栓施工,摩擦面的处理方法是( )。
A.喷丸法
B.酸洗法
C.砂轮打磨法
D.锚拉法
E.钢丝刷人工除锈法
答案:ABCE
【试题解析】 钢结构高强度螺栓施工摩擦面的处理:可采用喷砂、喷丸、酸洗、打磨等方法,严格按设计要求和有关规定进行施工。
8.关于施工现场的文明施工管理,说法正确的有( )
A.施工现场的主要管理人员在现场应当佩带证明其身份的证卡
B.施工现场的用电线路、用电设施严禁任意拉线接电
C.特殊原因,施工工程需要停工一个月以上的必须报告建设行政主管部门
D.施工现场安全保卫工作,采用必要的防盗措施
E.施工现场职工的膳食、饮水供应等应当符合卫生要求
答案:ABDE
【试题解析】ABDE都是常见措施,只有C项由于特殊原因建设工程需要停止施工两个月以上的建设单位或施工单位应当将停工原因及停工时间向当地人民政府建设行政主管部门报告。
9.关于混凝土施工缝的留置位置,正确的做法是( )。
A.柱的施工缝留置在基础的顶面
B.单向板的施工缝留置在平行于板的长边的任何位置
C.有主次梁的楼板,施工缝留置在主梁跨中1/3范围内
D.墙体留置在门洞口过梁跨中1/3范围内
E.墙体留置在纵横墙的交接处
答案:ADE
【试题解析】
施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。施工缝的留置位置应符合下列规定:
(1)柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面;
(2)与板连成整体的大截面梁(高超过1m),留置在板底面以下20~30mm处。当板下有梁托时,留置在梁托下部;
(3)单向板:留置在平行于板的短边的任何位置;
(4)有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;
(5)墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;
(6)双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
10.实行竣工验收备案制度的工程有( )。
A.高层建筑
B.抢险救灾工程
C.市政基础设施工程
D.临时性房屋建筑
E.农民自建低层住宅
答案:AC
【试题解析】
住房和城乡建设部2009年修改并颁布的《房屋建筑和市政基础设施工程竣工验收备案管理办法》中规定,凡在我国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程,都必须按规定进行竣工验收备案。抢险救灾工程、临时性房屋建筑工程和农民自建低层住宅工程,不适用此规定 。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
三、案例分析题(共5题。(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)背景资料
施工总承包单位与建设单位于2008年2月20日签订了某二十层综合办公楼施工合同。合同中约定:(1)人工费综合单价为45元/工日;(2)一周之内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;(3)施工总承包单位须配有应急备用电源。工程于3月15日开工,施工过程中发生下列事件:
事件1:3月19至20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷于淤泥中。
事件2:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷于淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。期间造成人员窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局维修线路停工导致工程停工8h。
事件5:主体结构完成后,施工总承包单位把该工程会议室的装饰装修分包给某专业分包单位,会议室地面采用天然花岗岩石材饰面板,用量350m2,会议室墙面采用人造木板装饰,其中细木工板用量600m2,用量最大的一种人造饰面木板300m2。
针对事件1到事件3,施工总承包单位及时向建设单位提出了工期和费用索赔。
【问题】
1.事件1到事件3中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
2.事件1到事件3中,施工总承包单位可获得的工期和费用各是多少?
3.事件4中,施工总承包单位可否获得工期顺延?说明理由。
4.事件5中,专业分包单位对会议室墙面、地面装饰材料是否需要进行抽样复验?分别说明理由。
【参考答案】
1.施工总承包单位就事件1到事件3提出的工期和费用索赔是否成立的判定。
事件1:工期索赔成立,费用索赔不成立。理由:由于不可抗力造成的工期延误可以顺延,但窝工费不给予补偿。
事件2:工期和费用索赔不成立。理由:租赁的塔式起重机维修保养属于承包商自身的责任。
事件3:工期和费用索赔成立。理由:由于设计变更造成的工期延误和费用增加的责任应由建设单位承担。
2.事件1到事件3中,施工总承包单位可获得工期索赔:
事件1:可索赔工期2d。
事件3:可索赔工期5d。
共计可索赔工期7d。
事件1到事件3中,施工总承包单位可获得的费用索赔:
300工日×45元/工日=13500元
3.事件4中,施工总承包单位不可以获得工期顺延。
理由:尽管合同中约定:一周内非承包方原因停水、停电造成停工累计达8h可顺延工期1d,但合同中也同时约定,施工总承包单位须配有应急备用电源,因此不能获得工期顺延。
4.事件5中,专业分包单位对会议室墙面、地面装饰材料需要进行抽样复验。
理由:建筑装饰装修材料要求复验的主要项目包括:(1)人造木板的游离甲醛含量或游离甲醛释放量;(2)室内天然花岗岩石材或瓷质砖的放射性;
(二)背景资料
某18层写字楼工程建筑面积112000m²,采用箱形基础,框架-剪力墙结构,外墙面装饰1~2层天然花岗石幕墙,3~18层采用隐框玻璃幕墙。施工过程中发生如下事件:
事件一:
工程进展到第8层施工中,在拆除框架柱钢模板时发现部分框架柱混凝土在中下部位出现较为严重的孔洞。
事件二:
工程进展到第10层室内装修中,地板使用的硝基漆散发的大量的爆炸性混合气体在室内大量聚集,达到了很高的密度。此时,一装配电工点燃喷灯做电线接头的防氧化处理,引起混合气体爆燃起火,造成施工人员1人死亡、3人重伤的重大安全事故。经事故调查,该施工单位安全生产管理工作中缺乏统一性,没有周密的计划,规章制度不健全,致使在多项目、多部位、多工种施工条件下工作不能有序地进行。对使用的一些特殊建筑材料性能、使用方法,没有明确地进行技术交底,造成职工缺乏这一方面的知识。没有制定针对性的安全措施(通风设施),易燃、易爆气体在室内大量聚集,导致事故的发生。
事件三:
工程进展到第18层室内装修中,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,纷纷找到项目经理交涉要求立即停止施工,有的向有关部门进行了投诉。
问题:
1.分析事件一中部分框架柱混凝土出现较为严重孔洞的原因是什么?应如何处理?
2.分析事件二产生安全事故的原因?
3.说明事件二安全事故发生后,企业逐级汇报安全事故的时限是怎样规定的?
4.针对事件三的扬尘事件,项目经理应如何协调和管理?
【案例一】答:
1.原因:(答出一条给1分,全部答出给2分)
①混凝土坍落度及和易性不好;
②混凝土浇筑时振捣不当;
③混凝土浇筑高度超过规定要求,且未采取措施,导致混凝土离析.
处理:(答出一条给1分,全部答出给3分)
① 在框架柱孔洞处支模并支撑牢固;
②凿掉不密实的混凝土并凿成斜形外口向上;
③用清水冲洗干净并保持湿润72h;
④用高一级别的微膨胀细石混凝土浇筑捣实养护。
2.原因:
① 施工现场管理人员缺乏安全技术知识,对易挥发的施工材料未进行严格管理,没有采取通风措施,使大量的混合气体聚集浓度很高,遇明火发生爆炸;(2分)
② 作业人员缺乏在特殊环境下安全操作的基本的常识,在易燃、易爆气体浓度很高的情况下,动用明火作业;(2分)
③该企业对施工人员的安全教育培训工作不到位,没有进行安全技术交底,交叉作业协调管理不力。(1分)
3.时限
事故发生后,事故现场的项目经理应当立即向本单位负责人报告(2分);单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告(2分)。安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告逐级上报事故情况,每级上报时间不得超过2h(1分)。
4.项目经理协调和管理:(打出一条给1分,全部答出给5分)
①向居民作好解释工作,避免以后施工过程中类似事件发生,取得居民谅解。
②及时和当地环保部门、建设行政主管部门等有关单位联系沟通,取得其理解和支持。
③加强劳务分包作业队伍管理、教育,提高劳务队伍环保意识,按分包合同规定对劳务分包方进行处罚。
④要求分包采取袋装措施,垃圾装运下楼。
⑤加强对本单位管理人员教育,提高现场监管力度。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(三)背景资料
某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作L、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
问题:

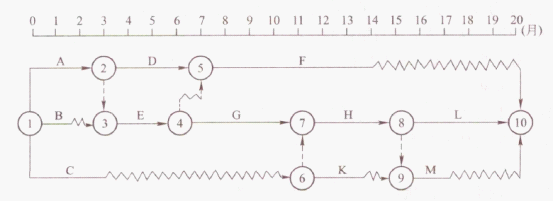

1.在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
2.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
【案例四】答:
1.由网络图可知,B工作自由时差为1天,C工作自由时差为8天,H工作在关键线路上,总时差为0。在不影响总工期和工作间工艺关系的前提下,B工作和C工作的开始时间均应后延,B工作以不影响E工作正常开始为准,即1月末开始施工,其次开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B―C―H
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月。
2.工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期:

(1)各施工过程流水节拍的累加数列:
工作G:2 5
工作H:2 4
工作L:2 5
(2)错位相减,取最大值得流水步距:
(3)G、H、L三项工作的流水施工工期为(2+3)+(3+2)=10月。
(4)此时,线路G―H―L工期缩减至10个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G―H―M工期相应缩减至3+(2+2)=7,也不会成为关键线路,故此时的关键线路仍为G―H―L,整个工程总工期为6+10=16个月,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
(四)背景资料
某地区某房地产开发公司拟投资建造一座办公楼,框架结构,设计项目已明确,功能布局及工程范围都已确定,业主为减少建设周期,尽快获得投资收益,施工图设计未完成时就进行了招标,确定了某建筑工程公司为总承包单位。
业主与承包方签订施工合同时,由于设计未完成,工程性质已明确但工程量还难以确定,双方通过多次协商,拟采用总价合同形式签订施工合同,以减少双方的风险。
合同条款中有下列规定:
1. 工程合同额为1200万元,总工期为10个月。
2. 本工程采用固定价格合同,乙方在报价时已考虑了工程施工需要的各种措施费用与各种材料涨价等因素。
3. 甲方向乙方提供现场的工程地质与地下主要管网资料,供乙方参考使用。
4. 乙方不能将工程转包,为加强工程进度,但允许分包,也允许分包单位将分包的工程再次分包给其他单位。
在工程实施过程中,出现下列问题:
1. 钢材价格从报价时的2800元/t上涨到3500元/t,承包方向业主要求追加因钢材涨价增加的工程款。
2. 工程遭到百年罕见的暴风雨袭击,工程被迫暂停施工,部分已完工程受损,施工场地与临时设施遭到破坏,工期延长了2个月。业主要求承包商承担延迟工期所造成的经济损失。
问题:
(1) 工程施工合同按承包工程计价方式不同分为哪几类?
(2) 在总承包合同中,业主与施工单位选择总价合同是否妥当?为什么?
(3) 你认为可以选择何种计价形式的合同?为什么?
(4) 合同条款中有哪些不妥之处?应如何修改?
(5) 本工程合同执行过程中出现的问题应如何处理?
答案:
(1) 工程施工合同按计价方式不同分为总价合同、单价合同、成本加酬金合同三种形式。
(2) 选用总价合同形式不妥当。因为施工图设计未完成,虽然工程性质已明确,但工程量还难以确定,工程价格随工程量的变化而变化,合同总价无法确定,双方风险都较大。
(3) 可以采用(单纯)单价合同。因为施工图未完成,不能准确计算工程量,而工程范围与工作内容已明确,可列出全部工程的各分项工程内容和工作项目一揽表,暂不定工作量,双方按全部所列项目协商确定单价,按实际完成工程量进行结算。
(4) 第3条中供“乙方参考使用”提法不当,应改为保证资料(数据)真实、准确,作为乙方现场施工的依据。
第4条中“允许分包单位将分包的工程再次分包给其他施工单位”不妥,不允许分包单位再次分包。
(5) 本工程合同执行过程中出现的问题可这样处理:
①钢材涨价,承包商不可以向业主要求追加工程款,因为本工程采用的是固定单价合同,材料涨价的风险应由承包商承担。
②承包商因遭遇不可抗力被迫停工,根据合同法规定,可以不向业主承担工期拖延的经济损失,业主应给予工期顺延。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(五)背景资料
某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺工期相比标准工期每提前1个月,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件。
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位为此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑周围未设临边防护;由于现场架设灯具照明不够,工人从塔吊配电箱中接出380V电源,使用行灯照明进行施工。
为了分解资金压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总承包单位支付工程款后,总承包单位才向分包单位付款,分包单位不得以此要求总承包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总、分包双方还在补充协议中约定,分包单位出现质量安全问题,总承包单位不承担任何法律责任,全部由分包单位自己承担。
【问题】
1.建设单位招标文件是否妥当:说明理由。
2.施工总承包单位开工是否妥当:说明理由。
3.事件1至事件3中施工总承包单位的做法是否妥当?说明理由。
4.指出事件4中的错误,并写出正确做法。
5.分包合同条款能否规避施工总承包单位的付款责任?说明理由。
6.补充协议的约定是否合法:说明理由。
【参考答案】
1.建设单位招标文件不妥当
理由:不能把承诺加快工期作为加分条件,建设单位不得随意压缩合理工期。
2.施工总承包单位开工不妥当。
理由:《建设工程质量管理条例》规定,施工图设计文件未经审查批准的,不得使用。建设单位要求施工总承包单位按照设计单位修改后的草图先行开工违反了《建设工程质量管理条例》的规定。
3.事件1中,施工总承包单位的做法不妥当。
理由:不应该同时担任两个项目的项目经理。
事件2中,施工总承包单位的做法不妥当。
理由:《中华人民共和国建筑法》规定,建筑工程的主体结构的施工必须由总承包单位自行完成,而本事件中总承包单位以包工包料的形式将全部结构工程分包给劳务公司,这不符合规定,况且还分包给不具备相应资质条件的分包公司。
事件3中,施工总承包单位的做法不妥当。
理由:在城市市区范围内从事建筑工程施工,如需夜间施工的,在办理了夜间施工许可证证明后,才可以进行夜间施工,并公告附近社区居民。
4.事件4中的错误与正确做法:
(1)错误:底板混凝土浇筑施工时,基坑四周未设临边防护。
正确做法:应设置防护栏杆、挡脚板并封挂立网进行封闭。
(2)错误:工人从塔吊配电箱中接出380V电源,使用行灯照明进行施工。
正确做法:使用行灯照明时,电压不得超过36V。同时塔吊配电箱不得作为其他设备使用。
5.分包合同条款不能规避施工总承包单位的付款责任。
理由:因为分包合同--施工总承包单位与分包单位签订的,不涉及建设单位,总承包单位不能因建设单位未付工程款为由拒付分包单位的工程款。
6.补充协议的约定不合法。
理由:建设工程实行施工总承包的,总承包单位应当对全部建设工程质量负责,总承包单位与分包单位对分部工程的质量承担连带责任;由总承包单位对施工现场的安全总负责,总承包单位与分包单位对分包工程的安全生产承担连带责任。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 环球网校2025年一级建造师每日一练及答案免费下载(12月23日)2024-12-23
- 环球网校2025年一级建造师每日一练及答案免费下载(12月21日)2024-12-21
- 环球网校2025年一级建造师每日一练及答案免费下载(12月19日)2024-12-19
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
