2012年一级建造师《机电工程》全真模拟测评(2)
1.填料塔是静置设备中的( )。
A.换热设备
B.反应设备
C.分离设备
D.过滤设备
答案:B
【解析】静置设备包括:反应设备,换热设备,分离设备,过滤、干燥设备,容器,工业炉,金属储罐,气柜,氧舱,工艺金属结构等。
1.反应设备,换热设备,分离设备,过滤、干燥设备,容器
(1)反应设备
反应釜、管道反应器、填料塔、重力场等。
(2)换热设备(有些也不作非标,如板式换热器、叠片冷凝器等)
列管冷凝器、螺旋板冷凝器、浮头式冷凝器、套筒式冷凝器、再沸器、降膜蒸发类、薄膜蒸发类等。
(3)分离设备
分水器、汽液分离器等。
(4)过滤、干燥设备
踏板过滤设备、活性炭过滤设备、干燥类设备、粉碎类设备等。
(5)容器类
计量罐、高位槽、接受罐、地槽、缓冲罐、稳压罐、干燥器等。
2.有强烈振动的重型机械设备宜采用( )地脚螺栓。
A.粘接
B.固定
C.胀锚
D.活动
答案:D
【解析】地脚螺栓一般可分为固定地脚螺栓、活动地脚螺栓、胀锚地脚螺栓和粘接地脚螺栓。
1.固定地脚螺栓(短地脚螺栓),它与基础浇灌在一起,用来固定没有强烈振动和冲击的设备。
2.活动地脚螺栓(长地脚螺栓),是一种可拆卸的地脚螺栓,用于固定工作时有强烈振动和冲击的重型机械设备。
3.部分静置的简单设备或辅助设备有时采用胀锚地脚螺栓的连接方式。胀锚地脚螺栓安装应满足下列要求:
(1)胀锚地脚螺栓中心到基础边缘的距离不小于7倍的胀锚地脚螺栓直径;
(2)安装胀锚地脚螺栓的基础强度不得小于10MPa;
(3)钻孔处不得有裂缝,钻孔时应防止钻头与基础中的钢筋、埋管等相碰;
(4)钻孔直径和深度应与胀锚地脚螺栓相匹配。
3.下列叙述错误的是:设备安装精度是指在安装工程中,为保证整套装置正确联动所需的( )。
A.最终形成生产能力与设计能力的准确度
B.各独立设备之间的位置精度
C.单台设备重现设备的制造精度
D.整台设备运行中的运行精度
答案:A
【解析】机械设备安装工程是将一系列设备组合成一套装置或一条生产线,从而构成一个技术装备系统,并最终形成生产能力。而设备安装精度是指在安装工程中为保证整套装置正确联动所需的各独立设备之间的位置精度;单台设备通过合理的安装工艺和调整方法能够重现的设备制造精度;整台(套)设备在运行中的运行精度三个方面的精度。
4.大型储罐施工宜采用( )基础。
A.大块式
B.箱式
C.垫层
D.沉井式
答案:C
【试题解析】垫层基础是在基底上直接填砂,并在砂基础外围设钢筋混凝土圈梁挡护填砂,适用于使用后允许产生沉降的结构,如大型储罐。
5.预埋地脚螺栓检查验收,除验收其中心距外,还应验收( )。
A.标高
B.数量
C.混凝土强度
D.几何尺寸
答案:A
【试题解析】预埋地脚螺栓检查验收包括:预埋地脚螺栓的标高和中心距;预埋地脚螺栓孔的中心位置、深度和孔壁铅垂度。
6.焊接工艺评定报告应由( )审核。
A.监理工程师
B.质检工程师。
C.焊接工程师
D.专业工程师
答案:C
【解析】焊接工艺评定的步骤如下:
(1)编制焊接工艺评定委托书。
(2)按焊接工艺评定标准或设计文件规定,拟定焊接工艺指导书或评定方案、初步工艺。
(3)按照拟定的焊接工艺指导书(或初步工艺)进行试件制备、焊接、焊缝检验(热处理)、取样加工、检验试样。
(4)根据所要求的使用性能进行评定;若评定不合格,应重新修改拟定的焊接工艺指导书或初步工艺,重新评定。
(5)整理焊接记录、试验报告,编制焊接工艺评定报告;评定报告中应详细记录工艺程序、焊接参数、检验结果、试验数据和评定结论,经焊接责任工程师审核,单位技术负责人批准,存入技术档案。
(6)以焊接工艺评定报告为依据,结合焊接施工经验和实际焊接条件,编制焊接工艺规程或焊工作业指导书、工艺卡,焊工应严格按照焊接作业指导书或工艺卡的规定进行焊接。
7.输配电架空线路施工工序为:勘测定位、基础施工、( )等。
A.放线施工、电杆组装、立杆、拉线施工
B.拉线施工、放线施工、电杆组装、立杆
C.立杆、拉线施工、放线施工、电杆组装
D.电杆组装、立杆、拉线施工、放线施工
答案:D
【解析】本题考核的配电线路的架设。本知识点包括:
架空线路组成:导线、电杆、绝缘子和线路金具等主要元件组成,为了防止雷击的侵害,有的架空线路上还架设避雷线。
架空线路施工工序为:
勘测定位→基础施工→杆塔组立→放线施工→导线连接→竣工验收检查。
提示:本题也可出排序题。
8.大型原油罐绝热层施工中,依托焊接在罐壁上的保温支架,将绝热材料制品绑紧、
定位的施工方法是( )。
A.拼砌法
B.B.充填法
C.捆扎法
D.粘贴法
答案:C
【解析】(一)捆扎法施工
捆扎法是把绝热材料制品敷于设备及管道表面,再用捆扎材料将其扎紧、定位的方法。适用于软质毡、板、管壳,硬质、半硬质板等各类绝热材料制品。配套的捆扎材料有镀锌铁丝、包装钢带、粘胶带等,此方法最适合于管道和中、小型圆筒设备的绝热。用于大型简体设备及管道时,需依托固定件或支承件来捆扎、定位。应注意捆扎间距要符合规范的要求,每块绝热制品上的捆扎件,不得少于两道且不得采用螺旋式缠绕捆扎。双层或多层的绝热层绝热制品,应逐层捆扎,并应对各层表面进行找平和严缝处理。
(二)粘贴法施工
粘贴法是用各类胶粘剂将绝热材料制品直接粘贴在设备及管道表面的施工方法。适用于各种轻质绝热材料制品,如泡沫塑料类,泡沫玻璃,半硬质或软质毡、板等。当选用粘贴法进行绝热层施工时需要注意胶粘剂的性能影响,即胶粘剂的使用温度必须符合被绝热的介质温度,对所用绝热材料和被绝热的材料表面没有腐蚀,而且又有相当强的粘结性。
(三)浇注法施工
浇注法是将配制好的液态原料或湿料倒入设备及管道外壁设置的模具内,使其发泡定型或养护成型的一种绝热施工方法。液态原料目前多采用聚氨酯溶剂,湿料是轻质粒料与胶结料和水的拌合物。该法较适合异形管件的绝热以及室外地面或地下管道绝热。
浇注法绝热层施工中的注意事项:
1.每次配料必须在规定时间内用完。
2.大面积浇注时,应设对称多浇口.分段分片进行。并以倒料均匀、封口迅速等操作来控制浇注质量。
3.浇注时应一次浇注成型,当间断浇注时.施工缝宜留在伸缩缝的位置上。
4.试块的制作,应在浇注绝热层时,同时进行。
(四)喷涂法施工
1.喷涂法是利用机械和气流技术将料液或粒料输送、混合,至特制喷枪口送出,使其附着在绝热面成型的一种施工方法。该法与浇注法同属现场配料、现场成型的施工方法。
2.室外进行喷涂时,风力大于三级、酷暑、雾天及雨天,均不宜施工。
(五)充填法施工
1.充填法是用粒状或棉絮状绝热材料填充到设备及管道壁外的空腔内的施工方法。该法在缺少绝热制品的条件下采用,此外也适用于对异形管件做成外套的内部填充。
2.充填法绝热层施工的注意事项是:充填填料时,应边加料,边压实,并应施压均匀,致使密度一致;各种充填结构的填料层,严禁架桥现象产生;对有振动部位的绝热层,不得采用充填法施工。
(六)拼砌法施工
1.拼砌法是用块状绝热制品紧靠设备及管道外壁砌筑的施工方法,分为干砌和湿砌。
2.干砌是将绝热块沿钢结构与构件排列,缝隙可用散棉填实。
湿砌则将绝热块涂抹胶泥,并整齐砌筑,拼缝与缺损处可用胶泥填料,还可辅以用铁丝网捆扎,加强其整体强度。拼砌法常用于保温,特别是高温炉墙的保温层砌筑。
9. 自动化仪表工程施工中的( )属于隐蔽工程。
A.取源部件
B.线槽配线
C.接地极
D.仪表安装
答案:A
【解析】工程验收分为隐蔽工程验收、分部工程验收和竣工验收三个步骤进行。
1.隐蔽工程验收
自动化仪表工程施工中的线管预埋、直埋电缆、接地极等都属于隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真做好隐蔽工程验收手续,纳入技术档案。
2.分部工程验收
某阶段工程结束,或某一分部工程完工后(含自动化仪表工程安装工程),由施工单位自行验收合格后通知建设单位(或工程监理)验收,可邀请设计单位参加验收。
3.竣工验收
工程竣工验收是对整个工程建设项目的综合性检查验收。在工程正式验收前,由施工单位进行预验收,检查有关的技术资料、工程质量,发现问题及时解决,再由建设单位会同工程监理单位、设计单位、施工单位并由建设单位申报当地政府主管部门进行验收。
10.电梯井道放基准线后的工序是( )。
A.安装导轨
B.配管配线
C.轿厢组装
D.电机安装
答案:A
【试题解析】
电梯安装的施工程序:
1.电梯井道土建工程进行检测,以确定其位置尺寸是否符合电梯制造单位所提供的土建布置图和其他要求。
2.对层门的预留孔洞设置防护栏杆,机房通向井道的预留孔设置临时盖板。
3.井道放基准线后安装导轨等。
4.机房设备安装,井道内配管配线。
5.轿厢组装后安装层门等相关附件。
6.通电空载试运行合格后负载试运行,并检测各安全装置动作是否正常准确。
7.整理各项记录,准备申报准用。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
11.( )适用于在幼儿园、医院、养老院等场所,保护幼儿或行动不便的老弱病残者人身安全。
A.自动喷水灭火系统
B.气体灭火系统
C.干粉灭火系统
D.泡沫灭火系统
答案:A
【试题解析】自动喷水灭火系统的特点是大水滴喷头的出流,水滴粒径大,穿透力更强的射流能穿透厚的火焰,到达火源中心,迅速冷却火源达到灭火目的。主要应用于高堆高架仓库{反应灵敏、动作速度更快,能在火灾初期阶段控制住火,适用于在幼儿园、医院、养老院等场所,保护幼儿或行动不便的老弱病残者人身安全;其美观小巧的玻璃球喷头,能满足商场、宾馆、饭店等建筑物内装修美观的要求。
12.企事业单位进行计量工作时应用的计量器具是( )。
A.计量基准器具
B.计量标准器具
C.标准计量器具
D.工作计量器具
答案:D
【试题解析】
依法管理的计量器具包括:计量基准器具、计量标准器具、工作计量器具。
(1)计量基准器具:国家计量基准器具,用以复现和保存计量单位量值,经国务院计量行政部门批准作为统一全团量值最高依据的计量器具。
(2)计量标准器具:准确度低于计量基准的、用于检定其他计量标准或工作计蛩器具的计量器具。
(3)工作计量器具:企业、事业单位进行计量工作时应用的计量器具。
13.某工程的空调系统设计的工作压力为1000Pa,其风管系统应按( )风管制作和安装的要求施工。
A.常压
B.低压
C.中压
D.高压
答案:C
【解析】风管系统按其系统的工作压力(P)划分为三个类别:系统工作压力P≤500Pa为低压系统;500Pa
1500Pa为高压系统。
风管系统安装完毕,应按系统类别进行严密性试验,漏风量应符合设计和施工质量验收规范的规定。低压风管系统在加工工艺得到保证的前提下,可采用漏光法检测;当漏光法检测不合格时,说明风管加工质量存在问题,应按规定的抽检率作漏风量测试,作进一步的验证。中压风管系统的严密性试验,应在漏光法检测合格后,用测试设备进行漏风量测试的抽检,抽检率为20%,且不得少于一个系统。高压风管系统的泄漏,会对系统的正常运行产生较大的影响,因此在漏光法检测合格后,应全部用测试设备进行漏风量测试。
14.有关焊接工艺评定和焊接工艺评定报告的作用,正确的说法是( )。
A.焊接工艺评定报告可直接指导生产
B.焊接工艺评定报告是焊接工艺细则卡的说明
C.焊接工艺评定报告只能作为一份焊接工艺卡的依据
D.焊接工艺评定用于验证焊接工艺方案的正确性
答案:D
【解析】
本题考核的是焊接工艺评定和焊接工艺评定报告的作用。焊接工艺评定是指为验证所拟定的焊接工艺的正确性而进行的试验过程及结果的评价。
本知识点也包括焊接工艺评定的作用;焊接选材;焊接过程的焊前检验、焊中和焊后检验内容;焊接环境对焊接质量的影响和防护措施。
15.工业项目中机械设备的负荷试运转应由( )单位负责。
A.施工
B.建设
C.设备制造
D.设计
答案:B
【解析】除合同另有规定外.负荷试运行方案由建设单位组织生产部门和设计单位,总承包/施工单位共同编制,由生产部门负责指挥和操作。
16.按《注册建造师执业管理办法(试行)》规定,不在机电工程注册建造师执业工程范围的是( )等安装工程。
A.火电设备
B.城市及道路照明
C.海洋石油
D.体育场地设施
答案:B
【解析】机电工程专业建造师执业工程范围包括:机电、石油化工、电力、冶炼, 钢结构、电梯安装、消防设施、防腐保温、起重设备安装、机电设备安装、建筑智能化、环保、电子、仪表安装、火电设备安装、送变电、核工业、炉窑、冶炼机电设备安装、化工石油设备、管道安装、管道、无损检测、海洋石油、体育场地设施、净化、旅游设施、 特种专业。
17.干式变压器在运输途中,应有( )。
A.压力监视
B.补充装置
C.防雨及防潮措施
D.核对高、低压侧方向
答案:C
【试题解析】干式变压器在运输途中,应有防雨及防潮措施。
18.在石油天然气管道输油工程项目中,界定为大型的标准为( )。
A. 年产量≥600万t,管线长度≥120km
B. 年产量≥300万t,管线长度≥80km
C. 年产量≥300万t,管线长度≥120km
D. 年产量≥600万t,管线长度≥80km
答案:A
【试题解析】在石油天然气管道输油工程项目中,年产量≥600万t,管线长度≥120km的为大型工程;年产量300万~600万t,管线长度<120km的为中型工程。
19.已获得锅炉制造许可的锅炉制造企业可以安装( )的整(组)装出厂的锅炉,无需另取许可证。
A.制造许可范围内
B.本企业制造
C.本企业所在地
D.锅炉安装地的省级特种设备安全监督管理部门同意
答案:B
【试题解析】已获得锅炉制造许可的锅炉制造企业可以安装本企业制造的整(组)装出厂的锅炉,无需另取许可证。
20.压力管道安装单位应当在压力管道安装施工前履行告知手续。承担跨省长输管道安装的安装单位,应当向( )履行告知手续。
A.单位所在地的县级以上质量技术监督部门
B.设区的市级质量技术监督部门,
C.省级质量技术监督部门 。
D.国家质检总局
答案:D
【解析】压力管道安装。安装单位应当在压力管道安装施工(含试安装)前履行告之手续。承担跨省长输管道安装的安装单位,应当向国家质检总局履行告之手续;承担省内跨市长输管道安装的安装单位,应当向省级质量技术监督部门履行告之手续;其他压力管道的安装单位,应当向设区的市级质量技术监督部门履行告之手续。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题
意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
1.特种设备的制造、安装、改造单位应具备的条件是( )。
A.具有与特种设备制造、安装、改造相适应的设计能力
B.拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人
C.具备与特种设备制造、安装、改造相适应的生产条件和检测手段
D.拥有健全的质量管理制度和责任制度
E.通过IS09000质量体系认证
答案:BCD
2.强制检定是固定检定的关系,实行( )的检定,使用单位没有选择的余地。
A.定检定人员
B.定点
C. 定期
D.定检定程序
E.定检标准
答案:B、C
【解析】
认真理解强制检定是固定检定的关系的含义,且后边明确提示使用单位没有选择的余地,首先想到的就是检定单位和时间和周期,定点、定期很容易选中。
再分析检定的目的,是检定计量器具的性能是否可靠,标准是国家统一规定,不是检定单位能左右的,而检定人员又与检定结果不直接关系,检定人员能胜任,哪个都可以,
而检定程序并非一成不变,可不断完善和改进,与结果也无直接关系。
3. 按照特性曲线选用流动式起重机,确定起重机臂长的相关因素有( )。
A.被吊装设备或构件的就位高度
B.被吊装设备或构件的尺寸
C.被吊装设备或构件的重量
D.吊索高度
E.起重机幅度
答案:ABDE
【解析】流动式起重机的选用步骤
流动式起重机的选用必须依照本机说明书规定的特性曲线表进行,选择步骤是:
1.根据被吊设备或构件的就位位置、现场具体情况等确定起重机的站车位置(幅度)。
2.根据被吊设备或构件的就位高度、设备尺寸、吊索高度等和站车位置(幅度),查起重机的特性曲线,确定其臂长。
3.根据已确定的幅度、臂长,查起重机的特性曲线,确定起重机的承载能力。
4.如起重机承载能力大于被吊装设备或构件的重量,则选择合格,否则重选。
4.临时用电设备不足5台和设备总容量不足50kW者,应编制临时用电( )。
A.施工组织设计
B.安全用电技术措施
C.电气防火措施
D.设备使用计划
E.电气平面图、立面图和接线系统图
答案: BC
【试题解析】临时用电设备不足5台和设备总容量不足50kW者,应编制安全用电技术措施和电气防火措施。
5.按照安装许可类别划分,压力管道有( )。
A.长输(油气)管道
B.地下管道
C.工业管道
D.公用管道
E.动力管道
答案:ACDE
【试题解析】
压力管道安装许可类别及其级别划分:
(1)长输(油气)管道:GA类压力管道,分为GA1、GA2级;
(2)公用管道:GB类压力管道,分为燃气管道(GB1级)、热力管道(GB2级);
(3)工业管道:GC类压力管道,分为GC1、GC2、GC3级;
(4)动力管道:GD类压力管道,俞为GD1、GD2级。
6. 建筑物的共用接地体可为( )所共用。
A.防雷接地
B.工作接地.
C.保护接地
D.屏蔽接地
E.虚拟接地
答案:ABCD
【试题解析】整个建筑物的接地系统(体)可能为防雷接地、工作接地、保护接地、抗干扰接地等所共用,也可能分别设置。
7.净化空调系统综合效能试验测定与调整的项目,由建设单位根据( )等要求进行综合衡量确定。
A.工程性质
B.监理单位
C.设备供应商
D.生产试运行的条件
E.生产工艺
答案:A、D、E
【解析】综合效能试验测定与调整的项目,由建设单位根据生产试运行的条件、工程性质、生产工艺等要求进行综合衡量确定,一般以适用为准则,不宜提出过高要求。
8.《特种设备安全监察条例》规定,必须经检验检测机构进行监督检验的是特种设备制造过程或( )过程,未经监督检验合格的不得出厂或者交付使用。
A.安装
B.试验
C.生产运行
D.改造
E.重大维修
答案:ADE
【解析】监督检验属于强制性的法定检验,是指在特种设备制造或安装、改造、重大维修过程中,在单位自检合格的基础上,由检验检测机构(监督检验的主体)按照安全技术规范(监督检验的依据),对上述过程(监督检验的对象)进行的验证性检验,“安全技术规范”指经国务院特种设备安全监督管理部门制订并公布的安全技术规范。
9.注册建造师的签章文件类别包括( )等类管理文件。
A.项目部行政管理
B.施工进度管理
C.合同管理
D.质量管理
E.安全管理
答案:BCDE
【试题解析】机电安装工程、电力工程和冶炼工程的签章文件类别均分为7类管理文件,即:施工组织管理;施工进度管理;合同管理;质量管理;安全管理;现场环保文明施工管理;成本费用管理等。石油化工工程是6类,其中安全管理和现场环保文明施工管理,合并为一个类别。
10. 机电工程注册建造师执业的石油化工工程包括( )等工程。
A.地下储气库
B.石油深加工
C.水泥生产线
D.无机化工
E.化工医药
答案: ABDE
【试题解析】石油化工工程分为石油天然气建设(油田、气田地面建设工程),海洋石油工程,石油天然气建设(原油、成品油储库工程,天然气储库、地下储气库工程),石油天然气原油,成品油储库工程,天然气储库,地下储气库工程,石油炼制工程,石油深加工,有机化工,无机化工,化工医药工程,化纤工程13种类别的工程。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
三、案例分析题(共5题,(一)(二)(三)题各20分,(四)(五)题各30分)
(一)背景资料
A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。
附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
问题:

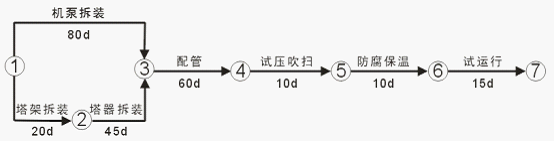

1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
分析与答案:
1. A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
工期175天,关键线路为①→③→④→⑤→⑥→⑦。

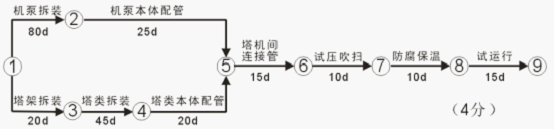

2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
重编的网络计划如下:
缩短工期20天,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。
附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。
3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?施工现场对高压管件焊缝的无损检测方法是:
①先外观检验;②磁粉(MT);③渗透(PT);④超声(UT);⑤射线(RT)。
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
将不合格的高压管件作不合格品的处理,明显标识,单独存放,及时退货。
A公司索赔成立的条件:①高压管件为甲供不合格品不属于承包人责任;②已造成承包人的额外损失;③A公司及时发出了索赔意向书。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(二)背景资料
某机电安装工程公司总承包一大型制药厂设备安装工程。合同约定,工程设备和主材由业主采购提供。 管道工程安装时,因业主提供的水泵迟迟不能到货而影响工期,项目部为保证施工进度自行采购部分水泵并进行安装,安装后被监理工程师发现,下令停工。经与业主协商,同意采用项目部购买的水泵。在试压时,发现项目部购买的水泵密封部位泄漏。 地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。为此项目部提出合同变更和索赔的申请。 该工程施工环境不确定因素较多,工期紧、任务重,项目部在施工准备阶段制订了人力资源储备预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。 为赶工期,项目部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。项目部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进行交底,然后由分包单位组织施工。 问题 1.项目部可否自行采购水泵?若自行采购应履行何种程序? 2.项目部在设备采购管理中可能存在哪些失控而使所购水泵不能满足要求? 3.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期? 4.项目部将压缩机安装进行分包的做法是否正确?说明理由。如果业主同意分包,项目部编制施工组织设计、施工方案后,即向分包单位交底的做法是否正确?分别说明理由。
5.项目部提出合同变更的理由是什么?可向业主提出哪些索赔?答案
1.(本小题3分) 合同约定,全部工程设备和主材由业主提供,项目部自行采购是不允许的(1分)。应在采购前要经业主同意(1分)并在进场时填报验收单,报监理单位认可(1分)后才能安装。
2.(本小题4分) 项目部在设备采购管理中可能有以下方面的失控:(1)订立合同前供应商选择(1分);(2)设备监造(1分);(3)设备包装运输(1分);(4)设备交付验收(1分)。 【考点来源】该考点来自教材1H420050机电工程项目采购管理
3.(本小题3分) 应采取的措施有:(1)根据工程量进行劳动力内部协调和补充(1分);(2)项目部向公司申请增加劳动力(1分);(3)如公司无力调入所需劳动力,则可提出将部分工程分包给其它施工企业(1分)。
【考点来源】该考点来自教材1H420071掌握机电工程项目人力资源和用工管理要求 4.(本小题6分) (1)不正确(1分)。
因为合成工段压缩机安装属于主要设备的安装(1分),按规定不可以分包。如要分包也必须征得监理工程师或业主认可(1分)。 (2)不正确(1分)。 ①项目部编制的施工组织设计应报监理单位批准后,才能向分包单位交底(1分)。 ②施工方案应由分包单位制订,并报总承包项目部批准后,才能组织施工(1分)。
【考点来源】该考点来自教材1H420046掌握合同管理在机电工程项目中的应用 5.(本小题4分) 提出合同变更的理由是:设计变更(1分),工程量增加(1分)o 可向业主提出费用补偿(1分)和工期顺延(1分)o
【考点来源】该考点来自教材1H420065掌握施工组织设计在机电工程项目中的应用、1H420045掌握机电工程项目索赔
(三)背景资料
A公司承接某住宅小区的数栋住宅楼和室外总体工程的机电安装任务。A公司将小区热力管网工程分包给业主指定的B公司,而管材和阀门由A公司采购供应。
B公司承接的热力管网安装完成后,于2008年8月向业主提出竣工验收并通过。A公司承接住宅小区工程于2009年3月竣工验收合格。
事件1:于2008年冬季供暖时,发现热力管网阀门漏水严重,造成热能损失。业主向A公司投诉,并要求承担经济费用,A公司予以拒绝。
事件2:于2009年冬季供暖时,其中有一栋楼暖气管道多处裂纹漏水,经查证是A公司项目经理通过关系购进廉价次品有缝钢管。
问题:
(1)B公司申请竣工验收的做法是否妥当?说明理由。
(2)针对事件1:A公司的做法是否合适?说明理由。
(3)针对事件2:出现的材料质量问题,从材料质量控制方面有哪些环节失控?
(4)针对事件2:A公司应对该质量问题如何处置?
答案:
(1) (本小题6分)
B公司做法不妥(2分)。B公司是A公司的分包单位(1分),应向A公司提出竣工验收(1分),然后A公司组织复验合格后(1分),以单位工程竣工验收要求向业主申请组织验收(1分)。
【考点来源】该考点来自教材1H420013掌握机电工程项目的建设程序
(2) (本小题4分)
A公司的做法不合适(1分)。按照质量管理条例,总包单位对分包单位的质量有连带责任(1分);同时阀门是A公司采购供应的,应对其质量负责(2分)。
【考点来源】该考点来自教材1Z204030 建设工程项目施工质量控制
(3) (本小题4分)
暖气管道裂纹漏水质量问题,说明A公司材料质量的控制方面表现出采购(2分)和进货检验(2分)两个方面失控。
【考点来源】该考点来自教材1H420021掌握机电工程项目施工阶段项目管理的任务
(4) (本小题6分)
A公司应立即对已裂纹管进行返工处理(2分),待采暖期结束时,应将此批管子全部更换以消除隐患(2分),并承担全部经济损失(2分)。
【考点来源】该考点来自教材1H420145掌握机电工程项目施工质量问题及事故的处理
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(五)背景资料
北方某石油化工公司投资建设一蜡油深加工工程,经招标,由A施工单位总承包。该工程的主要工程内容包括2台大型加氢裂化反应器的安装,高压油气工艺管道安装、分体到货的压缩机组安装调试等静、动设备安装工程、管道安装工程以及土建工程、电气工程、自动化仪表安装工程等。其中,A施工单位将单位工程压缩机厂房及其附属机电设备、设施分包给B建筑工程公司。蜡油工程的关键静设备2台加氢裂化反应器,各重300t,由制造厂完成各项检验试验后整体出厂,A单位现场整体安装。压缩机厂房为双跨网架顶结构,房顶有一台汽液交换设备。B建筑单位拟将网架顶分为4片,每片网架重12t,在地面组装后采用滑轮组提升、水平移位的方法安装就位;房顶汽液交换器重量10t,采用汽车起重机吊装。
合同要求该工程2009年9月开工,2010年6月30日完工。为了加快工程进度,业主要求,有条件的工程,冬季不停止施工作业。
为了保证工程顺利进行,A施工单位编制了静设备安装施工方案、动设备安装调试施工方案、管道组对焊接方案和电气、自动化仪表安装工程施工方案。B建筑施工单位编制了压缩机厂房土建工程施工方案。
问题:
(1)针对本工程,A施工单位和B建筑工程公司各应编制何种施工组织设计?
(2)A施工单位和B建筑工程公司除编制背景材料中所列的施工方案外,至少还应编制哪些主要施工方案?
(3)施工方案一般包括哪些内容?
(4)为完成本工程的安装任务,A施工单位至少应具有哪些特种设备安装资格?说明理由。
(5)分析说明B建筑工程公司分包的工程中,有哪些方案属于危险性较大的专项工程施工方案?这些方案应如何进行审核和批准?
答案:
(1) (本小题4分)
A施工单位应编制蜡油深加工工程施工组织总设计。(2分)B建筑工程公司应编制单位工程(压缩机厂房工程)施工组织设计。(2分)
【考点来源】该考点来自教材1H420065掌握施工组织设计在机电工程项目中的应用
(2) (本小题8分)
A施工单位至少还应编制:大型设备(反应器)吊装施工方案(1分)、管道清洗和试验方案(1分)、无损检测方案(1分)、单机试运行方案(1分)、冬期施工方案(1分)。
B建筑工程公司至少还应编制:网架吊装安装施工方案(1分)、汽液交换器吊装施工方案(1分)、高处作业施工方案(1分)。
【考点来源】该考点来自教材1H420046掌握合同管理在机电工程项目中的应用
(3) (本小题4分)
施工方案一般内容包括:工程概况、编制依据、施工程序、施工方法(含技术要求和质量标准)、进度计划、资源配置计划、安全技术措施、质量管理措施、施工平面布置等。(4分)
【考点来源】该考点来自教材1H420046掌握合同管理在机电工程项目中的应用
(4) (本小题7分)
A施工单位至少应具备GCl级压力管道安装资格。(2分)本工程的高压油气工艺管道属压力管道的工业管道GCl级,应具有该级别压力管道安装资格。(2分)大型加氢裂化反应器属于压力容器,从事压力容器整体就位和整体移位安装,安装单位应取得《特种设备安装改造维修许可证》1级许可资格,但取得GCl级压力管道安装许可资格的单位,从事1级许可资格中的压力容器安装工作,不需要另取压力容器安装许可资格。(3分)
【考点来源】该考点来自教材1H431032掌握特种设备制造、安装、改造的许可制度
(5) (本小题7分)
网架吊装安装施工方案、汽液交换器吊装施工方案属于危险性较大的专项工程施工方案,(2分)其中网架吊装安装施工方案中,网架吊装是采用非常规起重设备、方法,且单件起吊重量在100kN(相当于10t)及以上的起重吊装工程,属于超过一定规模的危险性较大的专项工程。(2分)
汽液交换器吊装施工方案由B建筑单位技术部门组织审核,单位技术负责人签字,然后报监理单位,由项目总监理工程师审核签字。网架吊装安装施工方案还应由总承包A施工单位组织召开老师论证会。(3分)
【考点来源】该考点来自教材1H420062掌握机电工程项目施工方案的编制要求
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
(五)背景资料
某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(一7.5 m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19 m、吊杆伸长44.2 m时,允许载荷为21.5 t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000 mm×4000 mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

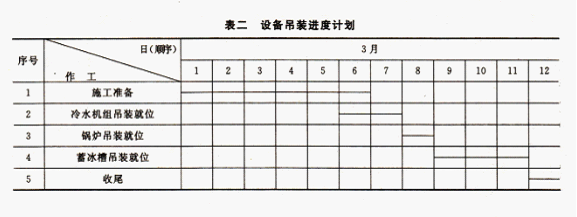

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
表一 吊装设备一览表
设备名称数量/台外形尺寸/mm每台重量/t安装位置到货日期
冷水机组23490×1830×292011.5冷冻机房3月6日
双工况冷水机组23490×1830×292012.4冷冻机房3月6日
蓄冰槽106250×3150×375017.5冷冻机房3月8日
锅炉24200×2190×25007.3锅炉房3月8日
【问题】
1.施工组织总设计的依据是什么?
2.起重机的站立位置的地基应如何处理?
3.指出进度计划中设备吊装顺序不合理之处。说明理由并纠正。
4.为了防止设备吊装过程中出现失稳,项目部对可能的原因进行了分析,并提前制定了预防措施。该吊装过程失稳的可能原因有什么?应制定哪些措施?
答案
1.(本小题5分)
施工组织总设计的依据包括:已批准的施工图、施工合同、技术协议、会议纪要等文件(1分);相关的国家、行业的标准、规范(1分);施工组织设计纲要(1分);企业技术标准、HSE、质量和特种设备保证体系文件,队伍情况及装备条件、管理水平,类似建设项目的资料和经验等(1分);项目内外的环境条件(1分)。
【考点来源】该考点来自教材1H420061掌握机电工程项目施工组织设计的类型和编制要求
2.(本小题5分)
起重机在吊装前必须对吊车站立位置的地基进行平整和压实(2分),按规定进行沉降预压试验(1分)。在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计(1分),验收时同样要进行沉降预压试验(1分)。
【考点来源】该考点来自教材1H412021掌握起重机械的使用要求
3.(本小题4分)
进度计划中设备吊装顺序不合理之处:锅炉吊装就位后进行蓄冰槽吊装就位(2分)。
理由:锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入(1分)。
纠正:应该最后进行锅炉吊装就位(1分)。
【考点来源】该考点来自教材1H412021掌握起重机械的使用要求
4.(本小题6分)
该吊装过程可能造成起重机械失稳(2分),其的可能原因:超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等(1分)。预防措施为:严格机械检查(1分);严禁超载(1分);打好支腿并用道木和钢板垫实基础,确保支腿稳定(1分)。
【考点来源】该考点来自教材1H412024了解起重吊装作业的稳定性
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 环球网校2025年一级建造师每日一练及答案免费下载(12月23日)2024-12-23
- 环球网校2025年一级建造师每日一练及答案免费下载(12月21日)2024-12-21
- 环球网校2025年一级建造师每日一练及答案免费下载(12月19日)2024-12-19
- 2024年一级建造师市政实务每日一练(5月27日)2024-05-27
- 2024年一级建造师项目管理每日一练(10月18日)2023-10-18
- 2023年一级建造师工程法规每日一练(7月18日)2023-07-18
- 2022年一级建造师考试题库免费2022-08-02
- 2022年一级建造师试题及答案免费2022-08-01
- 2022年一建考试试题2022-07-29
- 2022年一建考试试题题库2022-07-29
