  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  1.下列指标中,不属于沥青路面使用指标的是( )。

  A.透水性

  B.平整度

  C.变形量

  D.承载能力

  【答案】C

  【解析】路面使用指标包括:承载能力、平整度、温度稳定性、抗滑能力、透水性、噪声量。

  2.沉桩施工时不宜用射水方法的施工的土层( )。

  A.黏性土

  B.砂层

  C.卵石地层

  D.粉细砂层

  【正确答案】A

  【答案解析】在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。

  3.适合于覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台的是( )。

  A.土袋围堰

  B.堆石土围堰

  C.钢板桩围堰

  D.钢套筒围堰

  【答案】D

  【试题解析】围堰类型及适用条件,见下表。

围堰类型

适用条件

土石围堰

土围堰

水深≤1.5m;流速≤0.5m/s,河边浅滩,河床渗水性较小



土袋围堰

水深≤3.0m;流速≤1.5m/s,河床渗水性较小,或淤泥较浅



木桩竹条土围堰

水深1.5~7m;流速≤2.0m/s,河床渗水性较小,能打桩,盛产竹林地区



竹篱土围堰

水深1.5~7m;流速≤2.0m/s,河床渗水性较小,能打桩,盛产竹林地区



竹、铅丝笼围堰

水深4m以内,河床难以打桩,流速较大



堆石土围堰

河床渗水性较小,流速≤3.0m/s,石块能就地取材

板桩围堰

钢板桩围堰

  深水或深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。防水性能好,整体刚度较强



钢筋混凝土板桩围堰

深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。除用于挡水防水外还可作为基础结构的一部分,亦可采取拔除周转使用,能节约大量木材

钢套筒围堰

流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台

双臂围堰

大型河流的深水基础,覆盖层较薄,平坦的岩石河床

  4.普通混凝土路面施工完毕并经养护后,在混凝土达到设计( )强度的40%以后,允许行人通过。

  A.抗压

  B.弯拉

  C.抗拉

  D.剪切

  【答案】B

  【解析】在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度后,方可开放交通。

  5.在松软含水地层、地面构筑物不允许拆迁,施工条件困难地段修建地下隧道,宜采用的方法是( )。

  A.明挖基坑支护法

  B.盖挖逆做法

  C.浅埋暗挖法

  D.盾构法

  【答案】D

  【试题解析】地铁区间隧道施工方法的选择:(1)在松软含水地层、地面构筑物不允许拆迁,施工条件困难地段,采用盾构法施工隧道能显示其优越性;(2)在场地开阔、建筑物稀少、交通及环境允许的地区,应优先采用施工速度快、造价较低的明挖法施工;(3)采用浅埋暗挖法时要注意其适用条件。首先,浅埋暗挖法不允许带水作业。大范围的淤泥质软土、粉细砂地层,降水有困难或经济上选择此工法不合算的地层,不宜采用此法;(4)盖挖法施工也是明挖施工的一种形式,与常见的明挖法施工的主要区别在于施工方法和顺序不同。

  6.隧道线形控制的主要任务是控制( )。

  A.盾构姿态

  B.盾尾密封

  C.注浆压力

  D.拼装质量

  【答案】A

  【解析】线形控制的主要任务是通过控制盾构姿态,使构建的衬砌结构几何中心线线形顺滑,且位于偏离设计中心线的容许误差范围内。

  7.降水工程说法正确的是( )

  A.降水施工有利于增强土体强度

  B.井点降水适用于开挖深度5m以内的

  C.环境安全考虑,要回灌

  D.降水增加了施工的危险性

  【正确答案】C

  【答案解析】当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。

  8.垃圾填埋场进行泥质防水层施工,质量检验项目包括渗水试验和( )检测。

  A.平整度

  B.厚度

  C.压实度

  D.坡度

  【答案】C

  【试题解析】泥质防水层施工质量技术控制要点:

  (1)施工队伍的资质与业绩;

  (2)膨润土进货质量;

  (3)膨润土掺加量的确定;

  (4)拌和均匀度、含水量及碾压压实度;

  (5)质量检验。应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实度试验和渗水试验两项。

  9.燃气管道试验采用肥皂水对管道接口进行检查的试验是( )。

  A.气压试验

  B.水压试验

  C.严密性实验

  D.管道通球扫线

  【答案】A

  【解析】气压试验中当压力达到规定值后,应稳压1h,然后用肥皂水对管道接口进行检查,全部接口均无漏气现象认为合格。

  10.采用土压式盾构施工隧道工程时,可以减少开挖面处地表隆起的措施是( )。

  A.增加土层压力

  B.减少排土量

  C.改良泥土的塑流性

  D.增大结构总推力

  【答案】C

  【解析】对于土压式盾构,必要时还应对盾构推力、推进速度、刀盘扭矩等盾构参数进行控制。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  11.GCL主要用于密封和( )。

  A.防渗

  B.干燥

  C.粘接

  D.缝合

  【答案】A

  【解析】土工合成材料膨润土垫 (GCL)是两层土工合成材料之间夹封膨润土粉未(或其他低渗透性材料),通过针刺、粘接或缝合而制成的一种复合材料,主要用于密封和防渗。

  12.隧道工程,两条平行隧道相距小于1倍洞跨时,其开挖面前后错开距离不得小于( )m。

  A.10

  B.12

  C.15

  D.18

  【答案】C

  【试题解析】隧道开挖的安全措施:

  (1)在城市进行爆破施工,必须事先编制爆破方案,并有专业人员操作,报城市主管部门批准,并经公安部门同意后方可施工。

  (2)隧道开挖应连续进行,每次开挖长度应严格按照设计要求、土质情况确定。严格控制超挖量。停止开挖时,对不稳定的围岩应采取临时封堵或支护措施。

  (3)同一隧道内相对开挖(非爆破方法)的两开挖面距离为2倍洞跨且不小于10m时,一端应停止掘进,并保持开挖面稳定。

  (4)两条平行隧道(含导洞)相距小于1倍洞跨时,其开挖面前后错开距离不得小于15m。

  (5)隧道内应加强通风,在有瓦斯的隧道内进行爆破作业必须遵守现行《煤矿安全规程》的有关规定。

  13.暗挖施工中防水效果差的工法是( )。

  A.全断面

  B.中隔壁法

  C.侧洞法

  D.单侧壁导坑法

  【正确答案】C

  【答案解析】全断面法、中隔壁法和单侧壁导坑法的防水效果都比较好。

  14.大体积水泥混凝土浇筑施工容易产生裂缝,以下选项中不属于裂缝产生主要原因的是( )。

  A.混凝土的收缩变形

  B.内外约束条件的影响

  C.水泥用量大

  D.水化热引起的温度变形

  【答案】C

  【试题解析】大体积水泥混凝土浇筑施工发生裂缝的原因有:(1)水泥水化热影响;(2)内外约束条件的影响;(3)外界气温变化的影响;(4)混凝土的收缩变形;(5)混凝土的沉陷裂缝。

  15.垃圾场设城市所在地区的( )向。

  A.夏季主导风向下风向

  B.春季主导风向下风向

  C.夏季主导风向上风向

  D.春季主导风向下风向

  【答案】A

  【解析】生活垃圾填埋场应设在当地夏季主导风向的下风向。

  16.下列路面中,适用于园林车行主干路的是( )路面。

  A.水泥混凝土

  B.卵石

  C.炉渣

  D.碎石

  【答案】A

  【解析】园林车行主干路的面层需要承受车辆、人行荷载及大气因素的破坏。材料多选水泥混凝土、沥青 混合料、石材等块料和装饰板材如塑木、防腐木等。要求坚固、平整、耐磨耗且易清扫。

  17.高温施工时,混凝土拌合物的初凝时间不得小于( )小时,低温施工时,终凝时间不得大于( )小时。

  A.3,10

  B.2,10

  C.3,12

  D.2,12

  【答案】A

  【解析】高温施工时,混凝土拌合物的初凝时间不得小于3h,低温施工时,终凝时间不得大于10h。

  18.管道施工中,土方开挖至槽底标高后,应由施工和监理等单位共同验收地基。对松软地基及坑洞应由( )提出处理意见。

  A.设计人

  B.监理工程师

  C.现场技术负责人

  D.建设单位负责人

  【答案】A

  【解析】土方开挖至槽底标高后,应由施工和监理(无监理的工程由建设单位项目负责人)等单位共同验收地基,必要时还应有勘察、设计人员参加。对松软地基及坑洞应由设计(勘察)人提出处理意见。

  19.钢筋混凝土管片不得有内外贯通裂缝和宽度大于( )mm的裂缝及混凝土剥落现象。

  A.0.1

  B.0.2

  C.0.5

  D.0.8

  【答案】B

  【解析】钢筋混凝土管片不得有内外贯穿裂缝和宽度大于 O.2mm 的裂缝及混凝土剥落现象;管片防水密封质量符合设计要求,不得缺损,粘结牢固、平整,防水垫圈不得遗漏;螺栓质量及拧紧度必须符合设计要求。

  20.任何单位都必须经公安交通管理部门和( )的批准,才能按规定占用和挖掘城市道路。

  A.上级主管部门

  B.当地建设管理部门

  C.市政工程行政主管部门

  D.市政道路养护部门

  【答案】C

  【解析】未经市政工程行政主管部门和公安交通部门批准,任何单位或者个人不得占用或者挖掘城市道路。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  二、多项选择题(共10题,每题2分,每题的有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)。

  1.基坑开挖时防止坑底土体过大隆起可采取的措施( )

  A.增加围护机构刚度

  B.围护结构入土深度

  C.坑底土体加固

  D.降压井点降水

  E.适时施作底板

  【正确答案】BCDE

  【答案解析】坑底稳定控制:1.保证深基坑坑底稳定的方法有加深围护结构人土深度、坑底土体加固、坑内井点降水等措施。2.适时施作底板结构。

  2.下列属于柔性路面的是( )。

  A.水泥混凝土路面

  B.沥青混凝土面层

  C.沥青碎石面层

  D.钢筋网的水泥混凝土路面

  E.沥青贯入式碎(砾)石面层

  【答案】BCE

  【试题解析】柔性路面主要代表是各种沥青类路面,包括沥青混凝土(英国标准称压实后的混合料为混凝土)面层、沥青碎石面层、沥青贯入式碎(砾)石面层等。刚性路面:行车荷载作用下产生板体作用,抗弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。刚性路面主要代表是水泥混凝土路面,包括接缝处设传力杆、不设传力杆及设补强钢筋网的水泥混凝土路面。

  3.改性沥青混凝土压实应遵循( )的原则。

  A 紧跟

  B 慢压

  C 高频

  D 低频

  E 低幅

  【答案】AB C E

  解析:改性沥青混凝土压实宜“高频、低幅、紧跟、慢压”原则,不得使用轮胎式压路机。轮胎式压路机易使沥青玛蹄脂胶浆泵吸到路面,降低路面结构纹理深度。

  4. 盾构法隧道始发洞口土体加固的常用方法有( )。

  A.注浆法

  B.冻结法

  C.SMW法

  D.地下连续墙法

  E.高压喷射搅拌法

  【答案】ABE

  【解析】常用加固方法主要有:注浆法、高压喷射搅拌法和冻结法。

  5.沥青面层检验的主控项目有( )。

  A.压实度

  B.弯沉值

  C.面层厚度

  D.平整度

  E.原材料

  【正确答案】ABCE

  【答案解析】沥青混合料面层施工质量验收主控项目:原材料、混合料,压实度,面层厚度,弯沉值。

  6.关于现浇预应力混凝土连续梁施工的说法,正确的有( )。

  A.采用支架法时,支架验算的倾覆稳定系数不得小于1.3

  B.采用移动模架法时,浇筑分段工作缝必须设在弯矩最大值部位

  C.采用悬浇法时,挂篮与悬浇梁段混凝土的质量比值不应超过0.7

  D.悬臂浇筑时,0号段应实施临时固结

  E.悬臂浇筑时,通常最后浇筑中跨合龙段

  【答案】ACDE

  【解析】现浇预应力混凝土连续梁施工中,(1)采用支架法时,支架验算的倾覆稳定系数不得小于1.3(本版本教材已将此内容删除);(2)浇筑分段工作缝,必须设在弯矩零点附近;(3)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5,特殊情况下不得超过0.7;(4)在墩顶托架或膺架上浇筑O号段并实施墩梁临时固结;(5)最后浇筑中跨合龙段形成连续梁体系。

  7.当燃气管道穿越( )时,宜将燃气管道敷设在套管内。

  A.铁路

  B.河底

  C.高速公路

  D.电车轨道

  E.城镇主干道

  【答案】A C D E

  【解析】穿越铁路和高速公路的燃气管道,其外应加套管,并提高绝缘、防腐等措施。燃气管道穿越电车轨道和城镇主要干道时宜敷设在套管或地沟内。

  8. 下面关于喷锚暗挖法施工的方针说法正确的是()

  A.管超前

  B.严注浆

  C.长开挖

  D.晚封闭

  E.勤量测

  【答案】A B E

  解析:“管超前、严注浆、短开挖、强支护、早封闭、勤量测”是喷锚暗挖法施工的十八字方针。

  9.垃圾填埋场选址应考虑( )等因素。

  A.地质结构

  B.地理水文

  C.运距

  D.风向

  E.垃圾填埋深度

  【答案】A B C D

  【解析】垃圾填埋场的选址,应考虑地质结构、地理水文、运距、风向等因素,位置选择得好,直接体现在投资成本和社会环境效益上。

  10.移植300mm胸径大树的管理措施,错误的是( )。

  A.用浸水草绳从基部缠绕至主干顶部

  B.移植后应连续浇3次水,不干不浇,浇则浇透

  C.用三根50mm竹竿固定

  D.保水剂填入坑

  E.一个月后施农家肥

  【正确答案】ACE

  【答案解析】A项正确说法:树干采用麻包片或者草绳围绕,一般包裹从根茎至分枝点的部分,这样既可减少蒸发又可以减少移植过程的擦伤。C项正确说法:一般采用三柱支撑固定法来确保大树的稳固。E项正确说法是第一年不能施肥,第二年根据生长情况施肥。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  三、案例分析题(共5题。(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  (一)背景资料

  某市政公司中标3KM长污水管道,采用顶管法施工,埋深5m,处于地下水位以下,需降水,施工前项目部编制了施工组织设计和交通导行方案,交通导行方案经交通管理部门批准后实施;

  1、为了保证交通导行方案的实施,项目部在路口设置了足够的照明装置。

  2、为便于施工,项目部把围挡设置在绿化范围内。

  3、项目部实行了实名制管理。

  4、项目部在施工降水井护筒时发现过街的电力管线套管,停止施工,改移了位置。

  问题

  1、为了保证交通导行方案的实施,还应补充哪些保证措施?

  【答案解析】

  保证措施:1.施工现场按照施工方案,在主要道路交通路口(1分)设专职交通疏导员(1分),积极协助交通民警(1分)搞好施工和社会交通的疏导工作(1分),减少由于施工造成的交通堵塞现象(1分)。2.延街居民出入口要设置足够的照明装置,必要处搭设便桥,为保证居民出行和建业施工创造必要的条件。

  2、围挡放到绿化带里是否妥当,违反了什么规定,正确措施是什么?

  【答案解析】不妥。违反了《城市绿化条例》规定的任何单位和个人都不得擅自占用城市绿化规划用地(1分);占用的城市绿化用地,应当限期规划(1分)。

  正确措施是因建设或者其他特殊需要临时占用城市绿化用地(1分),须经城市人民政府城市绿化行政主管部门同意(1分),并按照有关规定办理临时用地手续(1分)。

  3、说明施工人员工作胸卡应该包含的内容。(4分)

  【答案解析】身份证号(1分)、工种(1分)、所属分包企业(1分),没有佩戴工作卡的不得进入现场施工。

  4、钻孔发现电缆管,项目部做法有何不妥?

  【答案解析】不妥做法:

  1、进场后根据建设单位提供的报告,查阅有关技术资料,掌握管线的施工年限、使用状况、位置、埋深等数据。(2分)

  2、对于资料反映不详,与实际不符或资料中没有的管线,应向规划部门、管线管理单位查询,必要时采用坑探现状。(2分)

  3、将调查的管线的位置埋深等实际情况按照比例标注在施工平面图上,并作出醒目标志。(2分)

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  (二)背景资料

  某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。

  新增线路部分地下水位位于-4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

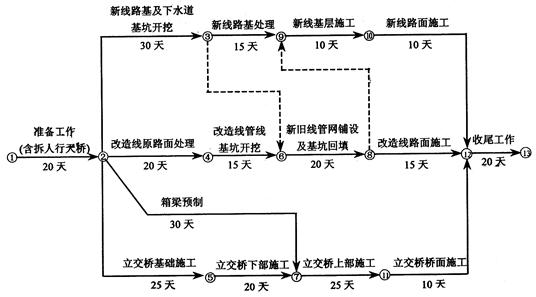

  项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。施工组织设计经项目经理审批合格后开始施工。



  施工中,发生了如下导致施工暂停的事件:

  事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。

  事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。

  项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。

  问题:

  1.根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?

  2.背景中关于施工平面布置图的使用是否正确?说明理由。

  3.计算工程总工期,并指出关键线路(指出节点顺序即可)、关键工作和计划工期。

  4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。

  5.施工组织设计的审批手续是否正确,写出正确的做法。

  参考答案:

  1.基坑支护及降水工程;起重吊装工程;拆除工程;预应力张拉施工。

  2.(本小题3分)

  错误之处:总平面布置图保持不变。

  由于本项目位于城市繁华地带,并有新旧工程交替,且需维持社会交通,因此施工平面布置图应是动态的。

  3.(1)工程总工期为120天。

  (2)关键线路为:①→②→⑤→⑦→⑾→⑿→⒀

  关键工作:准备工作、立交桥基础施工、立交桥下部施工、立交桥上部施工、立交桥桥面施工、收尾工作。

  计划工期:20+25+20+25+10+20=120天。

  4.事件1将使工期拖延4天。事件2将使工期再延长2天。如果承包人提出工期索赔,只能获得由于事件1导致的工期拖延补偿,即延期4天。因为原有地下管网资料应由业主提送,并应保证资料的准确性,所以承包人应获得工期索赔,而设备故障是承包人自身原因,所以不会获得延期批准。

  5.施工组织设计的审批手续不正确。

  正确做法是:项目经理审批后,应报送上一级技术负责人审批,加盖公章,填写审批表,有变更时,应有变更审批手续。审批合格后报监理单位,经总监审批合格签字后方可实施。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  (三)背景资料

  某市政工程公司的施工项目部负责某污水处理厂工程施工,该污水处理厂工程主要包括泵站、集水池等单位工程。泵站集水池为现浇钢筋混凝土结构,长32m、宽22m,基础与墙体混凝土设计强度等级为C25,基础顶面标高28.500m,墙厚为500mm,墙高6m,墙顶标高34.500m,设计运行水位33.00m。

  施工中发现如下事件:

  事件1:基坑开挖采用明挖基坑施工,挖深5.5m,地下水位在地面以下1.5m。采用网喷砼护壁加固。基坑周围5m范围内有高层建筑物和地下管线。由于现场狭小,项目负责人把钢材堆放在基坑顶附近;为便于出土,把开挖的弃土堆放在基坑北侧坑顶,然后再装入自卸汽车运出。基坑开挖时正值雨期,项目部采取了防止地面水流入基坑的措施。

  事件2:在进行混凝土配合比设计时,为了增加混凝土和易性和塌落度以满足泵送要求,每1立方米混凝土中水泥用量由计算用量340kg调至390kg。为避免裂缝渗漏,将水池分块浇筑,各块留后浇带,后浇带采用C25普通抗渗砼浇筑。

  墙体施工在6月份进行。浇筑完成后遮盖洒水养护,保持湿润不小于14d,拆模时发现数条细微裂缝。

  问题:

  1.项目部可否与发包单位签订整个污水处理厂的施工合同?可否与分包涂层施工的专业公司签订施工合同?说明理由。

  2.根据背景资料,本工程基坑应监测哪些重点项目?防止基坑流入地面水的技术措施有哪些?

  3.根据背景资料分析混凝上配比设计和后浇带的浇筑方式是否合理?如不合理,请改正。

  4.该泵站集水池在进行满水试验前,除准备好水位观测标尺、标定水,位测针、测定蒸发量设备外,还需做哪些准备工作?

  5.该泵站集水池满水试验时,注水分几次进行?分别写出每次注水到达的水面标高。

  参考答案:

  1、项目部不能与发包单位签订整个污水处理厂的施工合同,也不能与分包涂层施工的专业公司签订施工合同。项目部是某市政公司的一个临时派出机构,不具备法人资格,不能签订整个污水处理厂的施工合同和涂层施工的分包合同,应由承包单位签订,法人代表签字。

  2、基坑侧壁水平位移;周围建筑物及地下管线的变形;地下水位;坑底隆起。防止基坑流入工作坑的措施有:防淹墙;挡水围堰;排水截水沟。

  3、配比方面,应加泵送剂以满足泵送要求,增加水泥用量会产生干缩裂缝和温度裂缝。后浇带应采用C30砼或掺加UEA的补偿收缩砼。

  4、还需将池内清理干净,修补池内、外缺陷,临时封堵预留、预埋管口及进出水口。检查充水及排水闸门,不得渗漏。准备好充水和放水系统设施。

  5、满水试验时,注水分3次进行。第1次水面标高30.000m,第2次水面标高31.500m,第三次水面标高33.000m。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

  2013年一建免费公开课专题

  智珠在握:全国一级建造师疑问全解专题

  2013年一级建造师新旧教材对比汇总

  2013年一级建造师VIP招生简章

  一建各科目教材解读汇总

  (四)背景资料

  A公司中标北方地区某郊野公园施工项目,内容包括绿化栽植、园林给水排水、夜景照明、土方工程、园路及广场铺装。合同期为4月1日至12月31日。A公司项目部拟定施工顺序:土方工程―→给排水―→园路、广成铺装―→绿化栽植―→夜景照明。

  因拆迁等因素影响,给排水和土方工程完成后,11月中才进入园路及铺装施工。

  园林主干路施工中发生了如下情况:

  (1)土质路基含水率较大,项目部在现场掺加石灰进行处理后碾压成型。

  (2)为不干扰临近疗养院,振动压路机作业时取消了振动压实。

  (3)路基层为级配碎石层,现场检查发现骨料最大粒径约50mm;采用沥青乳液下封层养护3天后进入下一道工序施工。

  (4)路面层施工时天气晴朗,日最高温度为+3℃。项目部在没有采取特殊措施的情况下,抢工摊铺。

  绿化栽植进入冬期。项目部选择天气较好、气温较高时段组织了数十株大雪松和银杏移栽,每株树木用三根直径50mm的竹竿固定支撑。在此期间,还进行了铺砌草块施工。

  翌年4月,路面出现了局部沉陷、裂缝等病害。

  问题

  1、指出园路施工存在哪些不妥之处,给出正确作法。

  【解析】(1)直接加石灰不妥。正确做法:对于土质路基含水率较高的时候,可以采用翻晒的方法使水分挥发。

  (2)取消振动装置不妥。正确做法:不能关闭振动装置,可以采取其他降低噪声的措施:如不在夜间施工、隔声、消声、吸声。

  (3)级配碎石基层用沥青乳液下封层养护3d不妥。正确做法:养护时间不少于7d,一般为7-14d。

  (4)最高气温3度,没有采取措施不妥。正确做法:组织面层冬期施工必须采取冬季施工措施,否则应停止施工。

  (5) 级配碎石骨料最大粒径达50mm不妥。正确做法:过筛,骨料最大粒径为37.5mm,并形成连续级配。

  2、分析并指出园路出现病害的主要成因。

  【解析】发生沉陷的原因是①关闭了振动压路机的振动装置,导致压实度不够;②基层养护时间太短,强度未完全形成即施工下一工序;3掺灰量不准确/路基强度低。

  发生裂缝的原因有:没有根据冬期的特点组织面层施工,导致翌年出现了温度裂缝。

  3、指出冬期绿化移植有哪些不妥之处,给出正确作法。

  【解析】(1

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
