当前位置: 首页 > 一级建造师 > 一级建造师备考资料 > 2014年一建建筑讲义之建筑工程项目进度控制

2014年一建建筑讲义之建筑工程项目进度控制

更新时间:2015-09-16 15:21:10 来源:|0 浏览0收藏0

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要   【摘要】一级建造师考试专业性较强、考点多,为方便各位考生理解并记忆相关考点,环球网校一级建造师考试频道特地整理相关考点答疑。本文为《2014年一建建筑讲义之建筑工程项目进度控制》,希望能对各位考生

  【摘要】一级建造师考试专业性较强、考点多,为方便各位考生理解并记忆相关考点,环球网校一级建造师考试频道特地整理相关考点答疑。本文为《2014年一建建筑讲义之建筑工程项目进度控制》,希望能对各位考生有所帮助,更多资料与试题请访问环球网校一级建造师考试。

    最新推荐2014年一级建造师报名时间与方式专题

  建筑工程项目施工管理

  建筑工程项目进度控制

  双代号网络计划图的绘制规则是什么?

  答:逻辑关系正确(唯一满足逻辑关系);严禁出现循环回路;严禁出现双箭头和无箭头箭线;一个起始节点一个终点节点;节点编号不重复,必须小节点号指向大节点号;箭线上不能分叉;尽量不出现交叉。

  双代号网络计划时间参数如何计算?

  答:工作持续时间Di-j→最早开始时间ESi-j→最早完成时间EFi-j→计划工期Tp→最迟完成时间LFi-j→最迟开始时间LSi-j→总时差TFi-j→自由时差FFi-j。

  主要公式为:令:ESi-j=0(i=1)

  则:ESi-j=ESh-i+Dh-i

  ESi-j=max{ESh-i+Dh-i}

  EFi-j=ESi-j+Di-j

  Tp=max{EFi-n}

  LFi-n=Tp

  LFi-j=min{LFj-k-Dj-k}

  LSi-j=LFi-j-Di-j

  TFi-j=LSi-j-ESi-j=LFi-j-EFi-j

  FFi-j=min{ESj-k-ESi-j-Di-j}=min{ESj-k-EFi-j}

  FFi-n=Tp-ESi-n-Di-n=Tp-EFi-n

  2.当计算工期不能满足合同要求时,应首先压缩( )的持续时间

  A.关键工作

  B.非关键工作

  C. 总时差最长的工作

  D.持续时问最长的工作

  【答案】B

  【解析】应该缩短关键线路的持续时间,即缩短关键工作的时间

  3. 某工程网络进度计划为下图所示,室外工程的总时差应为( )天。

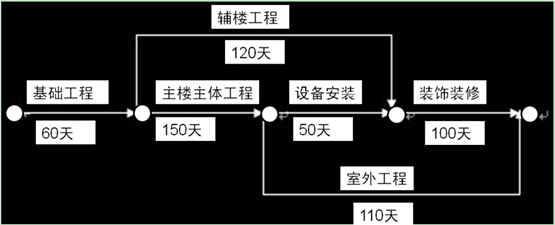

  图2-1 工程网络进度计划图

  A.0

  B.40

  C.50

  D.80

  【答案】B

  【解析】

  首先计算出总工期和关键线路,总时差等于50+100-110=40天。

  案例题

  4. 背景资料:

  某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

  如下图:

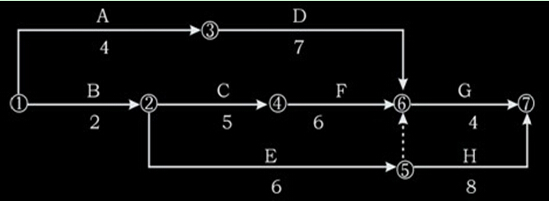

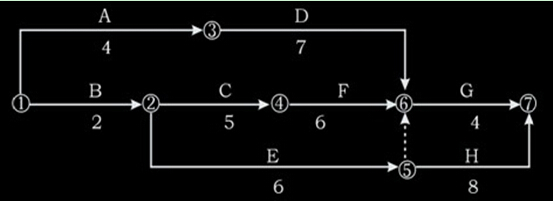

  图2-2 工程施工网络进度计划图

  在施工过程中,发生了以下事件:

  事件一:

  工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行原网络计划。

  事件二:

  一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。

  事件三:

  由于建设单位急于搬进写字楼办公,要求提前竣工验收,总监理工程师组织建设单位技术人员、施工单位项目经理及设计单位负责人进行了竣工验收。

  问题:

  (1)指出本装饰工程网络计划的关键线路(工作),计算计划工期。

  (2)指出本装饰工程实际关键线路(工作),计算实际工期。

  (3)水晶灯安装是否正确?说明理由。

  (4)竣工验收是否妥当?说明理由。

  【解析】

  (1)计划关键线路为 B→C→F→G

  计划工期 17天

  (2)实际关键线路为 B→E→H

  实际工期为19天

  (3)不正确。因为根据装修工程施工技术要求,安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,严禁安装在吊顶 工程的龙骨上,必须增设附加吊杆。

  (4)不妥当。因为竣工验收应分为三个阶段:

  ① 竣工验收的准备参与工程建设的各方应做好竣工验收的准备。

  ②初步验收:

  施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程 师,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量 评估报告。

  ③正式验收:

  由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!


分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
