当前位置: 首页 > 一级建造师 > 一级建造师备考资料 > 2014年一建建筑讲义之流水施工原理

2014年一建建筑讲义之流水施工原理

更新时间:2015-09-16 15:21:01 来源:|0 浏览0收藏0

一级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要   【摘要】一级建造师考试专业性较强、考点多,为方便各位考生理解并记忆相关考点,环球网校一级建造师考试频道特地整理相关考点答疑。本文为《2014年一建建筑讲义之流水施工原理》,希望能对各位考生有所帮助

  【摘要】一级建造师考试专业性较强、考点多,为方便各位考生理解并记忆相关考点,环球网校一级建造师考试频道特地整理相关考点答疑。本文为《2014年一建建筑讲义之流水施工原理》,希望能对各位考生有所帮助,更多资料与试题请访问环球网校一级建造师考试。

    最新推荐2014年一级建造师报名时间与方式专题    全国各地一级建造师QQ学习交流群

  考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工方式可以采用依次、平行、流水等施工组织方式。

  流水施工的特点

  答:(1)科学利用工作面,争取时间,合理压缩工期;

  (2)工作队实现专业化施工,有利于工作质量和效率的提升;

  (3)工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建设成本;

  (4)单位时间内资源投入量较均衡,有利于资源组织和供给。

  流水施工参数

  工艺流程(工艺参数)、空间布置(空间参数)和时间安排(时间参数)。

  (一)工艺参数 工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。

  1.施工过程 :组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。

  施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。

  2.流水强度:指某个施工过程中在单位时间内所完成的工程量,也称为流水能力或生产能力。

  (二)空间参数

  1.工作面:供某专业工种的工人或某种施工机械进行施工的活动空间。

  2.施工段:将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。

  (三)时间参数

  主要包括流水节拍、流水步距和流水施工工期等。

  1.流水节拍:流水节拍是指在组织流水施工时,某个专业工作队在一个施工段上的施工时间。用t表示

  2.流水步距:流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。流水步距一般用K来表示。

  如果施工过程数为n个,则流水步距的总数为n-1个。流水步距的数目取决于施工过程数。

  3.流水施工工期:流水施工工期一般不是整个工程的总工期。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    关于注册一级建造师证书挂靠的那些事

    环球网校:2014年一级建造师《水利水电》独家讲义

    环球网校:2014年一级建造师《工程经济》独家讲义

    环球网校:2014年一级建造师《工程法规》独家讲义

    2014年全国一级建造师资格审核时间与地点【汇总】

   交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995

  流水施工的基本组织形式

  基本组织形式有:等节奏流水――流水节拍是一个常数;异节奏流水(成倍节奏流水)――同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等,一般成倍数;无节奏性流水――流水节拍没有规律。

  8. 背景资料:

  某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。

  问题:

  (1)试述等节奏流水施工的特点。

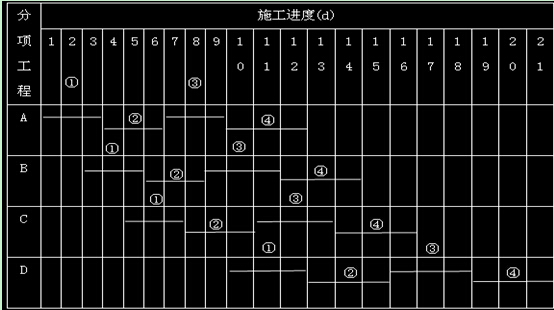

  (2)用等节奏流水施工方法组织施工并绘制流水施工横道图。

  (3)确定等节奏流水施工的流水步距、流水工期及工作队总数。

  【解析】

  (1)等节奏流水施工的特点是:

  ① 所有流水节拍都彼此相等;

  ② 所有流水步距都彼此相等,而且等于流水节拍;

  ③ 每个专业工作队都能够连续作业,施工段没有间歇时间;

  ④ 专业工作队数等于施工过程数。

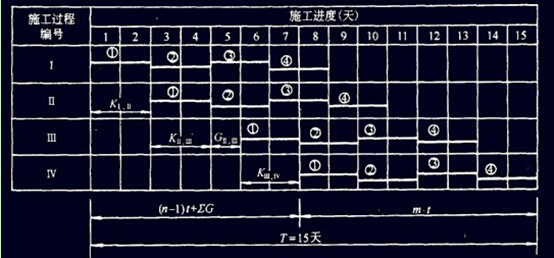

  (2)流水施工横道图见图:

  图2-5 流水施工横道图

  (3)

  流水步距为3天,流水工期21天,施工队总数为4个。

  画施工横道图记住九个字:

  算步距,加间歇,连续画。

  9. 背景资料:

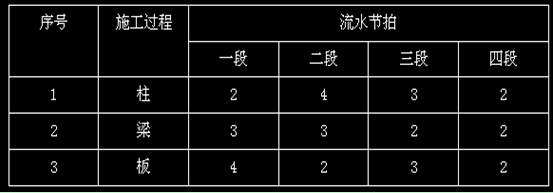

  某工程由主楼和塔楼组成,现浇钢筋混凝土柱,预制梁板,框架-剪力墙结构。工程拟分成四段进行流水施工,各段流水节拍见下表。

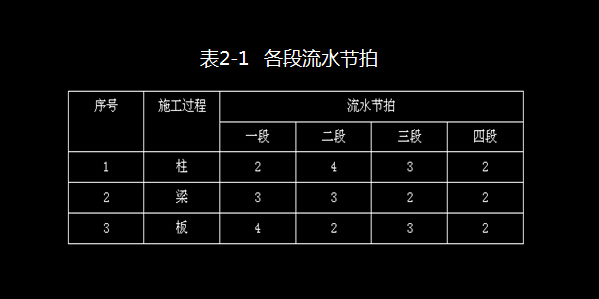

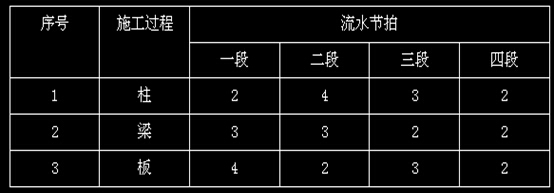

  表2-1 各段流水节拍

  问题:

  (1)试述无节奏流水施工的特点。

  (2)组织无节奏流水施工并绘制流水施工计划横道图。

  (3)确定此流水施工的流水步距、流水工期及工作队总数。

  【解析】

  (1)无节奏流水施工的基本特点是:

  ① 各个施工过程在各个施工段上的流水节拍通常不相等;

  ② 流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;

  ③ 每个专业工作队都能够连续作业,施工段可能有间歇。

  (2)组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算步骤为:

  ① 累加各施工过程的流水节拍,形成累加数据系列;

  ② 相邻两施工过程的累加数据系列错位相减;

  ③ 取差数之大者作为该两个施工过程的流水步距。

  所以本案例:

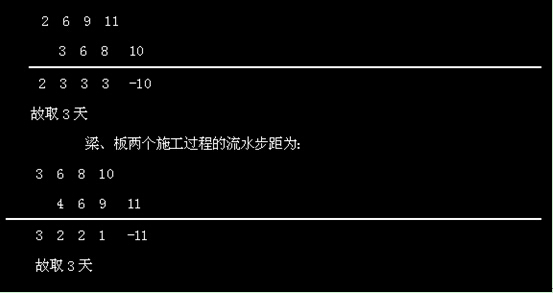

  柱、梁两个施工过程的流水步距为:(大差法)

  本案例工作队总数为3个

  因为无节奏流水施工工期的计算公式为:

  Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。

  即本案例流水工期为(3+3+4+2+3+2)=17天

  表2-1 各段流水节拍

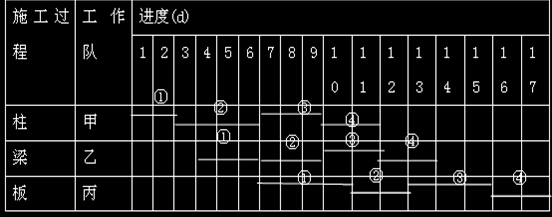

  (3)横道图如图所示:

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!


分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
