一建管理教材:1Z203033工程网络计划有关时间参数的计算
【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为一建管理教材:1Z203033工程网络计划有关时间参数的计算,是考生必须要熟记和掌握的重点内容。2015年的一级建造师考试将于9月19日至20日举行,环球网校在此提醒广大考生做好复习备考。祝广大考生顺利通过一级建造师考试!
1Z203033工程网络计划有关时间参数的计算
一、双代号网络计划时间参数的计算
双代号网络计划时间参数计算的目的在于通过计算各项工作的时间参数,确定网络计划的关键工作、关键线路和计算工期,为网络计划的优化、调整和执行提供明确的时间参数。双代号网络计划时间参数的计算方法很多,一般常用的有按工作计算法和按节点计算法进行计算。以下只讨论按工作计算法在图上进行计算的方法。
(一)时间参数的概念及其符号
1.工作持续时间(Di―j)
工作持续时间是一项工作从开始到完成的时间。
2.工期(T)
工期泛指完成任务所需要的时间,一般有以下三种:
(1)计算工期,根据网络计划时间参数计算出来的工期,用t表示;
(2)要求工期,任务委托人所要求的工期,用丁r表示;
(3)计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用丁p表示。
网络计划的计划工期Tp应按下列情况分别确定:
当已规定了要求工期Tt时,
Tp≤Tr (1Z203033-1)
当未规定要求工期时,可令计划工期等于计算工期,
Tp=Tc(1Z203033-2)
3.网络计划中工作的六个时间参数
(1)最早开始时间(ESi-j),是指在各紧前工作全部完成后,工作i一j有可能开始的最早时刻。
(2)最早完成时间(EFi一j),是指在各紧前工作全部完成后,工作i一j有可能完成
的最早时刻。
(3)最迟开始时间( LSi-j),是指在不影响整个任务按期完成的前提下,工作i一j
必须开始的最迟时刻。
(4)最迟完成时间(LEi一j),是指在不影响整个任务按期完成的前提下,工作i一j
必须完成的最迟时刻。
(5)总时差(TFi-j),是指在不影响总工期的前提下,工作i一j可以利用的机动
时间。
(6)自由时差( FFi-j),是指在不影响其紧后工作最早开始的前提下,工作i一j可以利用的机动时间。

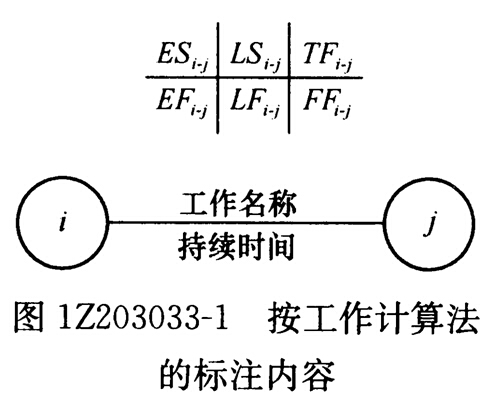

按工作计算法计算网络计划中各时间参数,其计算结果应标注在箭线之上,如图1Z203033-1所示。
(二)双代号网络计划时间参数计算
按工作计算法在网络图上计算六个工作时间参数,必须在清楚计算顺序和计算步骤的基础上,列出必要的公式,以加深对时间参数计算的理解。时间参数的计算步骤如下。
1.最早开始时间和最早完成时间的计算
工作最早时间参数受到紧前工作的约束,故其计算顺序应从起点节点开始,顺着箭线方向依次逐项计算。

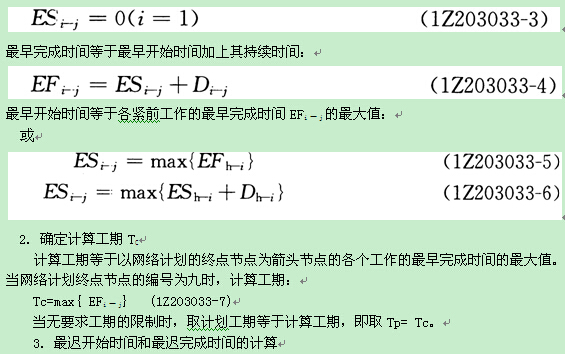

以网络计划的起点节点为开始节点的工作最早开始时间为零。如网络计划起点节点的编号为1,则:
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 2025年一级建造师《建设工程项目管理》精选考点:工程承包风险管理2025-01-04
- 考生必看:2025年一级建造师新版教材直播解读汇总2025-01-03
- 2025年一建《建设工程项目管理》精选考点:材料设备采购合同管理2025-01-03
- 2025年一级建造师考试教材会变吗2025-01-03
- 2025年一建正版教材是哪个出版社?中国建筑工业出版社2025-01-02
- 一级建造师考试教材是全国统一的吗2025-01-02
- 2025年一建工程管理考点精选考点:专业分包合同管理2025-01-02
- 2025年一级建造师《建设工程项目管理》精选考点:施工合同管理2025-01-01
- 2025年一级建造师考试教材正式发布了没?速看!2025-01-01
- 2025年一级建造师《建设工程项目管理》精选考点:合同计价方式2024-12-31
