  1Z202020 施工成本计划

  复习要点

  1.施工成本计划的类型

  (1)施工成本计划的类型

  施工成本计划按照其发挥的作用可以分为以下三类:

  1)竞争性成本计划,是工程项目投标及签订合同阶段的估算成本计划。

  2)指导性成本计划,是选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。

  3)实施性计划成本,是项目施工准备阶段的施工预算成本计划。

  (2)施工预算

  施工预算是编制实施性成本计划的主要依据,是施工单位为了加强企业内部的经济核算,在施工图预算的控制下,依据企业内部的施工定额,以建筑安装单位工程为对象,根据施工图纸、施工定额、施工及验收规范、标准图集、施工组织设计(或施工方案)编制的单位工程(或分部分项工程)施工所需的人工、材料和施工机械台班用量的技术经济文件。

  施工预算的内容是以单位工程为对象,进行人工、材料、机械台班数量及其费用总和的计算。它由编制说明和预算表格两部分组成。

  施工预算编制依据:

  1)会审后的施工图纸、设计说明书和有关的标准图;

  2)施工组织设计或施工方案;

  3)施工图预算书;

  4)现行的施工定额,材料预算价格,人工工资标准,机械台班费用定额及有关文件;

  5)工程现场实际勘察与测量资料,如工程地质报告、地下水位标高等;

  6)建筑材料手册等常用工具性资料。

  施工预算编制方法:

  1)熟悉施工图纸、施工组织设计及现场资料;

  2)熟悉施工定额及有关文件规定;

  3)列出工程项目,计算工程量;

  4)套用定额,计算人料机费并进行工料分析;

  5)单位工程人料机费及人工、材料、机械台班消耗量汇总;

  6)进行“两算”对比分析;

  7)编写编制说明并填写封面,装订成册。

  (3)施工图预算和施工预算的对比

  施工预算不同于施工图预算。虽然有一定联系,但区别较大。

  编制的依据不同(施工定额和预算定额);适用的范围不同(施工单位和施工及建设单位);发挥的作用不同(施工和投标报价)。

  2.施工成本计划的编制依据

  施工成本计划是施工项目成本控制的一个重要环节,是实现降低施工成本任务的指导性文件。施工成本计划的编制依据包括:

  (1)投标报价文件;

  (2)企业定额、施工预算;

  (3)施工组织设计或施工方案;

  (4)人工、材料、机械台班的市场价;

  (5)企业颁布的材料指导价、企业内部机械台班价格、劳动力内部挂牌价格;

  (6)周转设备内部租赁价格、摊销损耗标准;

  (7)已签订的工程合同、分包合同(或估价书);

  (8)结构件外加工计划和合同;

  (9)有关财务成本核算制度和财务历史资料;

  (10)施工成本预测资料;

  (11)拟采取的降低施工成本的措施;

  (12)其他相关资料。

  3.按施工成本组成编制施工成本计划的方法

  (1)施工成本计划的编制以成本预测为基础,关键是确定目标成本。

  (2)施工成本可以按成本组成分解为人工费、材料费、施工机械使用费、措施费和间接费,因此,可按施工成本的组成编制施工成本计划。

  4.按施工项目组成编制施工成本计划的方法

  (1)按项目组成可把项目分为单项工程、单位工程、分部工程和分项工程。

  (2)在施工成本支出计划时既要在总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费。

  5.按施工进度编制施工成本计划的方法

  (1)其表示方式有两种:一种是在时标网络图上按月编制的成本计划;另一种是利用时间―成本累计曲线(S形曲线)表示。因而S形曲线(成本计划值曲线)必然包络在全部工作都按最早开始时间和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。

  (2)一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。

  一、单项选择题

  1.( )是工程项目投标及签订合同阶段的估算成本计划。

  A.竞争性成本计划 B.指导性成本计划

  C.实施性成本计划 D.施工项目成本计划

  2.施工企业在工程投标阶段编制的估算成本计划是一种( )成本计划。

  A.指导性 B.实施性

  C.作业性 D.竞争性

  3.选派项目经理阶段的预算成本计划是以( )为依据,按照企业的预算定额标准制定的。

  A.技术规程 B.设计图纸

  C.合同标书 D.工程量清单

  4.项目施工准备阶段的成本计划是以项目实施方案为依据,采用( )编制而形成的实施性施工成本计划。

  A.概算定额 B.单位估价表

  C.预算定额 D.施工定额

  5.以项目实施方案为依据,落实项目经理的责任目标为出发点的实施性施工成本计划的编制依据是( )。

  A.企业的施工定额 B.企业的预算定额

  C.概算定额 D.投资估算指标

  6.采用企业施工定额通过施工预算的编制而形成的成本计划属于( )。

  A.指导性成本计划 B.竞争性成本计划

  C.实施性成本计划 D.预测性成本计划

  7.在施工成本计划中,( )施工成本计划是项目施工准备阶段的施工预算成本计划,是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的。

  A.控制性 B.竞争性

  C.实施性 D.项目性

  8.施工预算和施工图预算编制依据的区别,主要在于( )。

  A.定额不同 B.图纸不同

  C.图纸不同、定额相同 D.图纸不同、定额不同

  9.关于施工预算和施工图预算的说法,错误的是( )。

  A.施工预算的编制以施工定额为主要依据

  B.施工图预算的编制以预算定额为主要依据

  C.施工预算是施工企业内部管理用的一种文件,与建设单位无直接关系

  D.施工图预算只适用于建设单位,而不适用于施T单位

  10.关于成本计划编制过程的说法,错误的是( )。

  A.是动员全体施工项目管理人员的过程

  B.是挖掘降低成本潜力的过程

  C.是检验工程施工安全管理是否有效落实的过程

  D.是检验施工技术质量管理是否有效落实的过程

  11.施工成本计划编制的依据不包括( )。

  A.投标报价文件 B.施工组织设计

  C.施工成本预测资料 D.项目总概算

  12.施工成本计划的编制以成本预测为基础,关键是确定( )。

  A.预算成本 B.目标成本

  C.计划成本 D.实际成本

  13.施工成本计划是施工项目成本控制的一个重要环节,一般情况下,施工成本计划总额应控制在( )范围内。

  A.固定成本 B.目标成本

  C.预算成本 D.实际成本

  14.施工总成本目标确定之后,还需通过编制详细的( )把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。

  A.指导性成本计划 B.竞争性成本计划

  C.实施性成本计划 D.工艺性成本计划

  15.编制成本计划时,施工成本可以按成本构成分解为( )。

  A.人工费、材料费、施工机具使用费、措施费和企业管理费

  B.人工费、材料费、施工机具使用费、规费和企业管理费

  C.人工费、材料费、施工机具使用费、规费和间接费

  D.人工费、材料费、施工机具使用费、间接费、利润和税金

  16.按子项目组成编制的施工成本计划,首先要把项目总施工成本分解到( )和单位工程中去。

  A.分部工程 B.分项工程

  C.检验批 D.单项工程

  17.对大中型工程项目,按项目组成编制施工成本计划时,其总成本分解的顺序是( )。

  A.单项工程成本―单位(子单位)工程成本―分部(子分部)工程成本―分项工程成本

  B.单位(子单位)工程成本―单项工程成本―分部(子分部)工程成本―分项工程成本

  C.分项工程成本―分部(子分部)工程成本―单位(子单位)工程成本―单项工程成本

  D.分部(子分部)工程成本―分项工程成本―单项工程成本―单位(子单位)工程成本

  18.在编制成本支出计划时,要在项目的总的方面考虑总的预备费,也要在( )安排适当的不可预见费。

  A.所有的分项工程中 B.所有的检验批中

  C.主要的检验批中 D.主要的分项工程中

  19.在实践中,编制按( )的施工成本计划,通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细。

  A.子项目 B.时间进度

  C.费用构成 D.形象进度

  20.如按工程进度编制施工成本计划,在编制网络计划时应充分考虑进度控制对项目分解深度的要求,同时还应考虑施工成本支出计划对( )的要求。

  A.成本目标 B.项目目标

  C.成本分解 D.项目划分

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    关于注册一级建造师证书挂靠的那些事

    2014年一级建造师《各科目》老师讲义【汇总】

    2014年一级建造师《各科目》综合测试题与答案【汇总】

    2014年一级建造师《各科目》实战模拟题与答案汇总

    交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995

  21.按工程进度编制施工成本计划,可以在进度计划的( )上按时间编制成本支出计划。

  A.搭接网络图 B.单代号网络图

  C.双代号网络图 D.时标网络图

  22.在绘制时间成本累积曲线的步骤中,在计算规定时间芒内计划累计支出的成本额之后,其紧后步骤为( )。

  A.根据每单位时间内完成的实物工程量或投入的人、财、物,计算单位时间内的成本,在时标网络图上,按时间编制成本支出计划

  B.确定工程项目进度计划,编制进度计划的横道图

  C.计算规定时间艺内计划累积支出成本额Qt

  D.按各规定时间的Qt值,绘制S形曲线

  23.按单位时间编制的施工成本计划,所得的S形曲线必然包络在全部工作都按最早开始时间和全部工作都按( )开始的曲线所组成的“香蕉图”内。

  A.最早必须开始时间 B.最早必须结束时间

  C.最迟必须开始时间 D.最迟必须结束时间

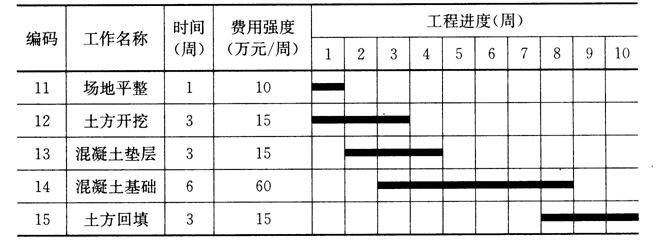

  24.已知某施工项目的计划数据见下表。则第3周的施工成本计划值是( )万元。

  A.30 B.6 0

  C.7 5 D.9 0

  25.某施工承包企业将其承接的高速公路项目的目标总成本,分解为桥梁工程成本、隧道工程成本、道路工程成本等子项,并编制相应的成本计划。这是按( )编制成本计划。

  A.成本组成 B.项目组成

  C.工程类别 D.工程性质

  二、多项选择题

  1.按照施工成本计划发挥的作用不同,其类型包括( )。

  A.竞争性成本计划 B.规划性成本计划

  C.控制性成本计划 D.指导性成本计划

  E.实施性成本计划

  2.实施性施工成本计划是以施工预算为主要依据进行编制的,而施工预算相对于施工图预算,其区别主要体现在( )。

  A.以预算定额为主要依据 B.施工企业内部管理用的文件

  C.适用于建设单位 D.编制施工计划的依据

  E.工程价款结算的依据

  3.在编制实施性施工成本计划时要进行“两算”对比,这里的“两算”指的是( )。

  A.设计概算 B.施工预算

  C.设计预算 D.施工图预算

  E.工程决算

  4.下列施工成本计划中,属于战术安排的是( )。

  A.竞争性成本计划 B.指导性成本计划

  C.实施性成本计划 D.预测性成本计划

  E.适应性成本计划

  5.建设工程项目施工成本计划的编制依据有( )。

  A.建设投资估算书 B.投标报价文件

  C.施工组织设计或施工方案 D.施工成本预测资料

  E.施工招标公告

  6.关于按施工进度编制施工成本计划的方法的说法,正确的有( )。

  A.在实践中,将工程项目分解为既能方便地表示时间,又能方便地表示施工成本计划的工作是不容易的

  B.在网络计划的基础上,编制施工成本计划通常有两种方式,一是按月编制的成本计划,二是时间一成本累积曲线

  C.如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过粗

  D.一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的

  E.如果项目分解程度对施工成本支出计划合适的话,则对时间控制也必然合适

  7.对施工成本进行划分,应计人企业管理费用的有( )。

  A.固定资产使用费 B.工程用材料购置费

  C.管理人员的办公费 D.安全文明施工费

  E.工具用具使用费

  8.施工成本按成本组成分解包括( )。

  A.税金 B.材料费

  C.人工费 D.施工机械使用费

  E.企业管理费

  9.关于施工成本计划编制的说法,正确的有( )。

  A.在编制施工成本支出计划时,无需考虑不可预见费

  B.施工成本可分解为人工费、材料费、机械费、间接费和税金

  C.编制施工成本计划可利用控制项目进度的网络进度计划

  D.编制施工成本计划的关键是确立目标成本

  E.按进度编制的施工成本计划可以用“时间一成本累积曲线”来表示

  10.在编制施工成本计划中,将所有工作都按最迟必须开始时间开始绘制S形曲线,会产生( )的情况。

  A.提高项目按期竣工的保证率 B.节约资金贷款利息

  C.增加施工成本计划的数值 D.降低项目按期竣工的保证率

  E.项目进度控制

  【1Z202020答案与解析】

  一、 项选择题

  1.A; 2.D; *3.C; 4.D; 5.A; 6.C; 7.C; 8.A;

  9.D; l0.C; 11.D; 12.B; 13.B; 14.C; 15.A; 16.D;

  *17.A; 18.D; *19.B;20.D; 21.D; *22.D; 23.C; 24.D;

  25.A

  【解析】

  3.答案C:

  A、B、D是竞争性成本计划的编制依据。所以C正确。

  6.答案C:

  本题考查对实施性成本计划的理解。所以C正确。

  10.答案C:

  编制成本计划的过程也是动员全体施工项目管理人员的过程,是挖掘降低成本潜力的过程,是检验施工技术质量管理、工期管理、物资消耗和劳动力消耗管理等是否有效落实的过程。所以C正确。

  17.答案A:

  大中型的工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程构成的。所以A正确。

  19.答案B:

  施工成本计划的编制方式有:

  (1)按施工成本组成编制施工成本计划;

  (2)按施工项目组成编制施工成本计划;

  (3)按施工进度编制施工成本计划。在实践中,编制按施工进度的施工成本计划,通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细。所以B正确。

  22.答案D:

  本题考查对时间成本累计曲线绘制步骤的理解。所以D正确。

  二、多项选择题

  1.A、D、E; 2.B、D; 3.B、D; 4.B、C;

  5.B、C、D; 6.A、B、D; *7.A、C、E; 8.B、C、D、E;

  9.C、D、E; *10.B、D

  【解析】

  7.答案A、C、E:

  选项B属于材料费的内容,选项D属于施工措施费的内容。所以A、C、E正确。

  10.答案B、D:

  一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率,因此项目经理必须合理地确定成本支出计划,达到既节约成本支出,又能控制项目工期的目的。所以B、D正确。

  环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道考试论坛,随时与广大考生朋友们一起交流!

  编辑推荐:

    关于注册一级建造师证书挂靠的那些事

    2014年一级建造师《各科目》老师讲义【汇总】

    2014年一级建造师《各科目》综合测试题与答案【汇总】

    2014年一级建造师《各科目》实战模拟题与答案汇总

    交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995


分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级建造师资格查询

一级建造师历年真题下载 更多

一级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级建造师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
