一建机电教材解读:1H420095 费用一进度综合控制
【摘要】环球网校一级建造师频道为您提供一级建造师考试必备的复习资料和试题,供考生复习备考之用,本文为一建机电教材解读:1H420095 费用一进度综合控制,是考生必须要熟记和掌握的重点内容。2015年的一级建造师考试将于9月19日至20日举行,环球网校在此提醒广大考生做好复习备考。祝广大考生顺利通过一级建造师考试!
点击查看:2014年一级建造师《机电工程》教材解读与命题考点解析
1H420095 费用一进度综合控制
工程项目费用一进度综合控制是用赢得值分析法将项目的任务和费用要素进行分解,编制多层次、细化和具体化进度计划,按照WBS的组码、记账码和工作包逐项进行估算,建立效果基准曲线,本条主要知识点是:费用一进度综合控制方法和实施。
一、项目费用一进度综合控制方法
1.费用一进度综合控制的步骤:
工程工作分解结构→制定项目代码和编码系统→编制多个层次的进度计划→项目的用估算→建立执行效果测量基准曲线→测量已完工程预算值→计算已完工程的实际费用→对项目执行效果进行分析预测→确定需要采取的补救措施。
2.项目工作分解结构
项目的工作分解结构是将一个工程项目自上而下逐级分解,一直分解到便于进行进度安排、资源分配以及便于管理和统计的级别(层次)。
3.编制项目代码和编码系统
为了对项目实行有效的控制,需要制定一套相互协调而又符合逻辑的代码和编码系统。每个单项代码是一个标识符,可供计算机数据库作存储、取出、修改和检索之用。
4.5制项目进度计划
一个建设项目通常要编制多个层次的进度计划,由上到下层次应逐渐细化和具体化。如工业建设项目通常要编制四至五个层次的进度计划。
5.项目费用估算
项目费用估算要按照肌;S的组码、记账码和工作包逐项进行估算。估算的细目要与WBS的记账码和工作包一一对应,这是BCWS、BCWP和ACWP三条曲线的基础。的基础。
6.建立执行效果测量的基准BCWS曲线
执行效果测量基准就是赢得值分析法中BCWS曲线,这条曲线是根据计划进度和预算建立起来的,建立执行效果测量基准曲线是项目控制最重要的一个步骤。把工程量、资源分配值逐月累加并绘制成曲线,即为该记账码的执行效果测量基准曲线。
7.测量已完工程的预算费用BCWP曲线
将设计、采购、施工记账码的已完工程预算值均转换为金额,然后按WBS向上叠加,即可得出该装置直至整个项目的已完工程预算值。将其用图形表示,即可生成该装置直至整个项目的已完工程预算值曲线,即BCWP曲线。
8.计算已完工程的实际费用消耗ACWP曲线
把一个项目当月发生的全部人工时卡、发票、单据等收集、整理和分类,并按WBS分别记人各记账码,即可得出各记账当月发生的费用值,将其按月累加可生成ACWP曲线。将各类记账码的ACWP曲线按WBS逐级向上叠加,即可得出各级直至整个项目的ACWP曲线。
9.根据费用一进度差异分析趋势预测
用赢得值分析法进行费用一进度综合控制的三条曲线已生成后,可以逐月对项目执行效果进行分析。在每月对项目执行效果进行分析时,还要根据当前执行情况和趋势,对项目竣工时所需的费用做出预测。
10.项目进展报告和监控
通过三条曲线的对比分析,可以很直观地发现项目实施过程中费用和进度的偏差,而且可以通过WBS不同级别的三条曲线,很快发现项目在哪些具体部分出了问题。接着就可以查明产生这些偏差的原因,进一步确定需要采取的补救措施
一、机电工程项目费用一进度综合控制实施
机电工程项目费用一进度综合控制,不但起到费用控制、进度控制的作用,又能体现承包单位的管理水平和应付风险的能力。
1.建立机电工程项目系统
机电工程有工业设备、管道、电气装置、自动化仪表、防腐蚀、绝热、工业炉砌筑等设备安装;建筑机电工程有建筑给排水、通风空调、建筑电气、建筑智能化、电梯等设备安装。而每一个分项工程中有测量放线、基础框架安装、设备安装、线缆敷设、导线连接、设备调试、试运行等工序,形成一个比较庞大繁杂的系统。为了更好地实施费用和进度综合控制,就要从工序到项目进行合理划分,并进行编码,形成一个项目系统。
2.预算工日统计
(1)根据机电工程项目划分和各地区的综合预算定额以及全国统一安装定额,统计出所有工序的预算工日,将此预算工日定为完成各工序施工所需工日的上限。将此工日按照工程项目划分逐级向上合并,得出各分项工程、分部工程、单位工程、单项工程的预算工日。
(2)根据机电工程项目划分和施工单位的劳动定额,统计各工序所需的劳动工日。将各工序的预算工日(上限)和劳动工日,结合施工单位的管理水平、人员素质和机械装备水平等自身的施工能力,确定完成该工序所需的计划施工工日,应低于预算工日。
(3)根据合同工期和工程量及投入的施工力量确定各工序完成的工日和天数,此工日和天数就是合同要求的计划工.日和计划天数。按合同工期计算出各工序计划工日应低于预算工日。
3.施工过程中的控制和调整
各工序、分项工程、分部工程、单位工程、单项工程的预算工日、计划工日和施工天数是施工过程中费用控制和进度控制的依据。
(1)进度控制。在施工过程中,进度控制人员根据施工进度,监控各工序、分项工程、分部工程的实际进度是否与其相符,并将施工结果及时记录分析。
(2)费用控制。在施工过程中,费用控制人员根据项目划分系统和每月完成的实际工程量,计算各工序的实际完成工日,并与计划工日、预算工日相比较,并就结果及时记录分析。
(3)调整。根据进度控制人员和费用控制人员的分析结果和项目划分系统,确定各工序的实际施工日期和完成工日是否满足计划、预算的要求。对于拖延的要分析原因,制定解决措施。如果实施解决措施后能够满足进度的需要,则不必调整,否则必须调整工期和工日,调整的基准是不能超过计划施工工日,不能超过合同计算的工日和预算工日。
【案例1H420090-1】
一、 背景
某钢厂拟建一台特大型烧结机(有效烧结面积360m2),以满足高炉增容后烧结矿的需求。在该项目初步设计审查通过后,因钢材价格上涨,业主急于早日建成投产,与一家具有类似工程经验且具有总承包资质的工程公司签订了EPC总承包合同,约定14个月建成投产。签订合同时,施工图纸设计刚开始,经过初步设计审查,主要设备的规格、型号已确定(包括烧结机、环冷机、主抽风机、圆筒混合机)。业主方“三通一平”工作已完成,资金已部分落实。
该厂位于一片河滩地上,远离市区,紧邻一条主干道,场地平坦,地势低洼,场地狭窄,场区内淤泥质土为主,基岩在地下45m处。该地区雨季在每年5月及6月(即合同签订后的第3到第4个月),夏季极端最高温度在43℃,冬季极端最低气温-5℃。合同签订后的第13个月到第14个月期间正值春节。
该项目施工内容包括:分系统及分辅助设施,道路管网等;主要车间包括烧结冷却机室、主抽风机室、配料室、混合室及通廊转运站。其中烧结冷却机室是大型高层工业厂房,土建施工周期长,烧结机的制作、安装时间很长,主抽风机室中的主抽风机采用进口设备,订货周期长,而混合机不仅制作周期长,且体积重量均很大,运输难度较大。该公司项目部根据工程具体情况,考虑了不利因素影响,制定了较可行进度计划,重点对引起进度偏差的原因进行了分析,实施中加强了计划控制和调整,保证合同工期,如期完成了任务。
二、问题
1.项目部在确定施工进度目标时,应考虑哪些因素对施工进度的影响?
2.如何才能制定较为可行的进度计划?
3.如何进行进度计划的控制,保证合同工期?
4.试分析哪些原因会引起进度偏差调整?
三、分析与参考答案
1.根据本案例的具体情况,应考虑如下因素:
根据合同总体工期要求确定最迟开工时间;设计进度、设备采购进度;季节性施工措施(如雨季施工、抗高温措施);建材价格上涨;劳动力资源供应不均衡(如春节);软土地基处理及桩基施工过程中意外情况发生;由于边设计边施工,且设计周期短,必须考虑设计变更等对施工进度的影响。
2.制定较为可行的进度计划的方法是:
(1)根据以往类似工程经验,估计绝对工期可能的最小值;
(2)根据上述最小值,与设备采购部门和土建单位协商,确定某单位工程的土建开工时间、安装开工时间、单机试车时间及最终联动试车时间(包括空负荷和带负荷)。
(3)将上述时间表与设计部门协商,制定设计进度计划,以满足现场施工需要。
(4)经过设备采购部门、设计部门协商后的施工进度计划,还需结合现场条件再进行细化。本项目最终投产计划宜在春节前完成,比合同工期提前一个月。
3.对进度计划的控制如下:
(1)将总目标分解到每个单位,并要求各单位按计划工期进一步分解;
(2)对照计划进行跟踪,检查进度实际情况;对影响本项目施工进度的因素进行分解,如图纸不及时到位、压桩遇地下障碍、设计变更、设备供应不及时等,进度难免出现偏差,应采取相关措施,在保证总进度目标的情况下,对进度计划进行调整,形成新的计划,作为进度控制的新依据。
(3)一旦出现进度偏差,就应对症下药,采取纠偏措施。
4.引起进度偏差调整的原因:除宏观原因和不可抗力原因外,重点有:供应商违约,资金不落实,计划编制失误,施工方法不当,施工图纸提供不及时等。
【案例1H420090-2】
一、背景
A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控制器DDC、电动调节阀、电动风阀驱动器(驱动风阀)和温度传感器(水管型、风管型)等。大楼的空调工程是B安装公司承包施工。合同约定:全部监控设备由A公司采购,但其中电动调节阀和电动风阀驱动器由B安装公司安装,空调系统的调试由两家公司共同负责。

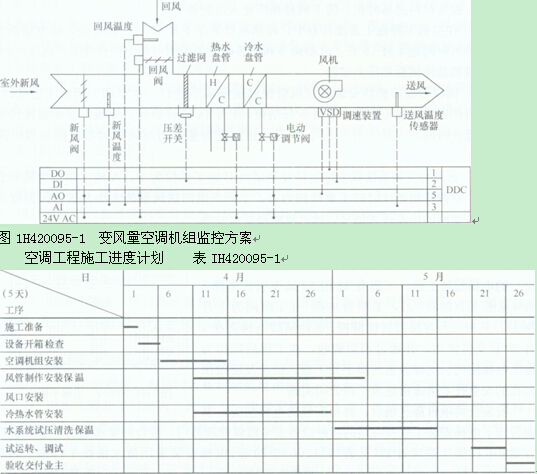

A安装公司项目部进场后,依据B安装公司提供的空调工程施工组织设计、空调工程施工方案、变风量空调机组监控设计方案(见图1H420095-1)和空调工程施工进度计划(见表1H420095-1)等资料,编制空调监控设备的施工方案、监控设备施工进度计划和监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A安装公司项目部在制定的监控设备材料采购计划时,考虑集中采购与分批到货的采购计划,要求设备的采购计划涵盖空调工程施工的全过程,使设备材料采购计划与施工进度合理搭接,处理好他们间的接口管理关系。
A安装公司在监控工程实施过程中,积极与B安装公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A安装公司和B安装公司共同实施对通风空调系统的联动试运行调试,使空调监控工程按合同要求完工。变风量空调机组监控方案如图1H420095-1所示。
二、问题
1.项目部在编制监控设备采购计划时应注意哪些市场现状?
2.A安装公司项目部制定的空调监控设备进度计划在实施过程中会受到哪些因素的制约?
3.电动调节阀最迟到货时间是哪天?安装前主要检验内容是哪几项?
4.写出铂温度传感器(风管型)的安装起止时间及连接到现场控制器的接线电阻要求?
5.空调机组联合试运转调试由哪个安装公司为主组织实施,变风量空调机组联合试运转调试中主要检测哪些参数?
三、分析与参考答案
1.应注意监控设备供货商的供货能力和生产周期,确定供货的最佳时机。考虑监控设备的运距、运输方法和时间,使设备的到货与施工进度安排有恰当的时间提前量,以减少仓储保管。
2.A公司制定的空调监控设备施工进度计划在实施过程中会受到的因素有:空调工程施工进度计划的变化,空调工程施工现场的实体现状、空调设备、监控设备的安装工艺规律、设备材料进场时机、施工机具和作业人员配备等。
3.在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。电动调节阀安装前应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。
4.因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中,风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故铂温度传感器安装的起止时间是5月6日~5月15日,铂温度传感器与现场控制器之间接线电阻应小于1Ω 。
5.通风与空调系统联合试运转及调试由B施工单位为主,A施工单位为辅联合组织实施,空调机组调试时的主要检测内容:空调机组的送风量的大小及送回风温度的设定值;过滤网的压差开关信号、风机故障报警信号等。
【案例1H420090-3】
一、背景
某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台(见图1H420095-2),工期为90d,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。

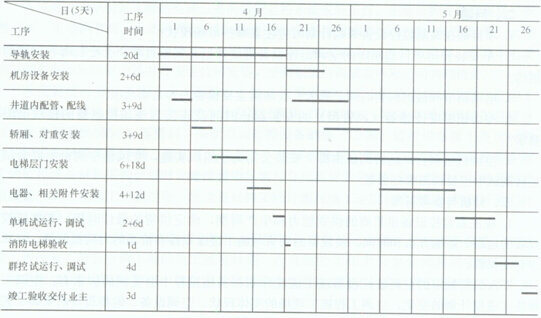

安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见表1H420095-2)等,电梯安装采用流水搭接平行施工,作电梯施工进度计划 表1 H420095-2
业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施。
电梯施工到5月21日时,某台客梯在试运行时,轿厢晃动厉害,经检查是导轨的安装精度没有达到技术要求,安装人员对导轨重新进行校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序时间多用了3d。电梯的群控试运行、调试、竣工验收按工序时间完成,交付业主。
二、问题
1.电梯安装前,项目部应提供哪些证明文件?
2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施?
3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?
4.影响导轨安装精度的因素有哪些?
5.电梯竣工后应向哪个机构申请消防验收?写出电梯层门的试验要求。
三、分析与参考答案
1.电梯安装前,项目部应提供的证明文件:所施工电梯的安装许可证,告知直辖市或设区的市的安装告知书,审批手续齐全的电梯安装施工方案;作业人员持有的特种设备操作证。
2.项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。
3.电梯工程开工时间为3月18日,电梯安装准备工作、机房和井道的检测、电梯设备进场检查、基准线安装等丁作用了14天,在4月1日开始电梯导轨安装,到4月21日消防电梯竣工验收,14+21=35,故消防电梯从开工到验收合格用了35d。
项目部编制的电梯施工进度计划中是在5月30日竣工验收交付业主,14+30+30=74,电梯安装的计划工期是74d,在电梯安装中,因电梯单机试运行比原工序时间多用了3d。又群控试运行、调试、竣工验收均按工序时间完成。合同工期为90d,90-(74+3)=13,电梯安装比合同工期提前了13d。
4.影响导轨安装精度的因素有井道结构的施工质量,基准线的设置,测量器具的选择,导轨的制造质量,电梯安装人员的技术水平。
5.电梯竣工后应向出具消防设计审核意见的公安消防机构申请消防验收;电梯层门的试验要求:每层层门必须能够用三角钥匙才能手动打开,当任何一个层门打开时,电梯严禁启动运行。
【案例1H420090-4】
一、背景:
业主就某装机容量为200万kW的火力发电站工程与施工单位签订了单价合同。在施工过程中,施工单位还向业主提出如下费用应由业主支付:
(1)职工培训经费20万元。因该项目的汽轮机是国外进口的设备,在安装前,需要对安装作业人员进行培训。
(2)研究试验费92万元。其中本项目铁路专用线的一座跨公路预应力拱桥的模型破模型破坏性试验费80万元和改用混凝土泵送工艺试验费12万元。
(3)临时设施费20万元。其中搭建的民工临时用房费用12万元和为业主搭建的临时办公室费用8万元。
(4)施工机械迁移费用3万元,因施工吊装机械需从另一.丁地调入本工地。
(5)施工降效费增加费用5万元。因施工组织设计要求,部分项目安排在雨期施工,需采取防雨措施。
由于业主委托的另一家施工单位进行场区道路施工,影响了本施工单位正常的混凝土浇筑运输作业。受影响的工程原计划用工2200工日,实际用工2800工日,人工费支出为120元/工日,原计划机械台班360台班,综合台班单价为360元/工日,实际用机械台班410台班,实际支出400元/台班。原计划和增加的工日数及机械台班数量得到业主审批同意。
二.、问题
1.试分析(1)~(5)的各项费用业主是否会支付?说明理由。
2.受影响的工程应补偿多少人工费和机械使用费?

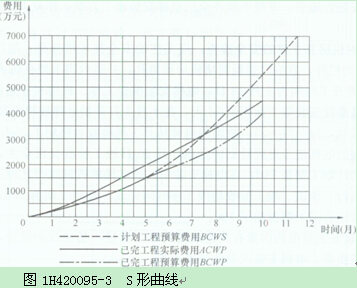

3.如图1H420095-3的S形曲线,在工程进行到第5个月底和第10个月底时,试分析工程的进度偏差和费用偏差。费用偏差。
三、分析与参考答案:
1.在各项费用中业主是否会支付:
(1)职工培训经费20万元业主不会支付,因该费已计人建安工程费的间接费中,已包含在合同价中。
(2)模型破坏性试验费和改用混凝土泵送工艺试验费92万元应由业主支付,该费用属业主应支付的研究试验费,未包含在合同价中。
(3)搭建的民工临时用房费用12万元不会支付,因该费用已计人建安工程费的现场经费中,包含在合同价中。为业主搭建的办公用房费用8万元应支付,该费用属业主应支付的临时设施费,该费用未包含在合同价中。
(4)施工机械迁移费3万元业主不会支付,该费用属建安工程费中的机械使用费,已包含在合同价中。
(5)降效费增加费用5万元业主不会支付,属于施工单位负责,该费用已计人建安工程费的其他直接费中。
2.受影响的工程应补偿人工费(2800-2200)×120=72000元;
补偿机械台班费(410-360)×360=18000元。
3.工程进行到第5个月底和第10个月底时的进度偏差和费用偏差:
到第5个月底时:
进度偏差=已完工程预算费用-计划工程预算费用=1500-1500=0。说明进度偏差为零。
费用偏差一已完工程预算费用一已完工程实际费用=1500-2000=500万元。说明费用偏差为超500万元。
到第10个月底时:
进度偏差=已完工程预算费用-计划工程预算费用=4000-5500=-1500万元。说明进度偏差为落后1500万元。
费用偏差=已完工程预算费用-已完工程实际费用=4000-4500=-500万元。说明费用偏差为超500万元。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群342289995
最新资讯
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
- 2025年一建教材什么时候出?预计12月或1月2024-11-13
- 2025年一级建造师考试备考资料选购指南2024-11-11
