2015年一建《管理》考点:索赔费用的组成
【摘要】为方便各位考生更好的备考一级建造师考试,环球网校一级建造师频道特地整理了一级建造师权威复习资料,本文为大家准备的是2015年一建《管理》考点:索赔费用的组成,希望可以帮助各位一级建造师考生备考。
最新推荐: 一级建造师?精彩授课视频免费学习
课程推荐: 2015年招生方案
一、我国索赔费用的主要组成部分,同工程款的计价内容相似。
1.人工费
◆包括施工人员的基本工资、工资性质的津贴、加班费、奖金以及法定的安全福利等费用。
◆对于索赔费用中的人工费部分而言,人工费是指:
(1)完成合同之外的额外工作所花费的人工费用;(2)由于非承包人责任的工效降低所增加的人工费用;(3)超过法定工作时间加班劳动;(4)法定人工费增长以及非承包人责任工程延期导致的人员窝工费和工资上涨费等。
2.材料费
◆材料费的索赔包括:
(1)由于索赔事项材料实际用量超过计划用量而增加的材料费;(2)由于客观原因材料价格大幅度上涨;(3)由于非承包人责任工程延期导致的材料价格上涨和超期储存费用。
◆材料费中应包括运输费,仓储费,以及合理的损耗费用。
3.施工机具使用费
◆施工机具使用费的索赔包括:
(1)由于完成额外工作增加的机械使用费;
(2)非承包人责任工效降低增加的机械使用费;
(3)由于业主或监理工程师原因导致机械停工的窝工费。
◆窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包人自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
4.分包费用
5.现场管理费
6.利息
◆利息的索赔通常发生于下列情况:拖期付款的利息;错误扣款的利息。
◆主要有这样的几种规定:
(1)按当时的银行贷款利率;(2)按当时的银行透支利率;(3)按合同双方协议的利率;(4)按中央银行贴现率加三个百分点。
7.总部(企业)管理费
索赔款中的总部管理费主要指的是工程延期期间所增加的管理费。
8.利润
◆一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包人可以列入利润。但对于工程暂停的索赔,一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失。
◆索赔利润的款额计算通常是与原报价单中的利润百分率保持一致。

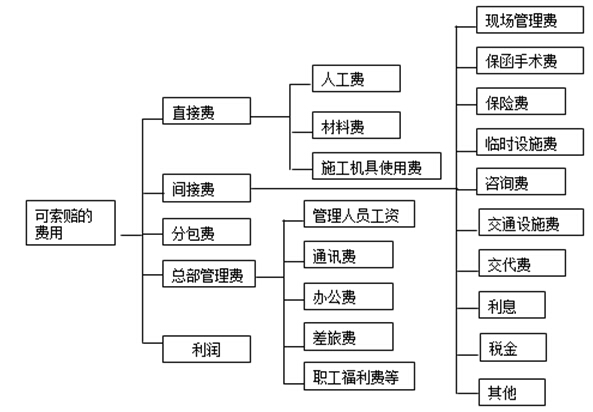

二、国际上通行的可索赔费用的组成
最近热点:一建成绩查询入口
最新消息:一级建造师挂靠价格
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校一级建造师频道及考试论坛,随时与广大考生朋友们一起交流!
编辑推荐:
交流互动:一建微博|微信edu24ol_jzs1|QQ群72421116
最新资讯
- 2025年一建新教材变动比例:是多了还是少了?2024-12-23
- 一级建造师《机电工程管理与实务》精选考点:焊接工艺评定2024-12-22
- 一级建造师《机电工程管理与实务》精选考点:吊装方案的编制与实施2024-12-21
- 一级建造师《机电工程管理与实务》精选考点:工程测量方法及要求2024-12-20
- 2025年一级建造师考试教材居然还有这么大改动?2024-12-20
- 2025年一级建造师考试:新教材变动预计2024-12-19
- 一级建造师《公路工程管理与实务》精选考点:路基填料的选择2024-12-15
- 2025年一级建造师备考:教材该怎么吃透使用?2024-12-15
- 一级建造师《公路工程管理与实务》精选考点:路基施工准备2024-12-14
- 备考快讯:2025年一建新教材现已开启预售2024-12-12
