2015年一级建造师《管理》典型题目讲解:赢得值法
最新推荐: 一级建造师?精彩授课视频免费学习
课程推荐: 2015年招生方案
(一)赢得值法(7题)
1.某分部工程计划工程量5000立方米,计划成本380元/立方米;实际完成工程量4500立方米,实际成本400元/立方米。用赢得值法分析该分部工程的施工成本偏差为( )元。(2011年试题第66题)
A.-90000
B.-100000
C.-190000
D.-200000
【答案】A
【解析】成本偏差=已完工作预算费用-已完工作实际费用=4500×(380-400)=-90000元。参见教材P94。
2.某工程10月份拟完工程计划施工成本50万元,已完工程计划施工成本45万元,已完工程实际施工成本48万元,该工程10月底施工成本偏差和进度偏差分别是( )。(2006年试题第23题)
A.成本超支3万元,进度拖延5万元
B.成本超支3万元,进度拖延3万元
C.成本节约2万元,进度提前5万元
D.成本节约2万元,进度提前3万元
【答案】A
【解析】费用偏差(CV)=已完工作预算费用一已完工作实际费用=(45―48)万元=-3万元,超支3万元;进度偏差(SV)=已完工作预算费用一计划工作预算费用=(45―50)万元=-5万元,进度拖延5万元。参见教材P94~95。
3.某建设项目施工过程中,收集到的分部工程A的资料见下表。则分部工程A的施工成本节约( )元。(2005年试题第19题)
分部工程 |
工程量/ |
施工成本/(元/ ) | ||
计划 |
实际 |
计划 |
实际 | |
A |
600 |
500 |
350 |
320 |
A.35000 B.32000
C.18000 D.15000
【答案】D
【解析】此题的计算过程为:费用偏差=已完工作预算费用―已完工作实际费用=已完成工作量×预算单价一已完成工作量×实际单价=500×350-500×320=175000-160000=15000。因计算结果为正值,则表示施工成本节约15000元。参见教材P95。

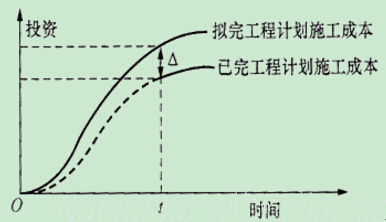

4.下图所示为拟完工程和已完工程计划施工成本的比较,图中△表示t时刻的( )。(2005年试题第20题)
A.施工成本节约值
B.施工成本增加值
C.施工进度滞后量
D.施工进度提前量
【答案】C
【解析】根据“进度偏差=已完工程计划施工成本一拟完工程计划施工成本”可知,进度偏差为正值,表示工期拖延,因此,图中△表示t时刻的施工进度滞后量。参见教材P95。
5.某分项工程计划完成工程量3000m3 ,计划成本15元/m3 ,实际完成工程量2500m3,实际成本20元/m3 。则该分项工程的施工进度偏差为( )。(2007年试题第22题)
A.拖后7500元
B.提前7500元
C.拖后12500元
D.提前12500元
【答案】A
【解析】进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=2500×15一3000×15=-7500元,即实际进度落后于计划进度7500元。参见教材P95。
6.某工程主体结构混凝土工程量为3200m3 ,预算单价为550元/m3 ,计划4个月内均衡完成。开工后,混凝土实际采购价格为560元/m3 。施工至第二个月月底,实际累计完成混凝土工程量为1800m3 ,则此时的进度偏差为( )万元。(2009年试题第66题)
A.11.8
B.11.2
C.11.O
D.-1.8
【答案】C
【解析】注意本题要求的进度偏差是第二个月月底的进度偏差。进度偏差=已完工作预算费用-计划工作预算费用=已完成工作量X预算单价-计划工作量X预算单价=1800 ×550-3200 /4×2×550 =11万元。参见教材P95。
7.某施工企业进行土方开挖工程,按合同约定3月份的计划工作量为2400m3,计划单价是12元/立方米;到月底检查时,确认承包商完成的工程量为2000m3,实际单价为15元/立方米。则该工程的进度偏差(SV)和进度绩效指数(SPI)分别为( )。(2010年试题第54题)
A.0.6万元;0.80 B.-0.6万元;0.83
C.-0.48万元;0.83 D.0.48万元;0.80
【答案】C
【解析】计算过程如下:
进度偏差(SV)=已完工作预算费用―计划工作预算费用=2000×12―2400×12=―4800元;
进度绩效指数(SPI)= 已完工作预算费用/计划工作预算费用=2000×12/2400×12=0.83。参见教材P95。
最新资讯
- 2025年一级建造师《建设工程经济》易混淆点:检验试验费、研究试验费2024-11-22
- 2025年一级建造师新教材什么时候出来?变动大吗?2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:管理费用2024-11-21
- 2025年一级建造师《建设工程经济》易混淆点:收入分类2024-11-20
- 2025年一建工程经济易混淆点:资产、负债、所有者权益、收入、费用和利润2024-11-19
- 2025年一级建造师《建设工程经济》易混淆点:支出、费用2024-11-18
- 2025年一级建造师《建设工程经济》易混淆点:融资租赁、经营租赁2024-11-15
- 2025年一级建造师《建设工程经济》易混淆点:利息计算2024-11-14
- 2025年一建教材什么时候出?预计12月或1月2024-11-13
- 2025年一级建造师考试备考资料选购指南2024-11-11
