2013造价工程师考试计量(土建)必看考点24
喷混凝土的施工工艺
7d之内应进行正确的喷水养护。第一层喷完之后,常加设锚杆,必要时再挂钢筋网,然后再喷第二层以至第三层混凝土。
所有各种锚杆锚索均要求先钻孔,然后才能安设。锚杆的孔径较小,钻孔的费用较小,一般间距较小;锚索要求的孔径较大,可大到150mm,钻孔费用较大,一般间距较大。
在墙基顶面应设防潮层,地下水位较深或无地下水时,防潮层一般用20mm厚 1:2.5防水砂浆,位置在底层室内地面以下一皮砖处;地下水位较浅时,防潮层一般用60mm厚配筋混凝土带,宽度与墙身同宽。为增加基础及上部结构刚度,砌体结构中防潮 层与地圈梁合二为一,地圈梁高度为180~300mm。
用砌块砌筑墙体时,应根据施工图纸的平面、立面尺寸,绘出砌块排列图。在立面图上按比例绘出纵横墙,标出楼板、大梁、过梁、楼梯孔洞等位置,在纵横墙上绘出水平灰缝线,然后以主规格为主、其他型号为辅按墙体错缝搭砌的原则和竖缝大小进行排列。
砌块的吊装一般按施工段依次进行,其次序为先外后内、先远后近、先下后上,在相邻施工段之间留阶梯形斜槎。
砌块砌筑时应从转角处或定位砌块处开始的外墙同时砌筑,砌筑应满足错缝搭接、横平竖直、表面清洁的要求。
砌块砌筑的主要工序
(1)铺灰。采用稠度良好(5~7cm)的水泥砂浆,铺3~5m长的水平缝,夏季及寒 冷季节应适当缩短,铺灰应均匀平整。
(2)砌块安装就位。采用摩擦式夹具,按砌块排列图将所需砌块吊装就位。砌块就位应对准位置徐徐下落,使夹具中心尽可能与墙中心线在同一垂直面上,砌块光面在同一侧,垂直落子砂浆层上,待砌块安放稳妥后,才可松开夹具。
(4)灌缝。采用砂浆灌竖缝,两侧用夹板夹住砌块,超过3cm宽的竖缝采用不低于C20的细石混凝土灌缝,收水后进行嵌缝,即原浆勾缝。此后,一般不应再撬动砌块,以防破坏砂浆的粘结力。
(5)镶砖。当砌块间出现较大竖缝或过梁找平时,应镶砖。采用MU10级以上的红砖,最后一皮用丁砖镶砌。镶砖工作必须在砌块校正后即刻进行,镶砖时应注意使砖的竖缝灌密实。
砌块应底面朝上反砌于墙上。小砌块砌体应分皮错缝搭砌,上下皮搭砌长度不得小于90mm。当搭砌长度不满足上述要求时,应在水平灰缝内设置钢筋网片。但竖向通缝仍不得超过2皮砌块。中型砌块搭砌长度不得小于块高的1/3,也不可小于150mm。

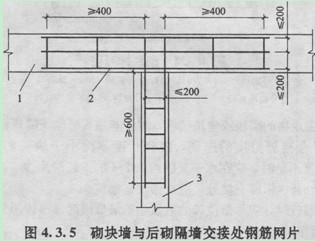

砌块墙与后砌隔墙交接处,应沿墙高每400mm在水平灰缝内设置不少于2 4、横筋间距不大于200mm的焊接钢筋网片(图4.3.5)。
编辑推荐:
最新资讯
- 一级造价师土建工程量的计算:柱子计算方法2024-12-20
- 2025年一级造价师《工程计价》知识点:建筑法2024-12-17
- 2025年一级造价师《工程计价》知识点:竣工决算的内容2024-12-16
- 2025年一级造价师《工程计价》知识点:征地补偿费用2024-12-15
- 2025年一级造价师《安装计量》知识点:压缩机2024-12-14
- 2025年一级造价师《工程计价》知识点:工程计价基本程序2024-12-12
- 2025年一级造价师《安装计量》知识点:泵锅炉概述2024-12-11
- 2025年一级造价师《工程计价》知识点:其他项目清单的编制2024-12-09
- 2025年一级造价师《土建计量》知识点:路基2024-12-07
- 2025年一级造价师《案例分析》知识点:费用索赔的计算2024-12-06
