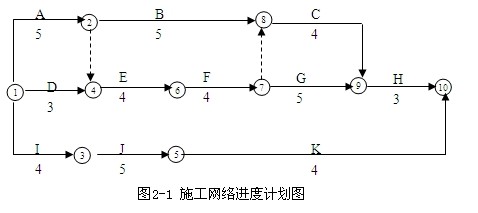

某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。
问题:
(1)从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,将调整结果绘制成新网络图。调整后的关键工作有哪些?工期为多少天?
(2)经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元?
(3)在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见表2-1.
网络调整相关数据表 表2-1
工作名称 | 可压缩时间(天) | 每压缩1天增加费用(元/天) |
K | 2 | 350 |
G | 2 | 400 |
H | 1 | 750 |
C | 2 | 200 |
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2019一级造价工程师《土建工程》每日一练(6月7日)2019-06-07
- 2019造价工程师《造价管理》每日一练(2月20日)2019-02-20
- 2018年造价工程师《土建工程》练习题十一2018-05-18
- 2017年造价工程师土建工程每日一练(5.17)2017-05-17
- 2016年造价工程师《工程计价》优选试题汇总2016-06-25
- 2015年造价工程师答案 《工程计价》(网友版3)2015-10-17
- 2015年造价工程师造价管理强化训练题22015-09-09
- 2015造价工程师练习技术与计量(安装)汇总2015-03-13
- 2015年造价工程师练习技术与计量(安装)152015-03-13
- 2015年造价工程师练习技术与计量(安装)142015-03-13
