【案例八】
某项目混凝土总需要量为5000m3,混凝土工程施工有两种方案可供选择:方案A为现场制作,方案B为购买商品混凝土。已知商品混凝土平均单价为410元/m3,现场制作混凝土的单价计算公式为:
C――现场制作混凝土的单价(元/m3);
C1――现场搅拌站一次性投资(元),本案例C1为200000元;
C2――搅拌站设备装置的租金和维修费(与工期有关的费用),本案例C2为15000元/月;
C3――在现场制作混凝土所需费用(与混凝土数量有关的费用),本案例C3为320元/m3;
Q――现场制作混凝土的数量;
T――工期(月)。
问题:
? 1.若混凝土浇筑工期不同时,A、B两个方案哪一个较经济?
2.当混凝土浇筑工期为12个月时,现场制作混凝土的数量最少为多少立方米才比购买商品混凝土经济?

3.假设该工程的一根9.9m长的现浇钢筋混凝土梁可采用三种设计方案,其断面尺寸均满足强度要求。该三种方案分别采用A、B、C三种不同的现场制作混凝土,有关数据见表2-170经测算,现场制作混凝土所需费用如下:A种混凝土为220元/m3,B种混凝土为230元/m3,C种混凝土为225元/m3 0另外,梁侧模21.4元/m2,梁底模24.8元/m2;钢筋及制作、绑扎为3390元/t。
试选择一种最经济的方案。
分析要点:
本案例考核技术经济分析方法的一般应用。
问题1和问题2都是对现场制作混凝土与购买商品混凝土的比较分析,是同一个问题的两个方面:问题1的条件是混凝土数量一定而工期不定,问题2的条件是工期一定而混凝土数量不定。由现场制作混凝土的单价计算公式可知,该单价与工期成正比,即工期越长单价越高;与混凝土数量成反比,即混凝土数量越多单价越低。
问题3要注意的是,若背景资料仅给出模板单价(即侧模与底模单价相同),在计算模板面积时,不能以梁的周长与其长度相乘,因为梁的顶面无模板。
答圣:
问题1:
解:现场制作混凝土的单价与工期有关,当A、B两个方案的单价相等时,工期丁满足以下关系:
+ +320=410
T= ×5000
解得T=16.67个月
由此可得到以下结论:
当工期T=16.67个月时,A、B两方案单价相同;
当工期T<16. 67个月时,A方案(现场制作混凝土)比B方案(购买商品混凝土)经济;
当工期丁>16.67个月时,B方案比A方案经济。
问题2:
解:当工期为12个月时,现场制作混凝土的最少数量计算如下:
设该最少数量为戈,根据公式有:
++ 320 =410
解得彤= 4222. 22m3
即当T=12个月时,现场制作混凝土的数量必须大于4222. 22m3时才比购买商品混凝土经济。
问题3:

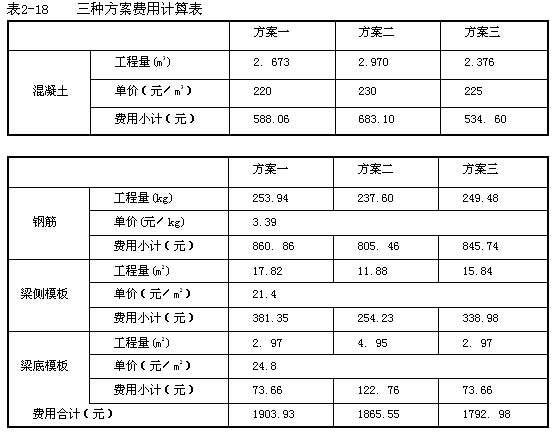

解:三种方案的费用计算见表2-18。
由表2-18的计算结果可知,第三种方案的费用最低,为最经济的方案。
最新资讯
- 2025年一级造价师《案例分析》知识点:串通投标2024-11-25
- 2025年一级造价师《造价管理》知识点:平行承包模式2024-11-22
- 一级造价师土建工程量的计算:挑檐计算方法2024-11-21
- 2025年一级造价师《造价管理》知识点:要约2024-11-20
- 一级造价师工程清单大难题!施工材料价格如何准确判断?2024-11-20
- 一级造价师土建工程量的计算:过梁计算方法2024-11-19
- 2025年一级造价师《工程计价》知识点:分部分项工程量清单编制2024-11-18
- 免费分享:一级造价师《案例分析》十大知识点总结2024-11-18
- 2025年一级造价师《案例分析》知识点:授标--评标结果2024-11-17
- 2025年一级造价师《造价管理》知识点:合同终止2024-11-15
