  工程项目费用控制(页码:《工程项目组织与管理》294-302)

  1.费用控制的依据

  (1)工程项目的费用计划(预算);

  (2)进度报告;

  (3)工程变更;

  (4)费用管理计划。

  2.费用控制的步骤

  (1)比较;

  (2)分析;

  (3)预测;

  (4)纠偏;

  (5)检查。

  3.费用控制的方法

  费用控制的方法很多,重点是掌握赢得值(挣值)法。

  4.赢得值(挣值)法

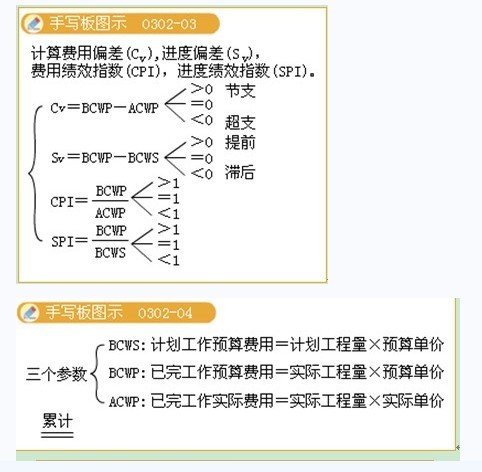

  (1)赢得值法的三个基本参数

  已完工作预算费用(BCWP)=已完成工作量×预算单价

  计划工作预算费用(BCWS)=计划工作量×预算单价

  已完工作实际费用(ACWP)=已完成工作量×实际单价

  (2)赢得值法的四个评价指标

  费用偏差(CV)=BCWP-ACWP

  进度偏差(SV)=BCWP-BCWS

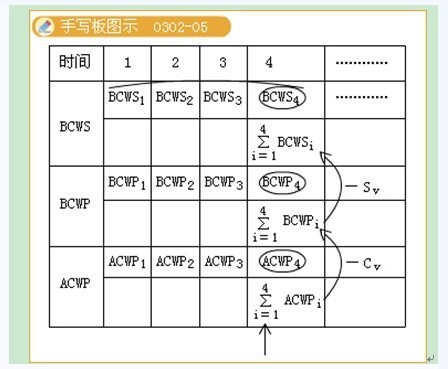

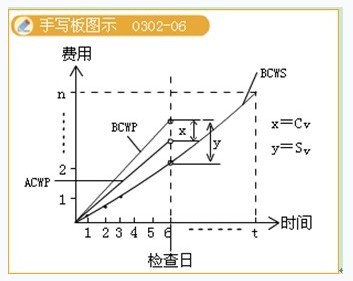

  (3)偏差分析的表达方式,包括横道图法;表格法;曲线法。

  (4)偏差判断

  ?CV:CV>0,表示节支;CV<0,表示超支。

  ?SV:SV>0,表示进度提前;SV<0,表示进度延误。

  ?CPI:CPI>1时,表示节支,CPI<1时,表示超支

  ?SPI:SPI>1时,表示进度提前,SPI<1时,表示进度延误

  例子2:某土方工程总挖土方量为20000 m3,预算单价为50元/ m3,计划25天完成,每天800 m3,开工后第七天早上刚上班测量数据:已完成挖方4000 m3,实际单价为75元/ m3。

  [问题]

  计算该项目费用偏差、进度偏差。

  [答疑编号502337030202]

  『正确答案』

  BCWP=50×4000=20(万元)

  BCWS=50×800×6=24(万元)

  ACWP=75×4000=30(万元)

  所以:

  进度偏差(SV)=已完成工程预算费用(BCWP)-计划工作预算费用(BCWS)=BCWP-BCWS=20-24=-4万元。说明进度延误4万元。

  费用偏差(CV)=已完成工程预算费用(BCWP)-已完工作实际费用(ACWP)=20-30=-10万元。说明费用超支10万元。

  例子3:某混凝土工程,合同约定的某月计划完成工程量350m3,单价650元/m3。到月底,经确认的承包商实际完成工程量为300m3,实际单价750元/m3,则CV和SV分别多少?

  [答疑编号502337030203]

  『正确答案』

  BCWP=300×650=19.5(万元)

  BCWS=350×650=22.75(万元)

  ACWP=300×750=22.5(万元)

  所以:

  进度偏差(SV)=已完成工程预算费用(BCWP)-计划工作预算费用(BCWS)=19.5-22.75=-3.25万元。说明进度延误3.25万元。

  费用偏差(CV)=已完成工程预算费用(BCWP)-已完工作实际费用(ACWP)=19.5-22.5=-3万元。说明费用超支10万元。

  (5)偏差原因分析:包括物价上涨;设计原因;业主原因;施工原因;客观原因。

  5.费用控制的工作成果

  (1)修改费用估算;

  (2)采取纠偏措施;

  (3)按照完成情况估计完成项目所需的总费用EAC;

  (4)整理纠偏资料,吸取教训。









查看更多:咨询工程师课程  咨询师课程报名  在职硕士课程

编辑推荐:

  2014年咨询工程师vip套餐抢先报名,不过免费重学

  2013年注册咨询工程师(投资)考试真题汇总--环球首发

  2013年注册咨询工程师(投资)考试真题视频解析

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

咨询工程师(投资)资格查询

咨询工程师(投资)历年真题下载 更多

咨询工程师(投资)每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

咨询工程师(投资)各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
