2010年二级建造师《建筑工程》真题(4)
试卷导航◎ | ||
三、案例分析题(共4题,每题20分)
(一)
背景资料
某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
如下图:
在施工过程中发生了以一事件:
事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(垂100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。
问题:
1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.灯安装是否正确?说明理由
4.竣工验收是不明妥当?说明理由

答:1.用标号法找关键线路,计算工期。如下图所示。则计划关键线路为:B-C?F-G;计划工期为17天。

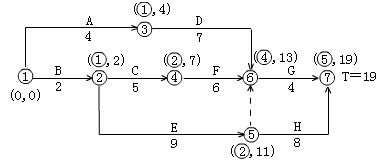

2.用标号法找关键线路,计算工期,如下图所示。则实际关键线路为:B-E?H;实际工期为19天。
3.不正确。因为安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,根据装饰装修工程施工技术更档,重型灯具。电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增高附加吊杆。
4.不妥当。因为竣工验收应分为三个阶段:
(1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备;
(2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程理财,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量评估报告;
(3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校二级建造师频道及论坛,随时与广大考生朋友们一起交流!
编辑推荐:
最新资讯
- 2024二建水利水电真题各题型难度分析2024-06-12
- 2024二建公路真题难度分析及2025年备考建议汇总2024-06-12
- 2024二建市政真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建机电真题难度解析及2025年二建备考建议2024-06-11
- 2024二建建筑真题难度分析及2025年备考建议汇总2024-06-11
- 2024二建施工管理真题难度分析及2024年备考建议汇总2024-06-11
- 2024二建法规真题难度分析及2025年备考建议汇总2024-06-11
- 2024二级建造师公路实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师机电实务真题解析AB卷汇总(附考情分析)2024-06-07
- 2024二级建造师市政实务真题解析AB卷汇总(附考情分析)2024-06-07
