当前位置: 首页 > 二级建造师 > 二级建造师历年试题 > 2011年二级建造师水利水电真题4

2011年二级建造师水利水电真题4

更新时间:2013-12-02 13:19:49 来源:|0 浏览0收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 二级建造师专业工程管理与实务水利水电
导航


  三、案例分析题(共4题,每题20分)

  (一)

  背景资料

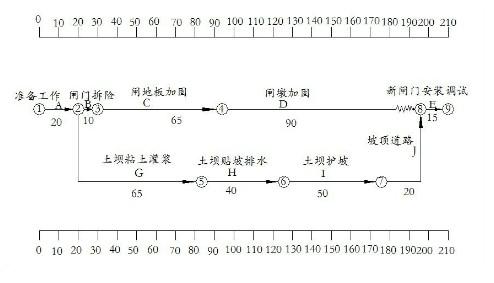

  某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2土坝粘土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)

  施工中发生了如下事件:

  事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。

  事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。

  事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

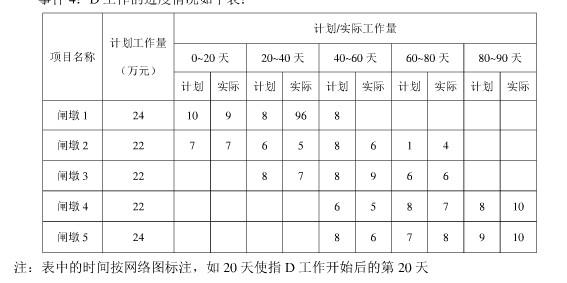

  事件4:D工作的进度情况如下表:

  问题:

  1.指出计划工期和关键线路,指出A工作和C工作的总时差。

  2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。

  3.根据事件4,计算D工作在第60天末,计划应完成的累积工作量(万元),实际已完成的累积工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。

  4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人向发包人提出多少天的延期要求。

编辑推荐:

  2014年二级建造师考试VIP套餐

  二级建造师多媒体万题库

    二建QQ群欢迎你的加入:29316742

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
