当前位置: 首页 > 二级建造师 > 二级建造师历年试题 > 2011年二级建造师水利水电真题5

2011年二级建造师水利水电真题5

更新时间:2013-12-02 13:22:22 来源:|0 浏览1收藏0

二级建造师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 二级建造师专业工程管理与实务水利水电
导航


  (二)

  背景资料

  某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:

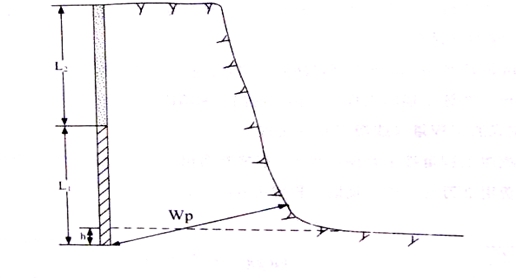

  水库大坝施工采用全段围堰法导流。相关工作内容有:1截流2 围堰填筑 3围堰拆除4导流隧洞开挖5 下闸蓄水 6基坑排水 7坝体填筑。岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破线路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙有每天负责爆破作业的班组长轮流保管。

  施工过程中发生如下事件:

  事件1:某天装药作业时因现场阴暗,爆破作业班长亲自控线接电安装照明设施,照明灯置于距爆破作业10m处,作业中发生安全事故,造成1人死亡,2人受伤。

  事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。

  事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。

  问题:

  1. 指出施工方案1中1―7工作的合理施工顺序。

  2. 指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。

  3. 改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告。

  4. 判断事件2的基坑险情类型,指出其抢护原则。

编辑推荐:

  2014年二级建造师考试VIP套餐

  二级建造师多媒体万题库

    二建QQ群欢迎你的加入:29316742

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

二级建造师资格查询

二级建造师历年真题下载 更多

二级建造师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
