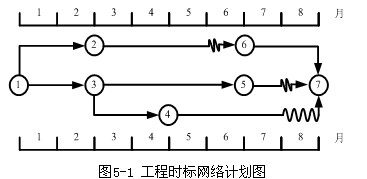

某项工程项目施工合同于2006年12月签订,合同工期为18个月,合同自2007年1月开始施工,施工单位按合同要求编制了混凝土结构工程施工进度时标网络图(图5-1),并经监理工程师审核批准。
该项目的各项工作均按照最早开始时间安排,且各项工作每月所完成的工程量相等,即均衡进度。各工作的计划工程量和实际工程量如表5-1所示。工作D、E、F的实际工作持续时间与计划工作持续时间相同。
各单项工程的计划工程量和实际工程量 表5-1
单项工程 | A | B | C | D | E | F | G | H |
计划工程量(m3) | 8600 | 9000 | 5400 | 10000 | 5200 | 6200 | 1000 | 3600 |
实际工程量(m3) | 8600 | 9000 | 5400 | 9200 | 5000 | 5800 | 1000 | 5000 |
合同规定,混凝土结构工程综合单价为1000元/m3,按月结算。结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表5-2所示。
混凝土结构工程价格指数表 表5-2
时间 | 1月 | 2月 | 3月 | 4月 | 5月 | 6月 | 7月 | 8月 | 9月 |
混凝土结构工程价格指数(%) | 115 | 105 | 110 | 115 | 110 | 110 | 120 | 110 | 110 |
施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟了一个月,并由于工作H工程量的增加使该工作的工作持续时间延长了一个月。
问题:
(1)按施工进度计划编制资金使用计划,将结果填入表格中。
(2)计算工作H各月的已完工程计划费用和已完工程实际费用。
(3)计算8月末的费用偏差和进度偏差(用费用额表示)。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师《案例分析》知识点:串通投标2024-11-25
- 2025年一级造价师《造价管理》知识点:平行承包模式2024-11-22
- 一级造价师土建工程量的计算:挑檐计算方法2024-11-21
- 2025年一级造价师《造价管理》知识点:要约2024-11-20
- 一级造价师工程清单大难题!施工材料价格如何准确判断?2024-11-20
- 一级造价师土建工程量的计算:过梁计算方法2024-11-19
- 2025年一级造价师《工程计价》知识点:分部分项工程量清单编制2024-11-18
- 免费分享:一级造价师《案例分析》十大知识点总结2024-11-18
- 2025年一级造价师《案例分析》知识点:授标--评标结果2024-11-17
- 2025年一级造价师《造价管理》知识点:合同终止2024-11-15
