2014年造价师《案例分析》教材第三章案例六
课程推荐:精品VIP―网+面强势结合 环球造价工程师案例强化套餐
相关推荐:2014年造价工程师在线模考 2014年造价工程师考试大纲
专题推荐:环球网校造价最全习题演练套餐 环球网校造价工程师培训权威
【案例六】
背景:

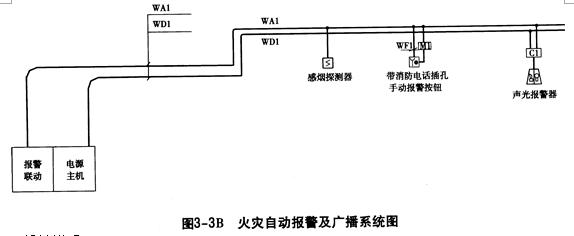

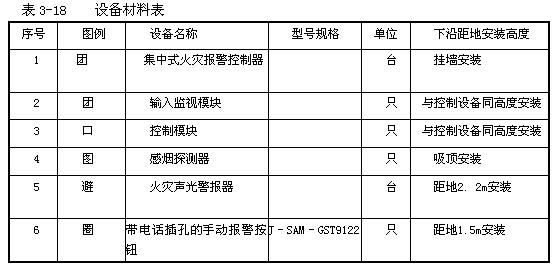

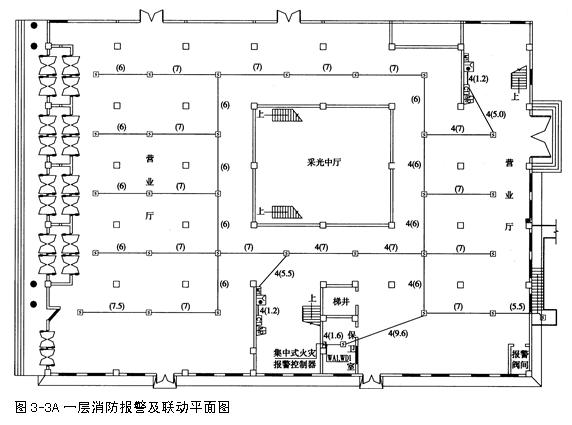

某商厦一层火灾自动报警系统工程平面图和系统图如图3-3A,3-3B所示,设备材料明细见表3-18。
设计说明:
1.火灾自动报警系统线路由一层保卫室消防集中报警主机引出,沿水平、垂直线穿焊接钢管沿内、顶板暗敷,敷设高度为离地3m。
2.WA1为报警(联动)二总线,采用NH - RVS -2×1.5, WD1为电源二总线采用NH - BV -2.5。
3.控制模块和输入模块均暗装在开关盒内。
4.自动报警系统装置调试的点数按本图内容计算。
5.消防报警主机集中式火灾报警控制器安装高度为距地1.5m,箱体尺寸:400 ×300 ×200(宽×高×厚,mm)。
6.NC16平面中火灾报警联动线途经控制模块时为四根线,两根DC24V电源线,两根报警线,共管敷设,穿西20焊接钢管沿顶板,墙内暗敷,未通过控制模块的为二根报警线,穿咖20焊接钢管沿顶板,墙内暗敷。
7.配管水平长度见图示括号内容数字,单位为米。
问题:
1.根据图示内容和《通用安装工程量计算规范》和《计价规范》的相关规定,分部分项工程的统一编码,见表3-19。列式计算配管及配线的工程量,并编制其分部分项工程量清单。
2.某投标人拟按以下数据进行该工程的投标报价。
假设该安装工程计算出的各分部分项工程工料机费用合计为100万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。
施工管理费、利润分别按人工费的54%,46%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。
规费按5%税率计取;税金按税率3.41%计取。
编制单位工程投标报价汇总表,并列出计算过程。
分析要点:
本案例要求按《通用安装工程量计算规范》和《计价规范》的规定,掌握编制电气单位工程的工程量清单及清单计价的基本方法。具体是:编制分部分项工程量清单与计价表时,应能列出火灾自动报警工程的分项子目,掌握工程量计算方法和火灾自动报警;掌握电气工程的工程量清单与计价的基本原理;掌握编制安装工程的措施项目清单计价表和脚手架工程及其他费用的计算方法;熟悉编制单位工程投标报价汇总表的基本方法。
答案:
问题1:
解:火灾报警系统配管配线的工程量计算如下:
(1)WD1回路,咖20钢管暗配:(3-1.5-0.3)+1.6+9.6+6+7+7+5.5+(3-1.5)+(3―1.5)+1.2+(3―2.2)+6+6+7+5.O+(3―2.2)+(3-2.2)+1.2+(3-1.5)=71.2(m)
电源二总线NH - BV -2. 5mm2:(71.20 +0.3+0.4) ×2=143.80(m)
(2)WA1回路,620钢管暗配:
7 +5.5 +7 ×2 +6 +7 ×3 +6 ×4 +7 ×5 +7.5 +6 ×4 +7=151.00(m)
报警二总线NH - RVS -2×1.5mm2:71.20+(151.00+0.3+0.4)=222. 90 (m)
合计:620钢管暗配:71.20+151=222. 20(m)
电源二总线NH - BV -2.5mm2:143.80m
报警二总线NH - RVS -2×1.5mm2:222. 90m

分部分项工程量清单见表3-20。
问题2:
解:各项费用的计算过程如下:
1.分部分项工程清单计价合计= 100+100×10%×(54% +46%)=110.00(万元)
2.措施项目清单计价合计:
(1)脚手架搭拆费= 100×10%×8%+100×10%×8% ×25%×(54% +46%)
=0.8+0.2=1.00(万元)
(2)安全防护、文明施工措施费=2.00(万元)
(3)其他措施项目费=3.00(万元)
措施项清单计价合计=1 +2 +3 =6.00(万元)
3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费
=1+2 +2 ×3% =3.06(万元)
4.规费=(分部分项工程费+措施项目费+其他项目费)×5%
=( 110 +6 +3.06)×5% =5. 953(万元)
5.税金=(110+6+3.06+5.953) ×3.41% =125.013 ×3.41% =4.263(万元)
6.投标报价合计= 110 +6 +3.06 +5.953 +4. 263=129.28(万元)
该单位工程投标报价汇总表,见表3-21。
最新资讯
- 2025年一级造价师《案例分析》知识点:串通投标2024-11-25
- 2025年一级造价师《造价管理》知识点:平行承包模式2024-11-22
- 一级造价师土建工程量的计算:挑檐计算方法2024-11-21
- 2025年一级造价师《造价管理》知识点:要约2024-11-20
- 一级造价师工程清单大难题!施工材料价格如何准确判断?2024-11-20
- 一级造价师土建工程量的计算:过梁计算方法2024-11-19
- 2025年一级造价师《工程计价》知识点:分部分项工程量清单编制2024-11-18
- 免费分享:一级造价师《案例分析》十大知识点总结2024-11-18
- 2025年一级造价师《案例分析》知识点:授标--评标结果2024-11-17
- 2025年一级造价师《造价管理》知识点:合同终止2024-11-15
