[背景资料]

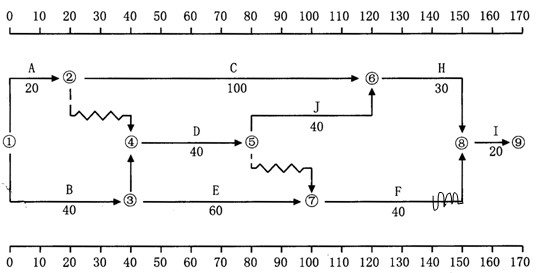

已知某工程项目的时标网络图计划如下图所示。
[问题]
1.工作E的总时差及自由时差各为多少天?
工作E的总时差为10天,自由时差为0天。
2.指出网络计划的关键路线。
网络计划的关键路线为:①→②→⑥→⑧→⑨和①→③→④→⑤→⑥→⑧→⑨。
3.工程进展到70天下班时检查,发现工作A.B已经完成,而工作C.D.E分别需要40天、30天、20天才能完成,试绘制实际进度前锋线,分析工作C.D.E的实际进度与计划进度的偏差及影响。

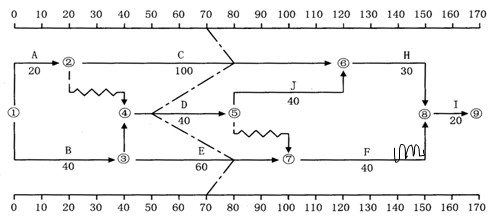

实际进度前锋线如下。
分析工作C.D.E的实际进度与计划进度的偏差及影响如下:
(1)工作C实际进度比原计划提前10天。
(2)工作D实际进度比原计划拖后20天。因为它是关键工作,总时差和自由时差均为0,所以将使工期拖后20天,并将使其紧后工作J的最早开始时间往后推迟20天。
(3)工作E实际进度比原计划提前10天。
[参考文献]:本案例涉及工程项目前锋线比较法,详见《工程项目组织与管理》第九章,P243.
更多内容访问>> 咨询工程师考试频道 咨询工程师考试交流论坛 咨询工程师课程免费试听
编辑推荐
最新资讯
- 2025年注册咨询工程师试题2024-09-17
- 2025年咨询工程师试题2024-09-16
- 2025年咨询工程师考试试题及答案详解2024-09-15
- 2024年注册咨询工程师考题模拟2024-04-12
- 考前练习:2024年咨询工程师考试模拟题2024-04-12
- 2024年咨询工程师考试模拟试题2024-04-12
- 考前复习:2024年咨询工程师模拟题及答案2024-04-12
- 考前练习!2024年咨询工程师(投资)模拟题2024-04-12
- 2024咨询工程师考试模拟试题及答案2024-04-12
- 2024咨询工程师模拟题,考前抓紧练习2024-04-12
