  【案例八】

  背景

  1.某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价:

  该安装工程按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。

  安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[ 2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于根据工程所在地工程造价管理机构测定费率计算所需费用总额的90%"的规定,业主要求按90%.计;其他措施项目清单费用按1 50万元计。

  施工管理费、利润分别按人工费的60%, 40%计。

  按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取。

  规费按82万元计;税金按税率3.41%计。

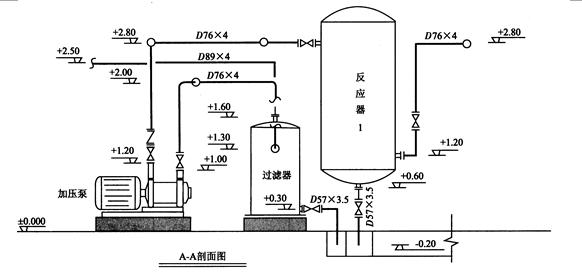

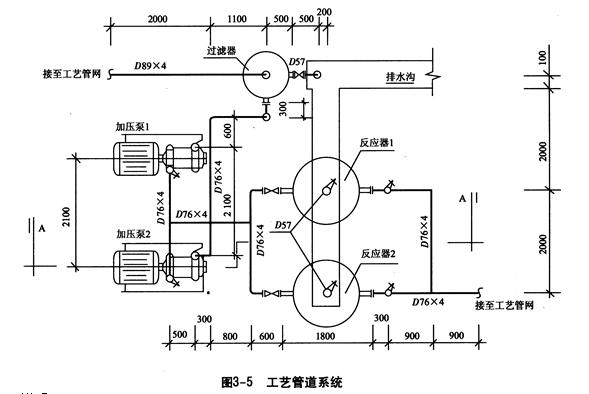

  2.其中某生产装置中部分工艺管道系统,如图3-5所示。

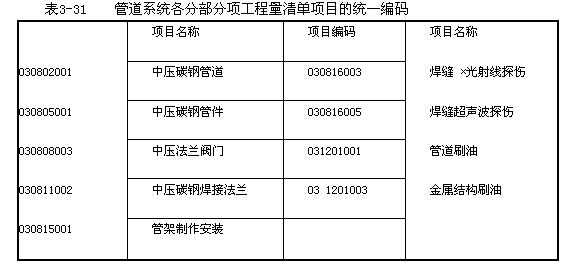

  根据《通用安装工程量计算规范》的规定,管道系统各分部分项工程量清单项目的统一编码,见表3-31。

  说明:

  1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.OMPao图中标注尺寸标高以米计,其他均以毫米计。

  2.管道均采用20号碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。

  3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H -25,截止阀为J41H -25,用对焊法兰连接。

  4.管道支架为普通支架,共耗用钢材42. 4kg,其中施工损耗为6%0

  5.管道系统安装就位后,对D76 ×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用 ×光射线探伤,片子规格为80mm×150mm,焊口按36个计。

  6.管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

  问题:

  1.按照《通用安装工程量计算规范》、《计价规范》和建标[2013]44号文《建筑安装工程费用项目组成》的规定,计算出该管道系统单位工程的投标报价。将各项费用的计算结果填人“单位工程投标报价汇总表”中,见表3-32,其计算过程写在表的下面。

  2.根据《通用安装工程量计算规范》和《计价规范》的规定,计算管道D89×4、管道D76×4、管道D57×3.5、管架制作安装、焊缝 ×光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单与计价项目,将计算结果填人分部分项工程量清单与计价表中,见表3-33。

  分析要点:

  本案例要求按《通用安装工程量计算规范》和《计价规范》的规定,掌握编制管道单位工程的工程量清单及清单计价的基本方法。具体是:编制分部分项工程量清单与计价表时,应能列出管道工程的分项子目,掌握工程量计算方法;掌握编制采暖工程的工程量清单与计价的基本原理;安装工程的措施项目清单计价表中,脚手架工程及其他费用的计算方法;最后掌握如何编制措施项目清单与计价表和单位工程招标控制价/投标报价汇总表的基本方法。

  答案:

  问题1:

  解:将各项费用的计算结果,填人单位工程投标报价汇总表3-32中,得表3-34。其计算过程写在表3-34下面。

  各项费用的计算过程(计算式):

  1.分部分项工程清单计价合计= 6000+6000×10%×(40%+60%)=6600(万元)

  2.措施项目清单计价合计:

  (1)脚手架搭拆费= 6000×10%×8%+6000×10%×8%×25%×(40%+60%)

  =48+12 =60(万元)

  (2)安全防护、文明施工措施费= 100×90%=90(万元)

  (3)其他措施项目费= 150(万元)

  措施项清单计价合计= 60+90+150=300(万元)

  3.其他项目清单计价合计=总承包服务费=6000 ×20%×10%×15%=18(万元)

  4.规费:82万元

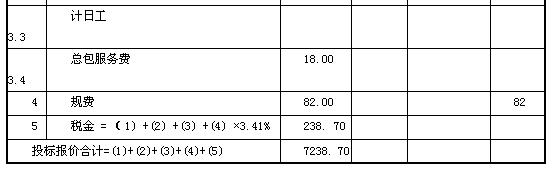

  5.税金= (6600 +300+18 +82) ×3.41% =7000 ×3.41% =238.70(万元)

  问题2:

  解:根据《通用安装工程量计算规范》和《计价规范》的规定,计算管道D89 ×4、管道D76 ×4、管道D57 ×3.5、管架制作安装、焊缝 x光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程。

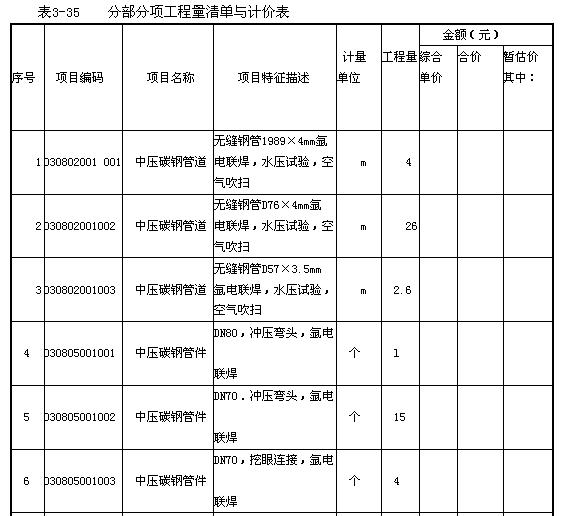

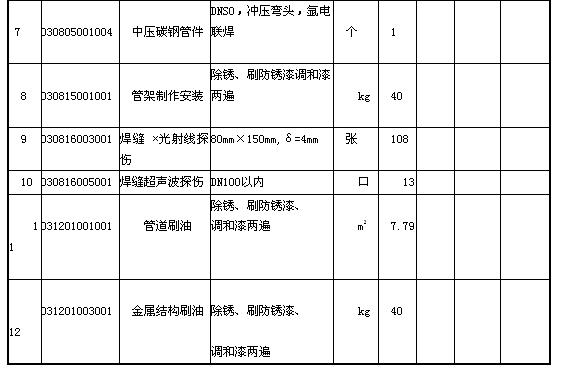

  编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单与计价表的项目,将工程量计算结果填人分部分项工程量清单与计价表表3-33中,得表3-35。其计算过程写在表3-35的下面。

  分部分项工程清单工程量的计算过程:

  1.无缝钢管D89 ×4安装工程量的计算式:2+1.1+(2.5-1.6)=4(m)

  2.无缝钢管所6 ×4安装工程量的计算式:

  [0.3+(2―1.3) +1.1 +0.6+2.1+(0.3+2-1) ×2] +[2.1+(2.8-1.2) ×2+0.5+0.3+0.8+2+(0.6×2)]+[(0.3+0.9+2.8―1.2)×2+2+0.9]

  =7.4+10.1+8.5 =26(m)

  3.无缝钢管历7×3.5安装工程量的计算式:

  (0.3+0.2+0.5)+(0.6+0.2)×2=1+1.6=2.6(m)

  4.管架制作安装工程量的计算式:42.4÷1.06=40(kg)

  5.D76×4管道焊缝 ×光射线探伤工程量的计算式:

  每个焊口的胶片数量:0.076 ×3.14÷(0.15 -0. 025 ×2) =2.39(张),取3张

  36个焊口的胶片数量:36×3= 108(张)

  6.1976 ×4法兰焊缝超声波探伤工程量的计算式:

  1 +2 +2 +2 +2 +4 =13(口)

  7.管道刷油的工程量的计算式:

  3.14×(0. 089 ×4 +0. 076 ×26 +0. 057 ×2.6)-7.79(m2)

  8.管道支架刷油的工程量的计算式:42.4÷1.06=40(kg)

       环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,随时与广大考生朋友们一起交流!

更多造价工程师信息:

编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师免费通关课程

造价工程师考试历年真题汇总(2010-2013)

 环球造价工程师各地区交流群

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
