当前位置: 首页 > 一级造价工程师 > 一级造价工程师备考资料 > 2014年造价师《案例分析》教材第六章案例七

2014年造价师《案例分析》教材第六章案例七

更新时间:2014-09-01 09:51:22 来源:|0 浏览0收藏0

一级造价工程师报名、考试、查分时间 免费短信提醒

地区

获取验证 立即预约

请填写图片验证码后获取短信验证码

看不清楚,换张图片

免费获取短信验证码

摘要 2014年造价工程师教材在2013年基础上有所修订,环球网校整理“2014年造价师《案例分析》教材”供大家参考使用!

   课程推荐:精品VIP―网+面强势结合     环球造价工程师案例强化套餐

  相关推荐:2014年造价工程师在线模考   2014年造价工程师考试大纲

   专题推荐:环球网校造价最全习题演练套餐 环球网校造价工程师培训权威

  【案例七】

  背景:

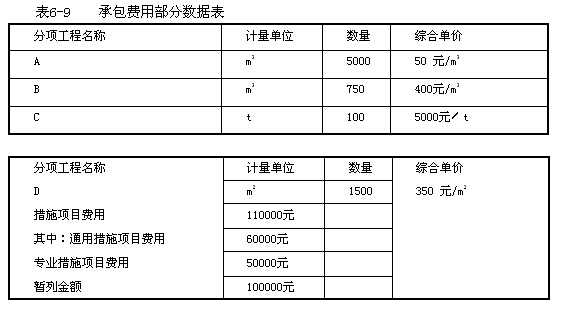

  某工程项目由ANBNCND四个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。承包费用部分数据如表6-9所示。

  合同中有关费用支付条款如下:

  1.开工前发包方向承包方支付合同价(扣除措施费和暂列金额)的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。

  2.工程进度款按月结算,发包方按每次承包方应得工程款的90%支付。

  3.通用措施项目工程款在开工前和材料预付款同时支付;专业措施项目在开工后第1个月末支付。

  4.分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0. 95(或1.05)。

  5.承包商报价管理费率取10%(以人工费、材料费、机械费之和为基数),利润率取7%(以人工费、材料费、机械费和管理费之和为基数)。

  6.规费综合费率7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率3.35%。

  7.竣工结算时,业主按总造价的5%扣留质量保证金。

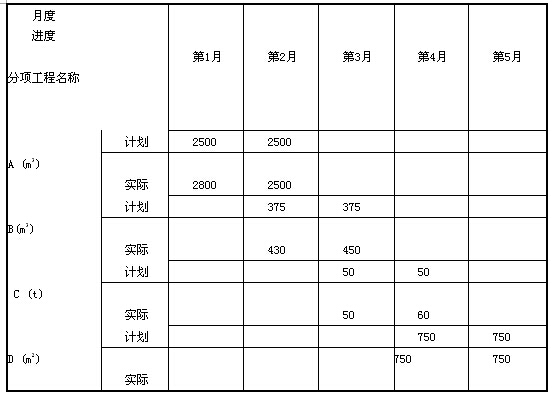

  各月计划和实际完成工程量如表6-10所示。

  表6-10 各月计划和完成工程量

  施工过程中,4月份发生了如下事件:

  1.业主确认某项临时工程计日工50工日,综合单价60元/工日;所需某种材料120m2,综合单价100元/m2;

  2.由于设计变更,经业主确认的人工费、材料费、机械费共计30000元。

  问题:

  1.工程合同价为多少元?

  2.材料预付款、开工前业主应拨付的措施项目工程款为多少元?

  3.1---4月每月业主应拨付的工程进度款各为多少元?

  4.填写第4月的“工程款支付申请表”。

  5.5月份办理竣工结算,工程实际总造价和竣工结算款为多少元?

  分析要点:

  本案例主要考核如下几点内容:

  1.工程合同价的确定

  工程合同价款=∑计价项目费用×(1+规费费率)×(1+税金率)

  其中:计价项目费用应包括分部分项工程项目费用、措施项目费用和其他项目费用。

  分部分项工程项目费用=∑分部分项工程量×综合单价

  措施项目费用=通用措施项目费用+专业措施项目费用.

  其他项目费用:本例中只含暂列金额。

  2.计算材料预付款、开工前支付措施项目工程款

  本例中,材料预付款=∑分部分项工程项目费用×(1+规费费率)×(1+税金率)×预付比例

  按合同规定提前支付的通用措施项目费用也要乘以支付比例90%。因为提前支付的措施项目费用与工程预付款不同,属于合同价款的组成部分。

  3.承包商各月完成工程进度款的计算

  承包商各月完成的工程进度款是指承包商当月完成的全部工程款,包括:分项工程价款、措施项目价款、专业工程款、计日工费用、变更价款、索赔价款、工程价款调整、赶工措施费用。

  4.填写“工程款支付申请表”

  (截止到3月31日)累计已完成的工程价款=1~3月完成的工程款+3月份之前完成的措施费

  (截止到3月31日)累计已实际支付的工程价款=1~3月实际支付的工程款+实际支付的措施费+预付款

  5.实际总造价和竣工结算款的计算

  实际总造价=合同价+合同价调整额

  或实际总造价=∑承包商各阶段完成的工程款

  竣工结算款=实际总造价×(1-质保金比例)-已支付工程款(含预付款)

  答案:

  问题1:

  解:

  分部分项工程费用:5000×50+750×400+100×5000+1500.×350=1575000(元)

  措施项目费:110000元

  暂列金额:100000元

  工程合同价:( 1575000+110000+100000)×(1+7.5%)×(1+3.35%)= 1983157(元)

  问题2:

  解:

  材料预付款:1575000×(1+7.5%)×(1+3.35%)×15%=262477(元)

  开工前业主应拨付的措施项目工程款:

  60000×(1+7.5%)×(1+3.35%)×90% =59995(元)

  问题3:

  解:

  1.第1个月承包商完成工程款

  (2800×50 +50000)×(1+7.5%)×(1+3.35%)=211092(元)

  第1月业主应拨付的工程款为:211092×90%=189983(元)

  2j第2个月A分项工程累计完成工程量:2800+2500= 5300(m3)

  ( 5300 - 5000)÷5000=6%<15%

  承包商完成工程款

  (2500×50 +430×400) ×(1+7.5%)×(1+3.35%)=329971(元)

  第2个月业主应拨付的工程款为:329971×90% - 262477÷3=209482(元)

  3.第3个月B分项工程累计完成工程量:430+450=880(m3)

  (880 -750) +750=17.33%>15%

  超过15%部分的工程量:880 -750×(1+15%)=17.5( m3)

  超过部分的工程量结算综合单价:400元/m3×0. 95 =380元/m3

  B分项工程款:[ 17.5×380+(450 - 17.5)×400]×(1+7.5%)×(1+3.35%)=199593(元)

  C分项工程款:50×5000×(1+7.5%)×(1+3.35%)=277753(元)

  承包商完成工程款:199593+277753 =477346(元)

  第3个月业主应拨付的工程款:477346×90% - 262477÷3=342119(元)

  4.第4个月C分项工程累计完成工程量:50 +60=110(t),(110 - 100)÷100=10%

  承包商完成分项工程款:(60×5000 +750×350)×(1+7.5%)×(1+3.35%)=624945(元)

  计日工费用:(50×60+120×100)×(1+7.5%)×(1+3.35%)- 16665(元)

  变更款:30000×(1+10%)×(1+7%)×(1+7.5%)×(1+3.35%)=39230(元)

  第4个月承包商完成工程款:624945+16665+39230=680840(元)

  第4个月业主应拨付的工程款为:680840×90% - 262477÷3=525264(元)

  问题4:

  解:

  第4个月的“工程款支付申请表”,如表6-11所示。

  表6-11 工程款支付申请(核准)表

  工程名称:××× 标段:x×× 编号:×××

  注:1.在选择栏中的“口”内作标识“√”。

  2.本表一式四份,由承包人填报,发包人、监理人、造价咨询人、承包人各存一份。

  问题5:

  答:

  (1)第5个月承包商完成工程款:

  350×750×(1+7.5%)×(1+3.35%)=291641(元)

  (2)工程实际总造价:

  60000×(1+7.5%)×(1+3.35%)+(211092 +329971 +477346 +680840 +291641)= 66661+1990890=2057551(元)

  (3)竣工结算款:

  2057551×(1-5%)- (262477 +59995+189983 +209482 +342119 +525264)=365353(元)

       环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,随时与广大考生朋友们一起交流!

更多造价工程师信息:

编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师免费通关课程

造价工程师考试历年真题汇总(2010-2013)

 环球造价工程师各地区交流群

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
