  【案例四】

  背景

  某承包商于某年承包某外资工程项目施工任务,该工程施工时间从当年5月开始至9月,与造价相关的合同内容有:

  1.工程合同价2000万元,工程价款采用调值公式动态结算。该工程的不调值部分价款占合同价的1 5%,5项可调值部分价款分别占合同价的35%、23%、1 2%、8%、7%。调值公式如下:

  式中:P――结算期已完工程调值后结算价款;

  P0――结算期已完工程未调值合同价款;

  A――合同价中不调值部分的权重;

  B1、B2、B3、B4、B5――合同价中5项可调值部分的权重;

  Ft1Ft2、Ft3、Ft4、Ft5―合同价中5项可调值部分基期价格指数。

  2.开工前业主向承包商支付合同价20%的工程预付款,在工程最后两个月平均扣回。

  3.工程款逐月结算。

  4.业主自第1个月起,从给承包商的工程款中按5%的比例扣留质量保证金。工程质量缺陷责任期为1 2个月。

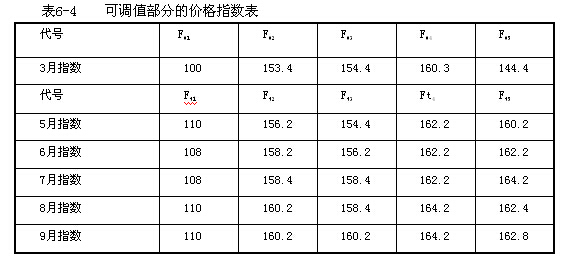

  该合同的原始报价日期为当年3月1日。结算各月份可调值部分的价格指数如表6-4所示。

  未调值前各月完成的工程情况为:

  5月份完成工程200万元,本月业主供料部分材料费为5万元。

  6月份完成工程300万元。

  7月份完成工程400万元,另外由于业主方设计变更,导致工程局部返工,造成拆除材料费损失0. 15万元,人工费损失0.10万元,重新施工费用合计1.5万元。

  8月份完成工程600万元,另外由于施工中采用的模板形式与定额不同,造成模板增加费用0. 30万元。

  9月份完成工程500万元,另有批准的工程索赔款1万元。

  问题:

  1.工程预付款是多少?工程预付款从哪个月开始起扣,每月扣留多少?

  2.确定每月业主应支付给承包商的工程款。

  3.工程在竣工半年后,发生屋面漏水,业主应如何处理此事?

  分析要点:

  建设工程价款调整方法有:工程造价指数调整法、实际价格调整法、、调价文件计算法和调值公式法(又称动态结算公式法)o本案例主要考核工程价款调整的调值公式法的应用。

  因此,在求解该案例之前,对上述内容要进行系统的学习,尤其是关于动态结算方法及其计算,工程质量保证金和预付款的处理,要达到能够熟练地应用动态结算公式进行计算。

  答案:

  问题1:

  解:

  工程预付款= 2000×20%=400(万元)

  工程预付款从8月份开始起扣,每月扣400/2=200(万元)

  问题2:

  解:每月业主应支付的工程款:

  5月份工程量价款:

  200×[0.15+(0.35×110/100+0.23×156.2/153.4+0.12×154.4/154.4+0.08×162.2/160.3+0.07×160.2/144.4)] = 209. 56(万元)

  业主应支付工程款:209.56×(1-5%)-5=194. 08(万元)

  6月份工程量价款:

  300×[0.15+(0.35×108/100+0.23×158.2/153.4+0.12×156.2/154.4+0.08×162.2/160.3+0.07×160.2/144.4)] =313.85(万元)

  业主应支付工程款:313.85×(1-5%)=298. 16(万元)

  7月份工程量价款:

  400×[0.15+(0.35×108/100+0.23×158.4/153.4+0.12×158.4/154.4+0.08×162.2/160.3+0.07×164.2/144.4)]+0.15 +0.1+1.5 =421.41(万元)

  业主应支付工程款:421.41×(1-5%)=400. 34(万元)

  8月份工程量价款:

  600×[0.15+(0.35×110/100+0.23×160.2/153.4+0.12×158.4/154.4+0.08×164.2/160.3+0.07×162.4/144.4)] = 635.39(万元)

  业主应支付工程款:635.39×(1-5%)-200=403.62(万元)

  9月份工程量价款:

  500×[0.15+(0.35×110/100+0.23×160.2/153.4+0.12×160.2/154.4+0.08×164.2/160.3+0.07×162.4/144.4)] =531.28(万元)

  业主应支付工程款:531.28×(1-5%)- 200=304. 72(万元)

  问题3:

  答:工程在竣工半年后,发生屋面漏水,由于在保修期内,业主应首先通知原承包商进行维修。如果原承包商不能在约定的时限内派人维修,业主也可委托他人进行修理,费用从质量保证金中支付。

       环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道论坛,随时与广大考生朋友们一起交流!

更多造价工程师信息:



编辑推荐:

2014VIP套餐抢报,2013年课件,不过重学

2014年造价工程师免费通关课程

造价工程师考试历年真题汇总(2010-2013)

 环球造价工程师各地区交流群

分享到: 编辑:环球网校

资料下载 精选课程 老师直播 真题练习

一级造价工程师资格查询

一级造价工程师历年真题下载 更多

一级造价工程师每日一练 打卡日历

0
累计打卡
0
打卡人数
去打卡

预计用时3分钟

一级造价工程师各地入口
环球网校移动课堂APP 直播、听课。职达未来!

安卓版

下载

iPhone版

下载

返回顶部
