【案例十一】
背景:
某工程计划进度与实际进度如表6-17所示。表中粗实线表示计划进度(进度线上方的数据为每周计划投资),粗虚线表示实际进度(进度线上方的数据为每周实际投资),假定各分项工程每周计划进度与实际进度均为匀速进度,而且各分项工程实际完成总工程量与计划完成总工程量相等。

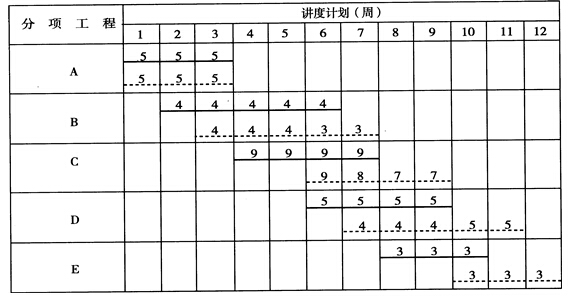

表6-17 某工程计划进度与实际进度表 资金单位:万元
3.分析第6周末和第10周末的投资偏差和进度偏差。
析要点:
该案例主要考核三条投资曲线(即拟完工程计划投资曲线、已完工程实际投资曲线、已完工程计划投资曲线)的概念,三种投资数据统计方法,投资曲线绘制方法,以及投资偏差、进度偏差的分析方法。
答案:
问题1:

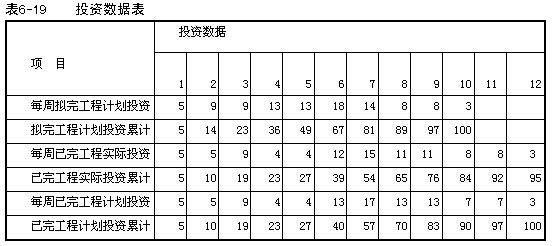

解:计算数据见表6-19。
问题2:

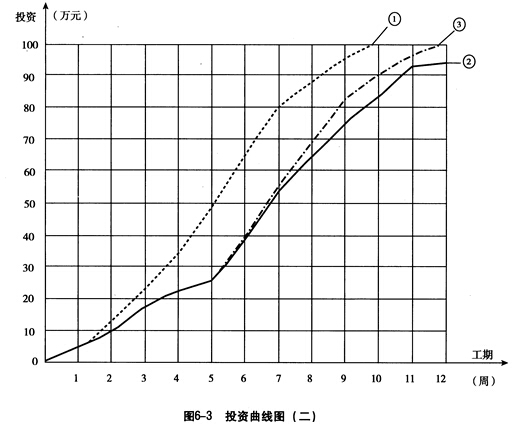

解:根据表中数据绘出投资曲线图如图6-3所示,图中:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。
问题3:
解:
(1)第6周末投资偏差与进度偏差:
投资偏差=已完工程计划投资-已完工程实际投资
=40 -39=-1(万元),即:投资节约1万元。
进度偏差=已完工程计划时间-已完工程实际时间
=(4+= -1.69(周),即:进度拖后1.69周。
或:进度偏差=已完工程计划投资一拟完工程计划投资
=40 -67=- 27(万元),即:进度拖后27万元。
(2)第10周末投资偏差与进度偏差:
投资偏差= 90 - 84=6(万元),即:投资节约6万元。
进度偏差=(8+= -1.88周,即:进度拖后1.88周。
或:进度偏差=90 - 100=- 10(万元),即:进度拖后1 0万元。
环球网校友情提示:如果您在此过程中遇到任何疑问,请登录环球网校造价工程师考试频道及论坛,随时与广大考生朋友们一起交流!
更多造价工程师信息:
编辑推荐:
最新资讯
- 2025年一级造价师《案例分析》知识点:串通投标2024-11-25
- 2025年一级造价师《造价管理》知识点:平行承包模式2024-11-22
- 一级造价师土建工程量的计算:挑檐计算方法2024-11-21
- 2025年一级造价师《造价管理》知识点:要约2024-11-20
- 一级造价师工程清单大难题!施工材料价格如何准确判断?2024-11-20
- 一级造价师土建工程量的计算:过梁计算方法2024-11-19
- 2025年一级造价师《工程计价》知识点:分部分项工程量清单编制2024-11-18
- 免费分享:一级造价师《案例分析》十大知识点总结2024-11-18
- 2025年一级造价师《案例分析》知识点:授标--评标结果2024-11-17
- 2025年一级造价师《造价管理》知识点:合同终止2024-11-15
